沉管灌注桩施工方案 一、工程概况 二、施工准备 三、施工方法 四、DZKS 中孔双电机振动打桩锤 五、施工进度计划 六、施工总平面布置 七、工程质量保证措施 八、安全生产措施 九、主要施工机械设备计划 十、主要材料需要量计划 十一、计划经济、技术、安全生产指标, 制造文明施工、卫生指标
十二、施工现场管理以及劳动力需要量计划 一、工程概况1、工程简介省机电学院教职工公租房,位于,工业八路北侧
地下一层,地上十八层,建筑面积为 13000
拟建物基础采纳 φ480 沉管灌注桩
2、桩的设计要求⑴、桩数共 根,桩长 米;⑵、采纳 φ480 沉管灌注桩,单桩承载力为 650kN,桩尖持力层为残积层或强风化岩层,桩尖进入强风化层深度不得小于 500MM,有效桩长小于 8
5M 的桩必须全桩复打
⑶、桩的砼强度等级为 C20,水泥用量不少于 300kg/m3,水泥标号不低于 425#
保护层 50MM,垫层 C10
⑷、桩内配 6φ14 钢筋,钢筋笼长 6 米,箍筋 φ6@200
纵筋优先采纳焊接,若采纳搭接,长度>48d,接口应按要求错开,纵横钢筋交接处应焊牢
⑸、桩机锤重 30KN,落距 1
0 米,施工时应严格控制落距,要求最后三击数不少于 600 击,最后一米不少于 150 击,最后三阵,每阵 10 锤,其贯入度不大于 20mm
⑹、桩中心距小于 1600MM 时应采纳跳打
3、现场施工条件场地已经平整,可满足施工要求
场地所处位置交通方便,大型机械可以直接进场
材料堆场也可以满足要求
甲方提供的水、电已通,施工用水用电只需架设少量临时线路即可

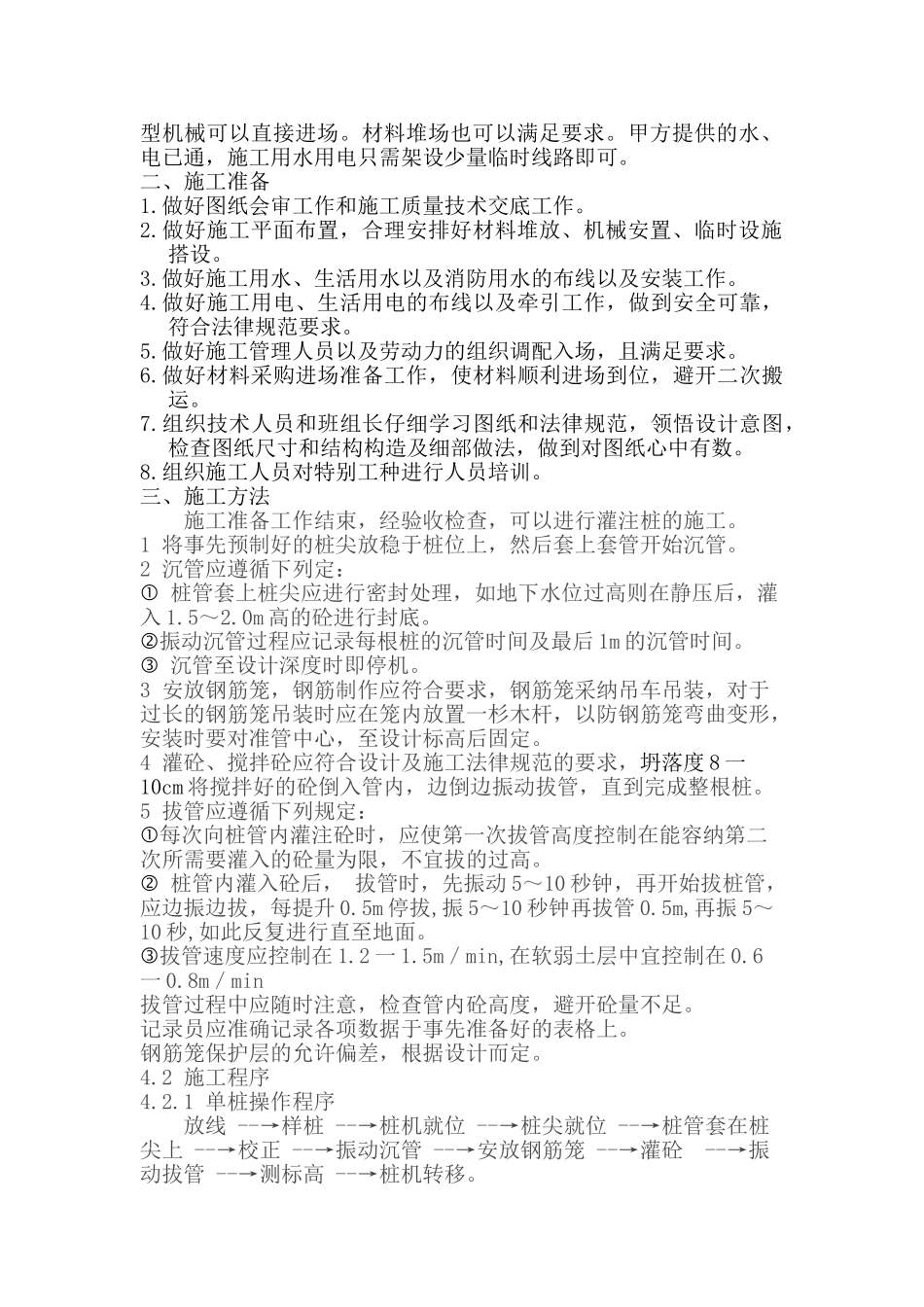

二、施工准备1
做好图纸会审工作和施工质量技术交底工作
做好施工平面布置,合理安排好材料堆放、机械安置、临时设施搭设
做好施工用水、生活用水以及消防用水的布线以及安装工作
做好施工用电、生活用电的布线以及牵引工作,做到安
