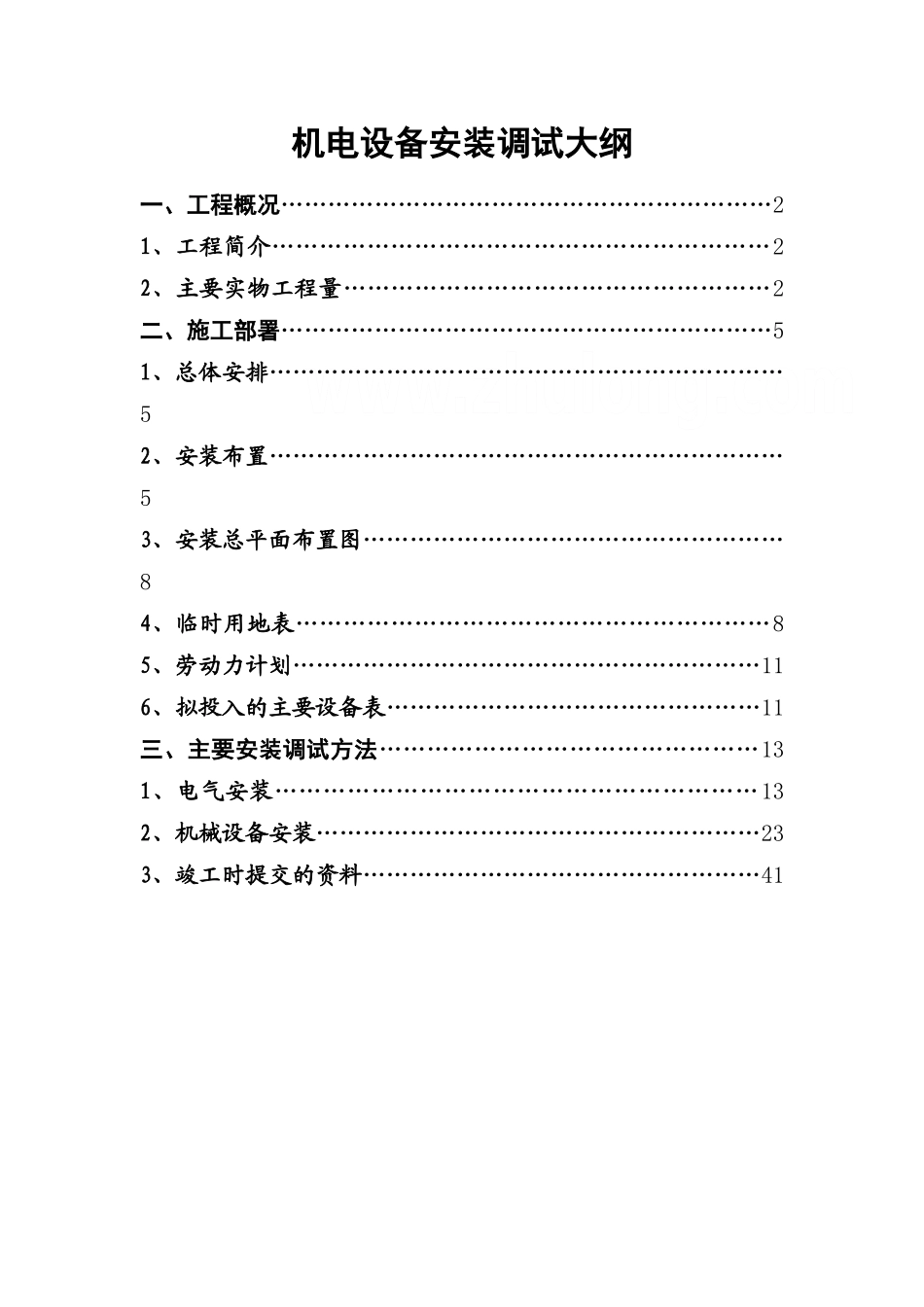

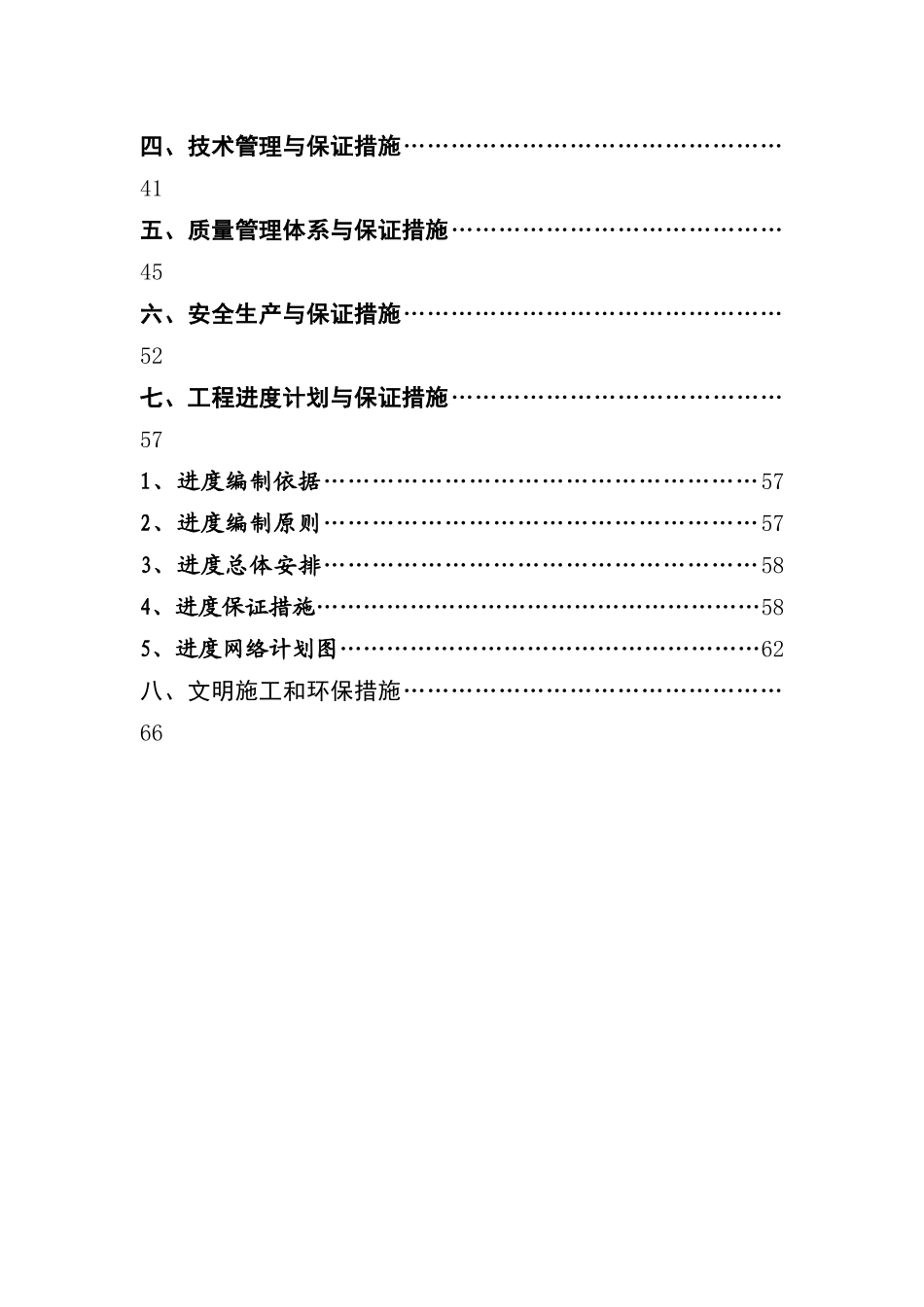

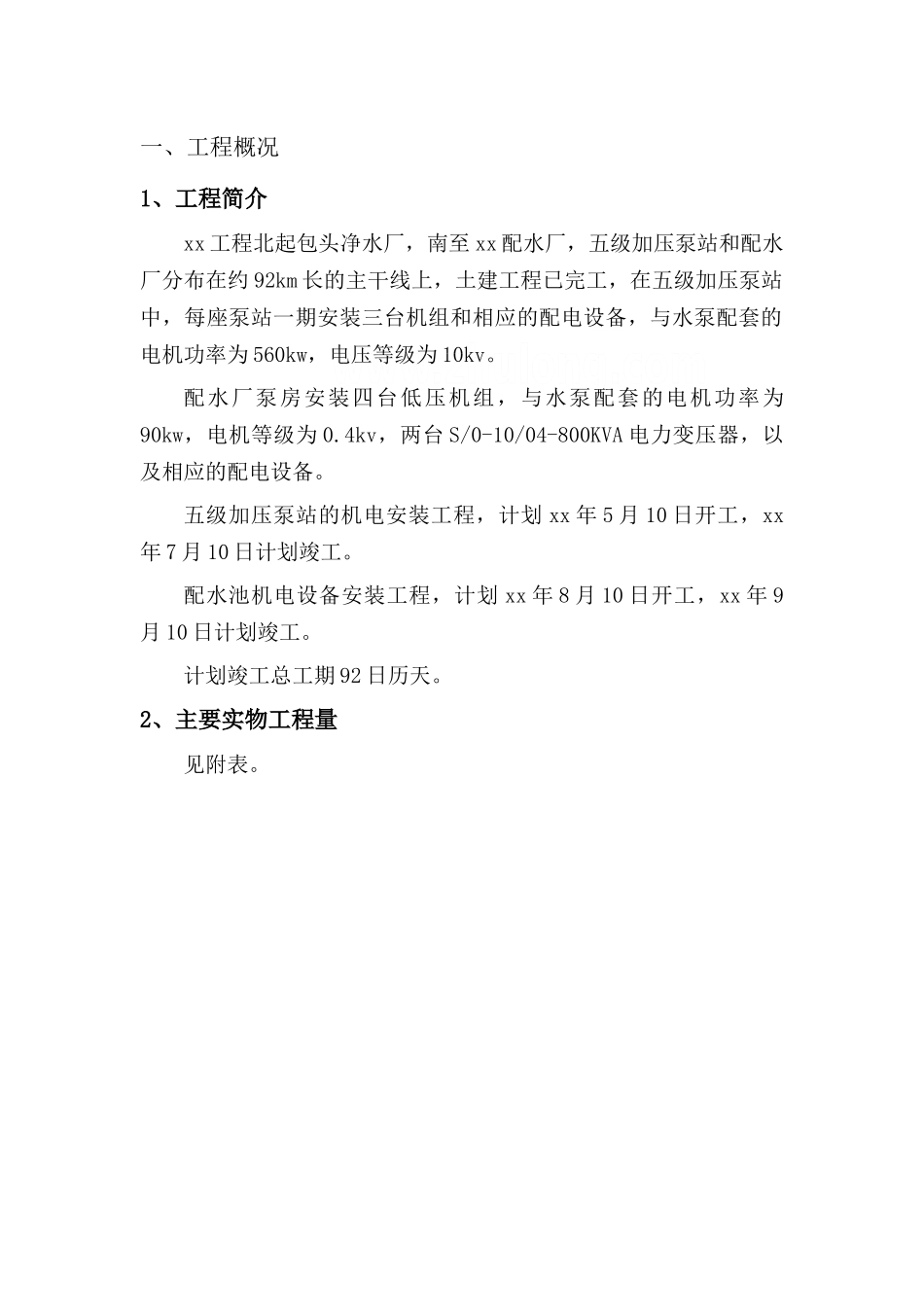

机电设备安装调试大纲一、工程概况………………………………………………………21、工程简介………………………………………………………22、主要实物工程量………………………………………………2二、施工部署………………………………………………………51、总体安排…………………………………………………………52、安装布置…………………………………………………………53、安装总平面布置图………………………………………………84、临时用地表……………………………………………………85、劳动力计划……………………………………………………116、拟投入的主要设备表…………………………………………11三、主要安装调试方法…………………………………………131、电气安装……………………………………………………132、机械设备安装…………………………………………………233、竣工时提交的资料……………………………………………41四、技术管理与保证措施…………………………………………41五、质量管理体系与保证措施……………………………………45六、安全生产与保证措施…………………………………………52七、工程进度计划与保证措施……………………………………571、进度编制依据………………………………………………572、进度编制原则………………………………………………573、进度总体安排………………………………………………584、进度保证措施…………………………………………………585、进度网络计划图………………………………………………62八、文明施工和环保措施…………………………………………66一、工程概况1、工程简介xx 工程北起包头净水厂,南至 xx 配水厂,五级加压泵站和配水厂分布在约 92km 长的主干线上,土建工程已完工,在五级加压泵站中,每座泵站一期安装三台机组和相应的配电设备,与水泵配套的电机功率为 560kw,电压等级为 10kv。配水厂泵房安装四台低压机组,与水泵配套的电机功率为90kw,电机等级为 0.4kv,两台 S/0-10/04-800KVA 电力变压器,以及相应的配电设备。五级加压泵站的机电安装工程,计划 xx 年 5 月 10 日开工,xx年 7 月 10 日计划竣工。配水池机电设备安装工程,计划 xx 年 8 月 10 日开工,xx 年 9月 10 日计划竣工。计划竣工总工期 92 日历天。2、主要实物工程量见附表。电气安装主要实物工程量表序号设备名称规格型号数量(台/套)备注...
