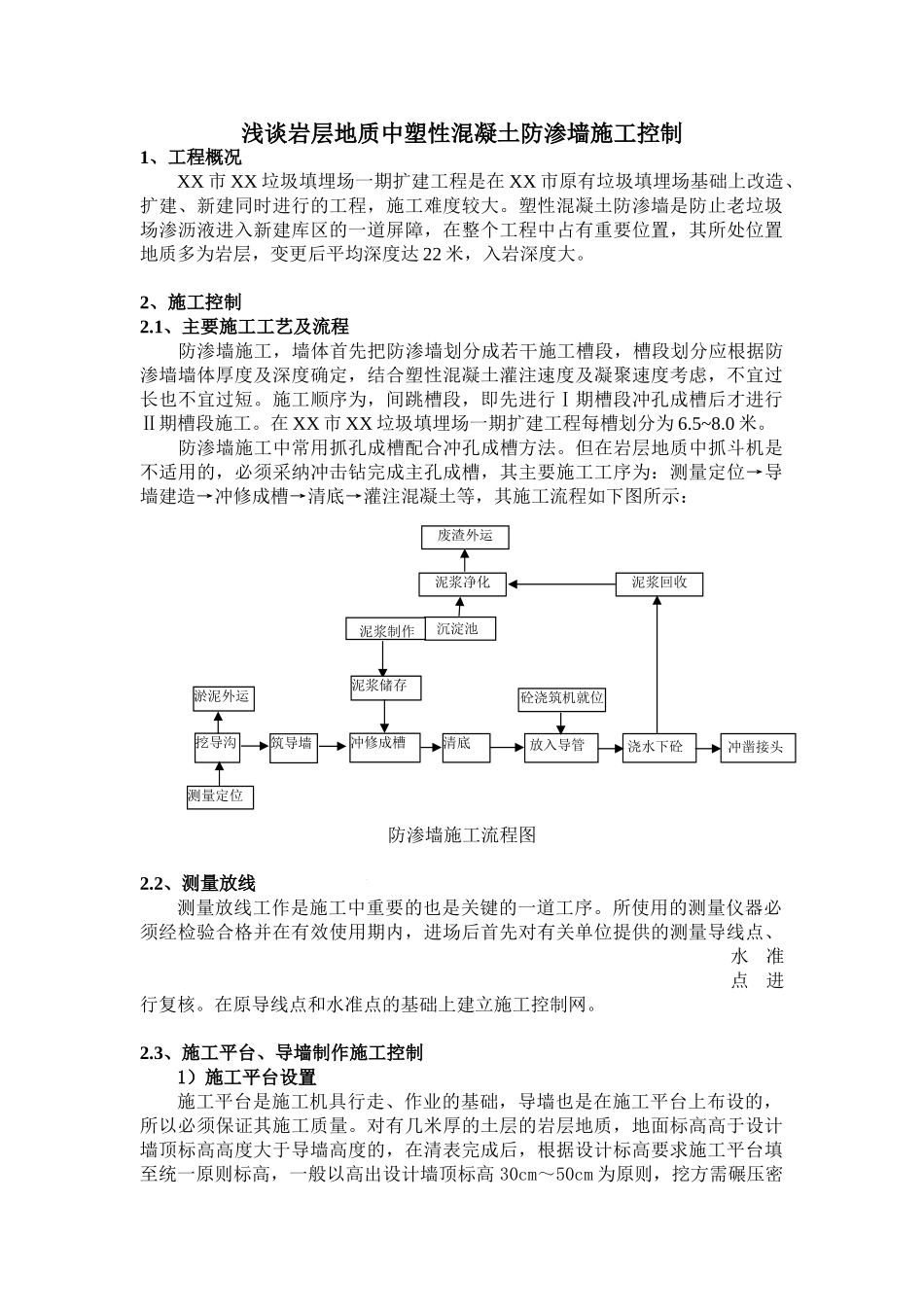

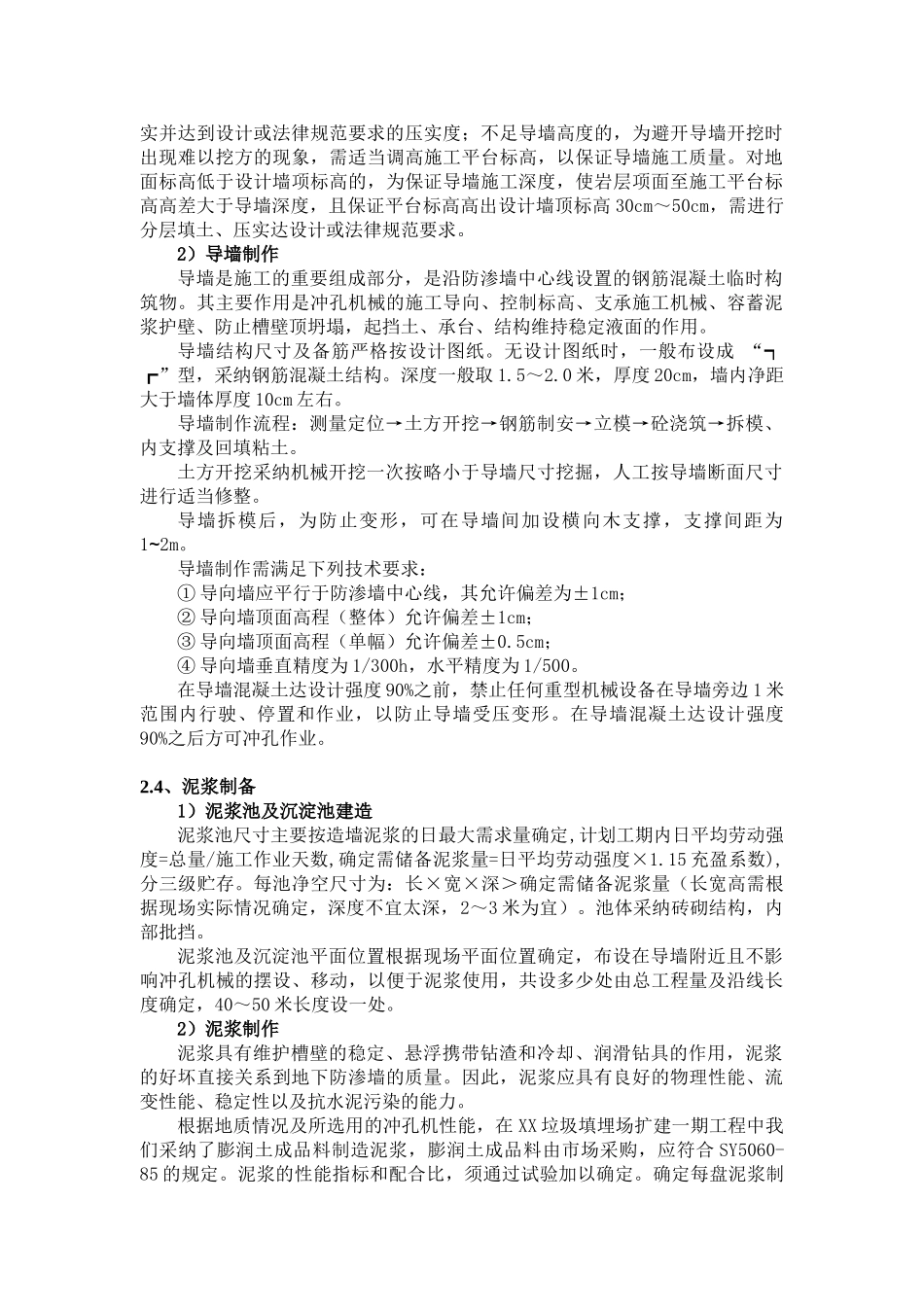

浅谈岩层地质中塑性混凝土防渗墙施工控制1、工程概况XX 市 XX 垃圾填埋场一期扩建工程是在 XX 市原有垃圾填埋场基础上改造、扩建、新建同时进行的工程,施工难度较大。塑性混凝土防渗墙是防止老垃圾场渗沥液进入新建库区的一道屏障,在整个工程中占有重要位置,其所处位置地质多为岩层,变更后平均深度达 22 米,入岩深度大。2、施工控制2.1、主要施工工艺及流程防渗墙施工,墙体首先把防渗墙划分成若干施工槽段,槽段划分应根据防渗墙墙体厚度及深度确定,结合塑性混凝土灌注速度及凝聚速度考虑,不宜过长也不宜过短。施工顺序为,间跳槽段,即先进行Ⅰ期槽段冲孔成槽后才进行Ⅱ期槽段施工。在 XX 市 XX 垃圾填埋场一期扩建工程每槽划分为 6.5~8.0 米。防渗墙施工中常用抓孔成槽配合冲孔成槽方法。但在岩层地质中抓斗机是不适用的,必须采纳冲击钻完成主孔成槽,其主要施工工序为:测量定位→导墙建造→冲修成槽→清底→灌注混凝土等,其施工流程如下图所示:防渗墙施工流程图2.2、测量放线测量放线工作是施工中重要的也是关键的一道工序。所使用的测量仪器必须经检验合格并在有效使用期内,进场后首先对有关单位提供的测量导线点、水准点进行复核。在原导线点和水准点的基础上建立施工控制网。2.3、施工平台、导墙制作施工控制1)施工平台设置施工平台是施工机具行走、作业的基础,导墙也是在施工平台上布设的,所以必须保证其施工质量。对有几米厚的土层的岩层地质,地面标高高于设计墙顶标高高度大于导墙高度的,在清表完成后,根据设计标高要求施工平台填至统一原则标高,一般以高出设计墙顶标高 30cm~50cm 为原则,挖方需碾压密砼浇筑机就位泥浆净化 沉淀池 泥浆制作泥浆储存挖导沟筑导墙冲修成槽清底放入导管浇水下砼冲凿接头淤泥外运测量定位泥浆回收废渣外运实并达到设计或法律规范要求的压实度;不足导墙高度的,为避开导墙开挖时出现难以挖方的现象,需适当调高施工平台标高,以保证导墙施工质量。对地面标高低于设计墙项标高的,为保证导墙施工深度,使岩层项面至施工平台标高高差大于导墙深度,且保证平台标高高出设计墙顶标高 30cm~50cm,需进行分层填土、压实达设计或法律规范要求。2)导墙制作导墙是施工的重要组成部分,是沿防渗墙中心线设置的钢筋混凝土临时构筑物。其主要作用是冲孔机械的施工导向、控制标高、支承施工机械、容蓄泥浆护壁、防止槽壁顶坍塌,起挡土、承台、结构维持稳定液面的作用。导墙结...
