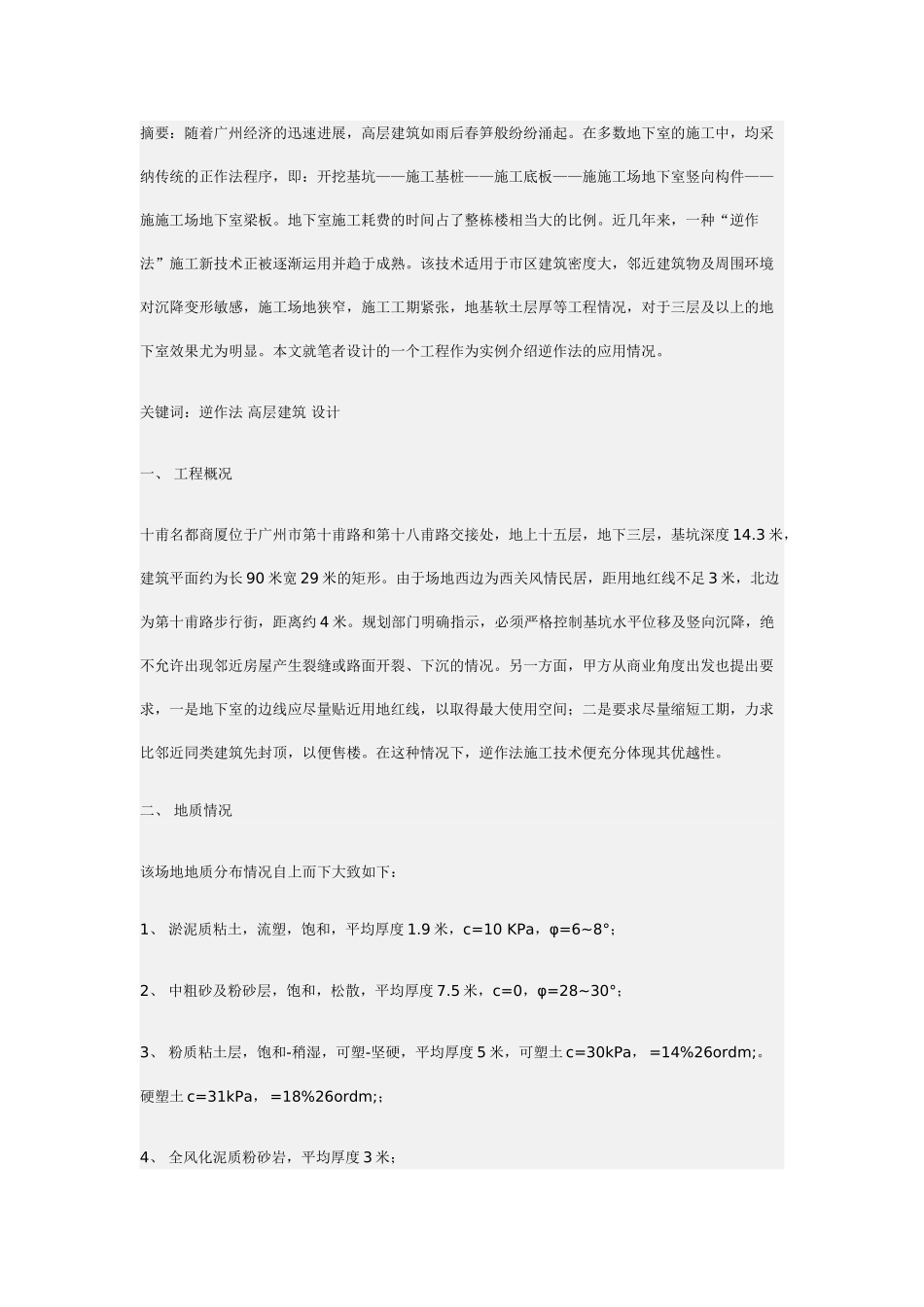

摘要:随着广州经济的迅速进展,高层建筑如雨后春笋般纷纷涌起
在多数地下室的施工中,均采纳传统的正作法程序,即:开挖基坑——施工基桩——施工底板——施施工场地下室竖向构件——施施工场地下室梁板
地下室施工耗费的时间占了整栋楼相当大的比例
近几年来,一种“逆作法”施工新技术正被逐渐运用并趋于成熟
该技术适用于市区建筑密度大,邻近建筑物及周围环境对沉降变形敏感,施工场地狭窄,施工工期紧张,地基软土层厚等工程情况,对于三层及以上的地下室效果尤为明显
本文就笔者设计的一个工程作为实例介绍逆作法的应用情况
关键词:逆作法 高层建筑 设计 一、 工程概况十甫名都商厦位于广州市第十甫路和第十八甫路交接处,地上十五层,地下三层,基坑深度 14
3 米,建筑平面约为长 90 米宽 29 米的矩形
由于场地西边为西关风情民居,距用地红线不足 3 米,北边为第十甫路步行街,距离约 4 米
规划部门明确指示,必须严格控制基坑水平位移及竖向沉降,绝不允许出现邻近房屋产生裂缝或路面开裂、下沉的情况
另一方面,甲方从商业角度出发也提出要求,一是地下室的边线应尽量贴近用地红线,以取得最大使用空间;二是要求尽量缩短工期,力求比邻近同类建筑先封顶,以便售楼
在这种情况下,逆作法施工技术便充分体现其优越性
二、 地质情况该场地地质分布情况自上而下大致如下:1、 淤泥质粘土,流塑,饱和,平均厚度 1
9 米,c=10 KPa,φ=6~8°;2、 中粗砂及粉砂层,饱和,松散,平均厚度 7
5 米,c=0,φ=28~30°;3、 粉质粘土层,饱和-稍湿,可塑-坚硬,平均厚度 5 米,可塑土 c=30kPa, =14%26ordm;
硬塑土 c=31kPa, =18%26ordm;;4、 全风化泥质粉砂岩,平均厚度 3 米;5、 强风化泥质粉砂岩,平均厚度 5
5 米;三、 设计思路针对工程设计要求和地质条件,工程师结
