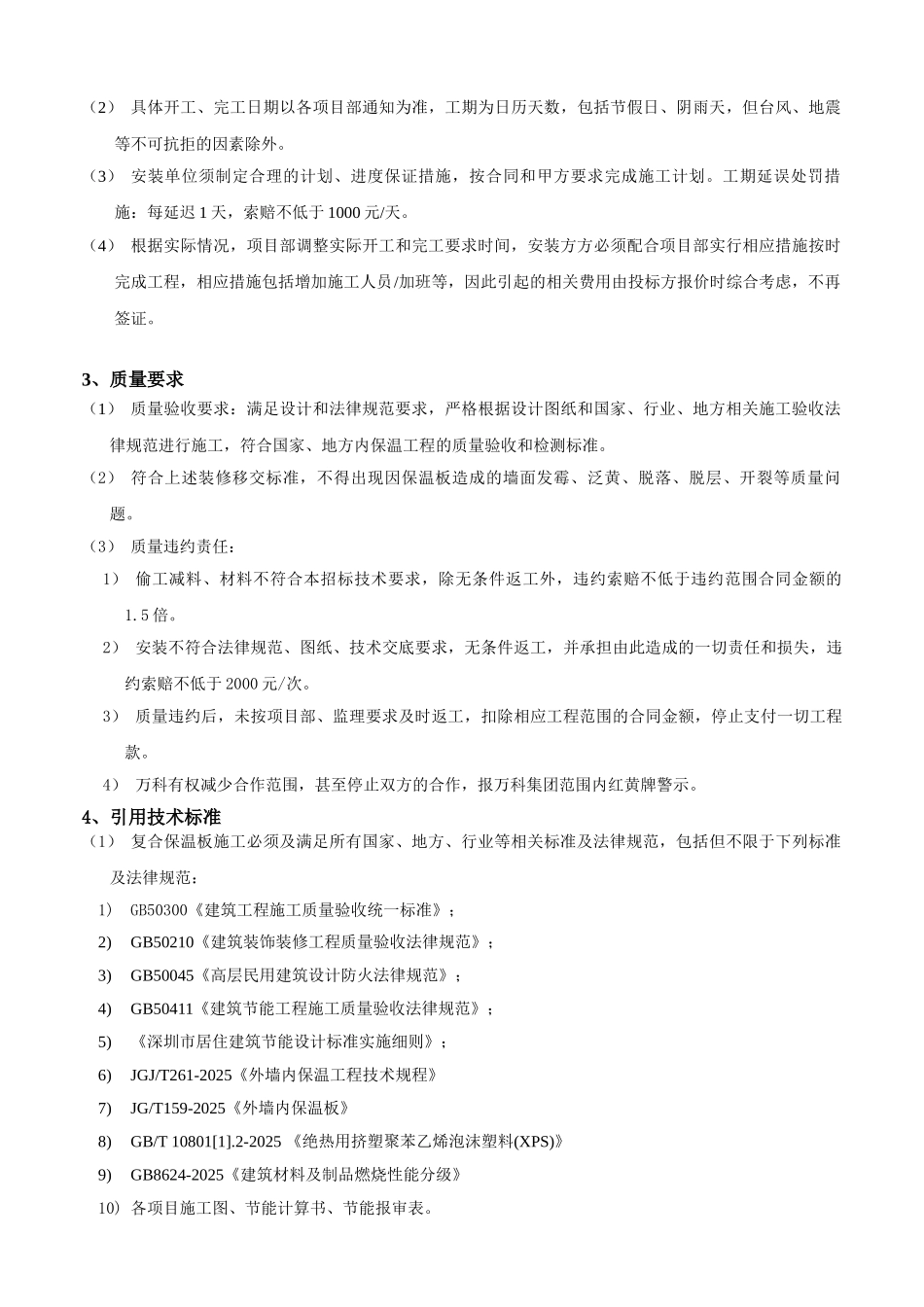

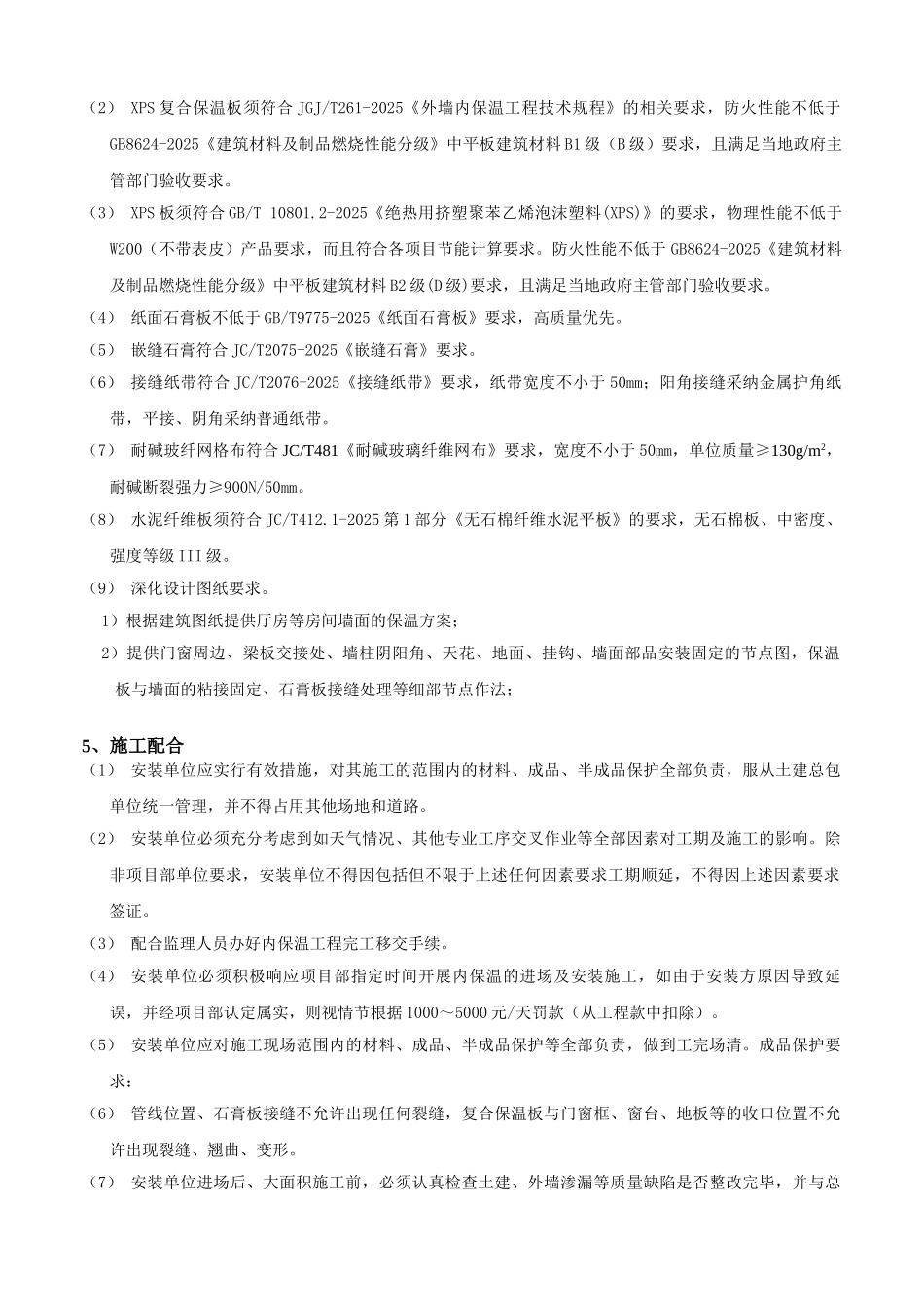

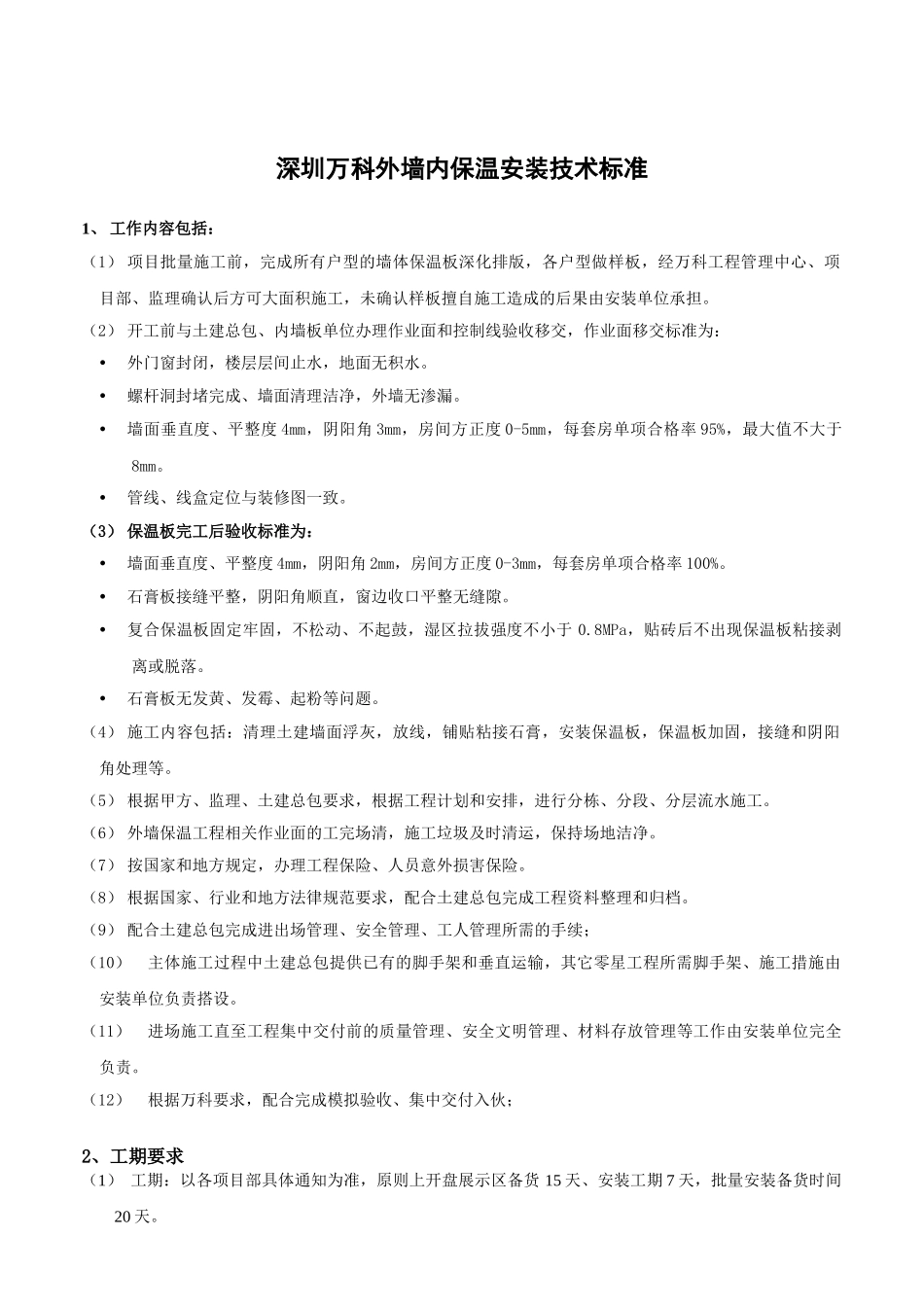

深圳万科外墙内保温安装技术标准1、 工作内容包括:(1) 项目批量施工前,完成所有户型的墙体保温板深化排版,各户型做样板,经万科工程管理中心、项目部、监理确认后方可大面积施工,未确认样板擅自施工造成的后果由安装单位承担。(2) 开工前与土建总包、内墙板单位办理作业面和控制线验收移交,作业面移交标准为:外门窗封闭,楼层层间止水,地面无积水。螺杆洞封堵完成、墙面清理洁净,外墙无渗漏。墙面垂直度、平整度 4mm,阴阳角 3mm,房间方正度 0-5mm,每套房单项合格率 95%,最大值不大于8mm。管线、线盒定位与装修图一致。(3) 保温板完工后验收标准为:墙面垂直度、平整度 4mm,阴阳角 2mm,房间方正度 0-3mm,每套房单项合格率 100%。石膏板接缝平整,阴阳角顺直,窗边收口平整无缝隙。复合保温板固定牢固,不松动、不起鼓,湿区拉拔强度不小于 0.8MPa,贴砖后不出现保温板粘接剥离或脱落。石膏板无发黄、发霉、起粉等问题。(4) 施工内容包括:清理土建墙面浮灰,放线,铺贴粘接石膏,安装保温板,保温板加固,接缝和阴阳角处理等。(5) 根据甲方、监理、土建总包要求,根据工程计划和安排,进行分栋、分段、分层流水施工。(6) 外墙保温工程相关作业面的工完场清,施工垃圾及时清运,保持场地洁净。(7) 按国家和地方规定,办理工程保险、人员意外损害保险。(8) 根据国家、行业和地方法律规范要求,配合土建总包完成工程资料整理和归档。(9) 配合土建总包完成进出场管理、安全管理、工人管理所需的手续;(10)主体施工过程中土建总包提供已有的脚手架和垂直运输,其它零星工程所需脚手架、施工措施由安装单位负责搭设。(11)进场施工直至工程集中交付前的质量管理、安全文明管理、材料存放管理等工作由安装单位完全负责。(12)根据万科要求,配合完成模拟验收、集中交付入伙;2、工期要求(1) 工期:以各项目部具体通知为准,原则上开盘展示区备货 15 天、安装工期 7 天,批量安装备货时间20 天。(2) 具体开工、完工日期以各项目部通知为准,工期为日历天数,包括节假日、阴雨天,但台风、地震等不可抗拒的因素除外。(3) 安装单位须制定合理的计划、进度保证措施,按合同和甲方要求完成施工计划。工期延误处罚措施:每延迟 1 天,索赔不低于 1000 元/天。(4) 根据实际情况,项目部调整实际开工和完工要求时间,安装方方必须配合项目部实行相应措施按时完成工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

深圳万科外墙内保温安装技术标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
