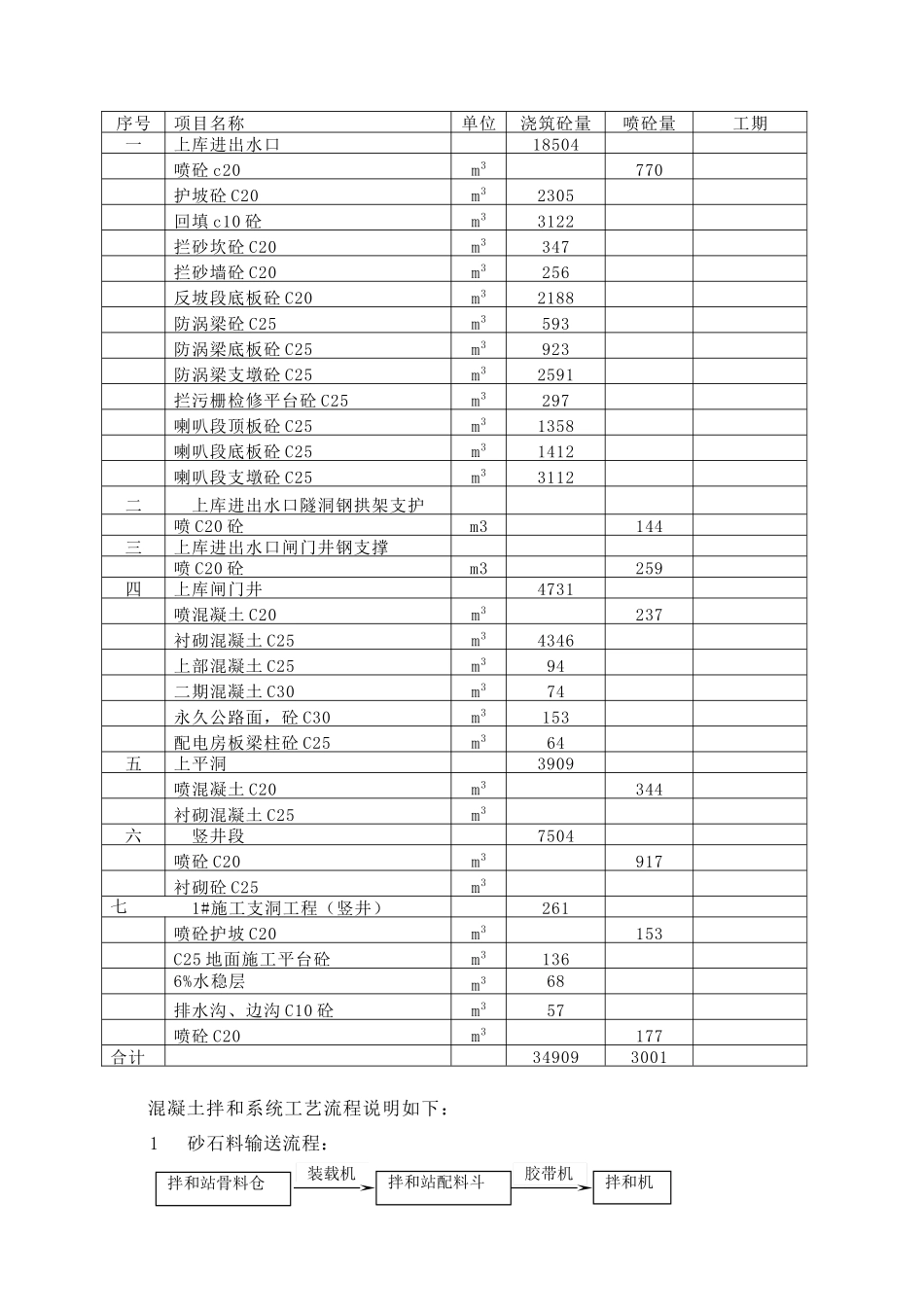

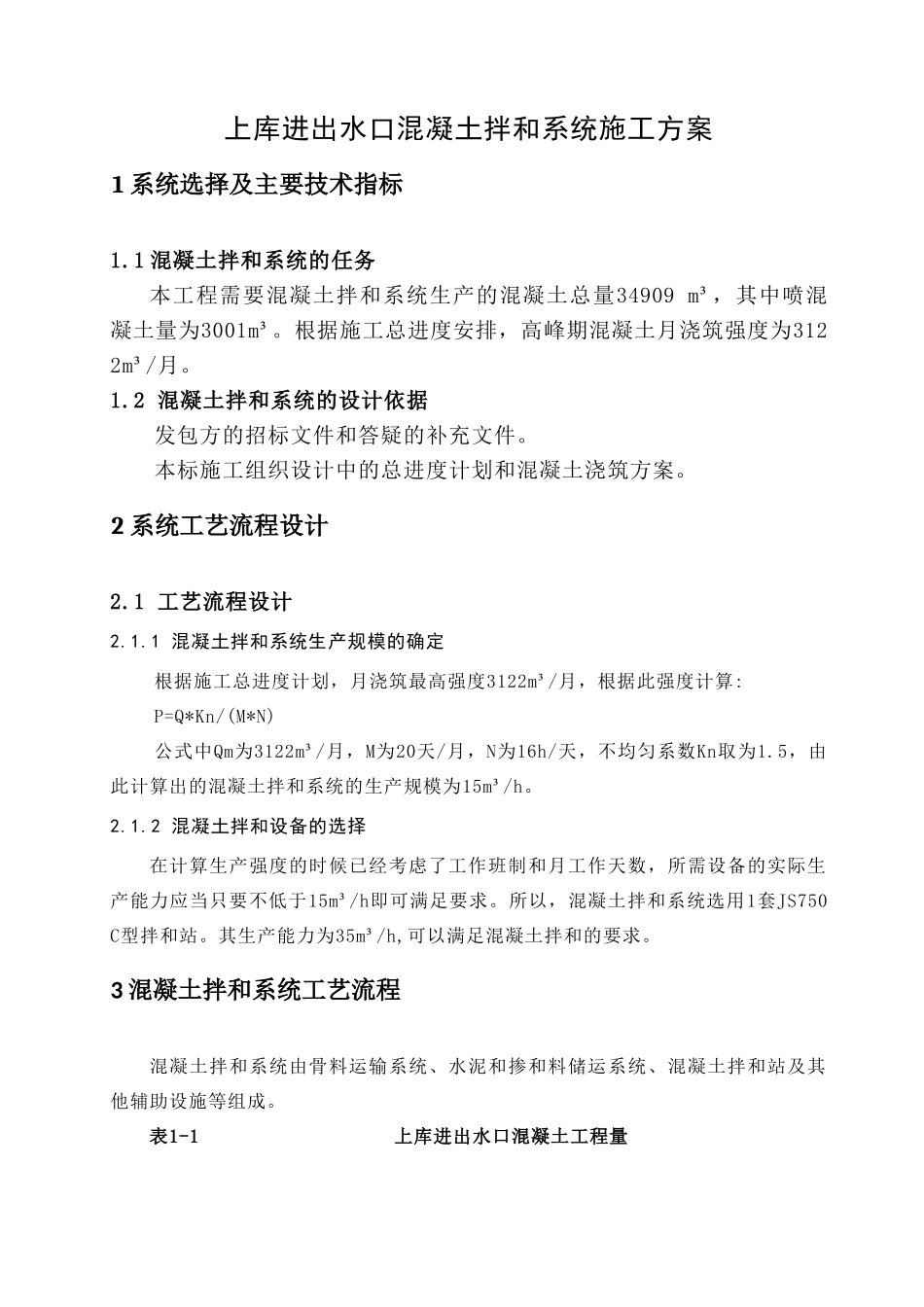

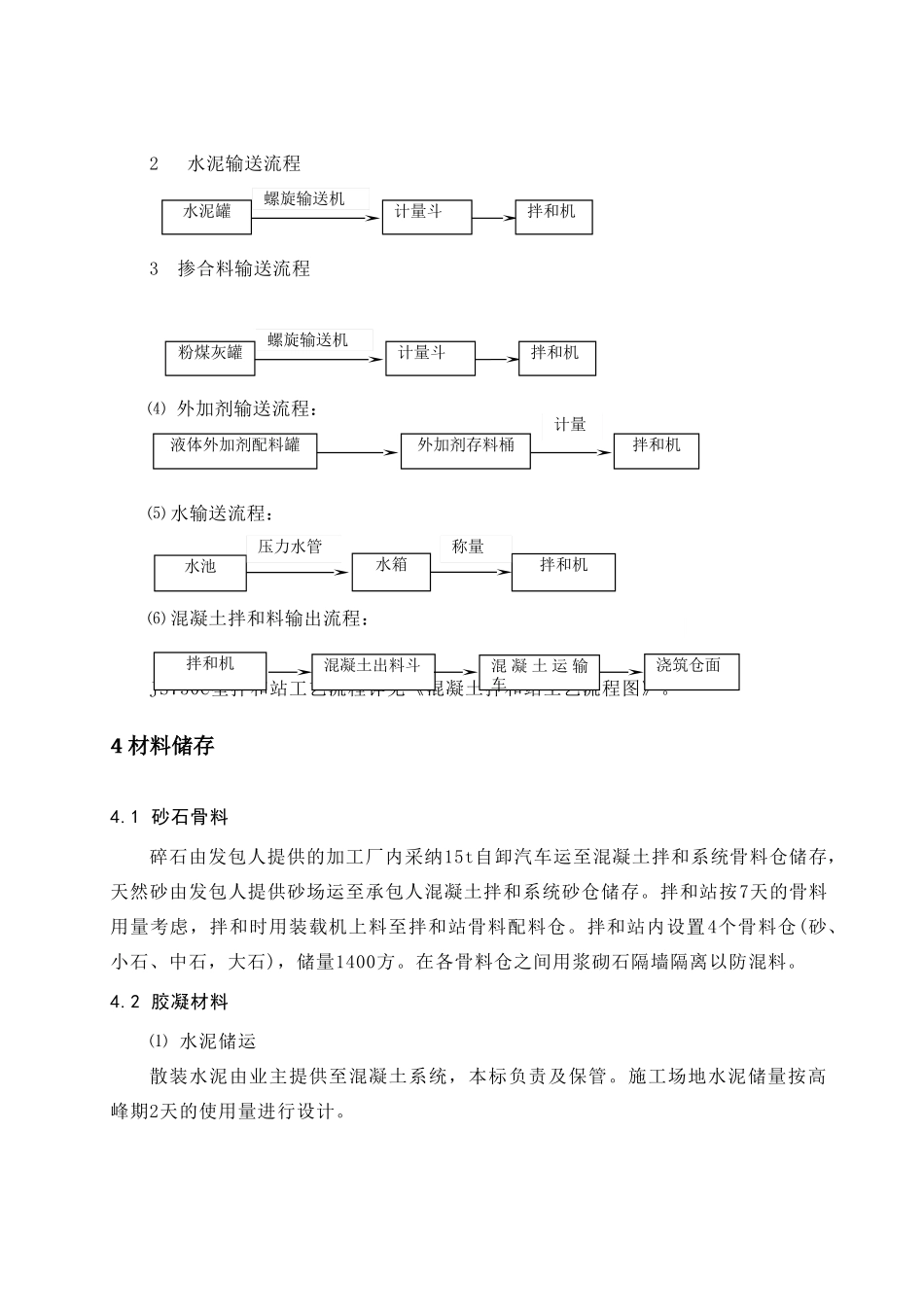

上库进出水口混凝土拌和系统施工方案1 系统选择及主要技术指标1.1 混凝土拌和系统的任务本工程需要混凝土拌和系统生产的混凝土总量34909 m³,其中喷混凝土量为3001m³。根据施工总进度安排,高峰期混凝土月浇筑强度为3122m³/月。1.2 混凝土拌和系统的设计依据发包方的招标文件和答疑的补充文件。本标施工组织设计中的总进度计划和混凝土浇筑方案。2 系统工艺流程设计2.1 工艺流程设计2.1.1 混凝土拌和系统生产规模的确定根据施工总进度计划,月浇筑最高强度3122m³/月,根据此强度计算:P=Q*Kn/(M*N)公式中Qm为3122m³/月,M为20天/月,N为16h/天,不均匀系数Kn取为1.5,由此计算出的混凝土拌和系统的生产规模为15m³/h。2.1.2 混凝土拌和设备的选择在计算生产强度的时候已经考虑了工作班制和月工作天数,所需设备的实际生产能力应当只要不低于15m³/h即可满足要求。所以,混凝土拌和系统选用1套JS750C型拌和站。其生产能力为35m³/h,可以满足混凝土拌和的要求。3 混凝土拌和系统工艺流程混凝土拌和系统由骨料运输系统、水泥和掺和料储运系统、混凝土拌和站及其他辅助设施等组成。表1-1 上库进出水口混凝土工程量混凝土拌和系统工艺流程说明如下:1 砂石料输送流程:序号项目名称单位浇筑砼量喷砼量工期一上库进出水口18504 喷砼 c20m3770 护坡砼 C20m32305 回填 c10 砼m33122 拦砂坎砼 C20m3347 拦砂墙砼 C20m3256 反坡段底板砼 C20m32188 防涡梁砼 C25m3593 防涡梁底板砼 C25m3923 防涡梁支墩砼 C25m32591 拦污栅检修平台砼 C25m3297 喇叭段顶板砼 C25m31358 喇叭段底板砼 C25m31412 喇叭段支墩砼 C25m33112 二 上库进出水口隧洞钢拱架支护 喷 C20 砼m3 144 三上库进出水口闸门井钢支撑 喷 C20 砼m3 259 四上库闸门井4731 喷混凝土 C20m3 237 衬砌混凝土 C25m34346 上部混凝土 C25m394 二期混凝土 C30m374 永久公路面,砼 C30m3153 配电房板梁柱砼 C25m364 五上平洞3909 喷混凝土 C20m3 344 衬砌混凝土 C25m3 六 竖井段7504 喷砼 C20m3 917 衬砌砼 C25m3 七 1#施工支洞工程(竖井)261 喷砼护坡 C20m3 153 C25 地面施工平台砼m3136 6%水稳层m368 排水沟、边沟 C10 砼m357 喷砼 C20m3 177 合计 349093001 拌和站骨料仓拌和站配料斗拌和机装载机胶带机2 水泥输送流程3掺合料输送流程⑷ 外加剂输送流程:⑸ 水输送流程:⑹ 混凝土拌和料输出流...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土拌和系统设计及附图

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
