渠水大桥钻孔灌注桩施工技术渠水大桥钻孔灌注桩施工技术 摘要:本文结合渠水大桥钻孔灌注桩工程施工过程,阐述了桥梁钻孔桩成孔、成桩等施工技术及方法,对一般桥梁工程的钻孔灌注桩施工有一定参考意义
关键词:大桥;钻孔桩;施工技术; 中图分类号:TU74 文献标识码:A 1 工程概况 1
1 桥梁基本情况 渠水大桥为某水电站库区改建公路桥梁,桥长 406
58m,为8*50m 预应力 T 梁,全桥 2 个桥台、7 个空心薄壁桥墩,共 30 根灌注桩,其中:2#、3#、4#、5#桥墩基础为机械钻孔桩,设计情况见表1
表 1:机械钻孔桩孔径、孔深和数量一览表 墩号 桩径(m) 设计孔深 数量 2# 1
5 4 3# 1
8 50 4 4# 1
8 20 4 5# 1
8 21 4 1
2 地质条件评价 根据区域地质资料并结合地质调查和勘探成果,桥址区未见大的断层、滑坡、倒塌、泥石流及地下采空区等不良地质现象,地质环境稳定性较好;但桥址两岸基岩风化较深,特别是左岸,坡表有较厚的残坡积及全风化土体分布,对桥址地质环境有一定影响
3 工程主要特点 受上游螺蛳塘电站发电和下游托口电站坝体影响,开工时为主汛期;3#桩基较深、处于断层裂隙带,施工难度增加;土层情况复杂,极易出现塌孔和危险
2 桥梁钻孔桩施工工艺流程 本项目钻孔桩施工工艺主要流程为:施工准备-测量放线-搭建水上钻孔平台-护筒定位下沉-钻机就位/制浆-钻进成孔-清孔-提钻移机-检孔-下放钢筋笼(平行作业提前制作好)-下导管-沉渣厚度测量-灌注混凝土-桩基检测
3 桥梁钻孔桩主要施工技术及方法 3
1 测量控制 平面定位采纳全站仪极坐标法,高程放样采纳精密水准仪几何水准法结合水准仪钢尺量距法,水上钢护筒垂直度控制通过两台经纬仪在两个方向用经纬仪竖丝法观测 3

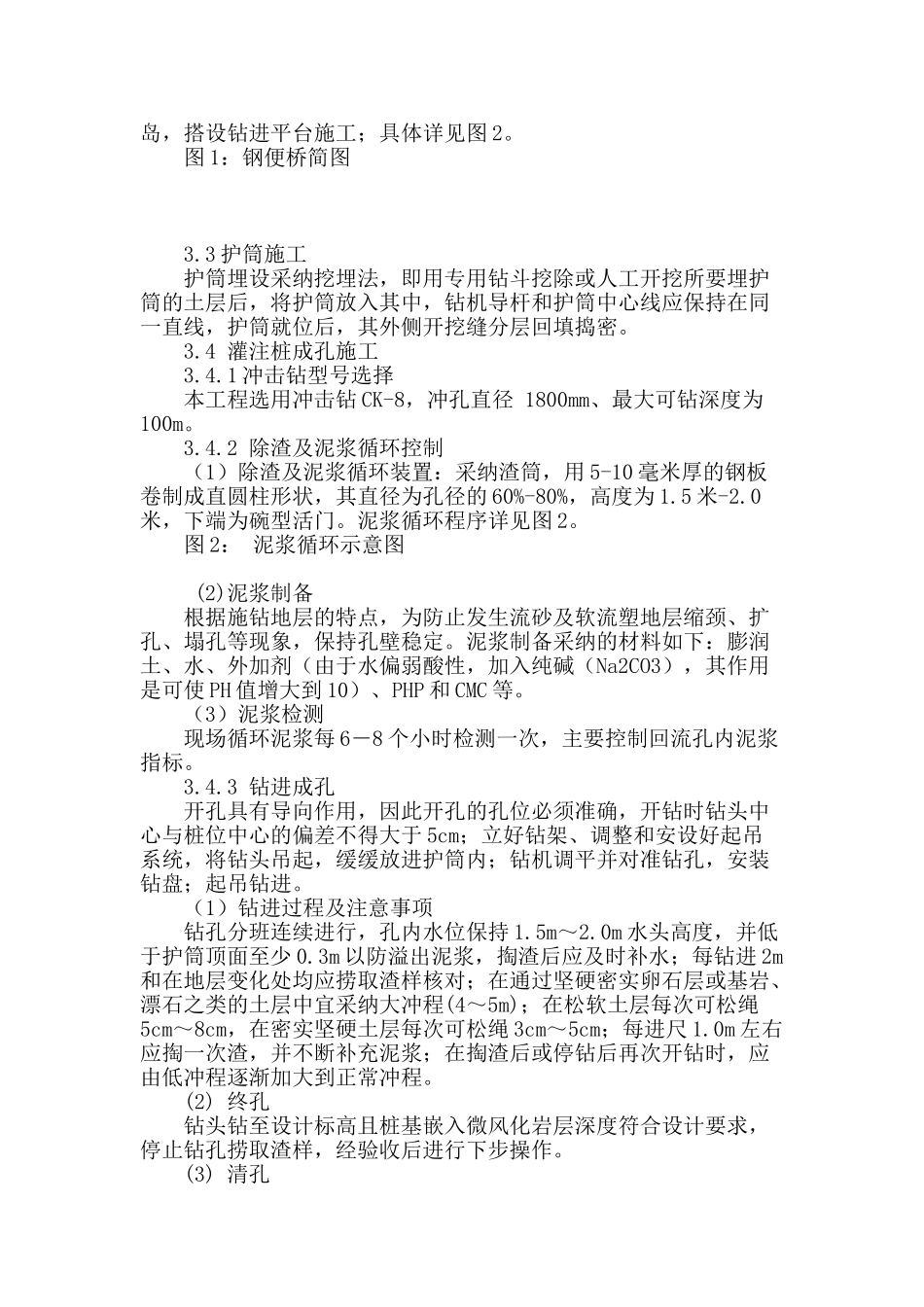

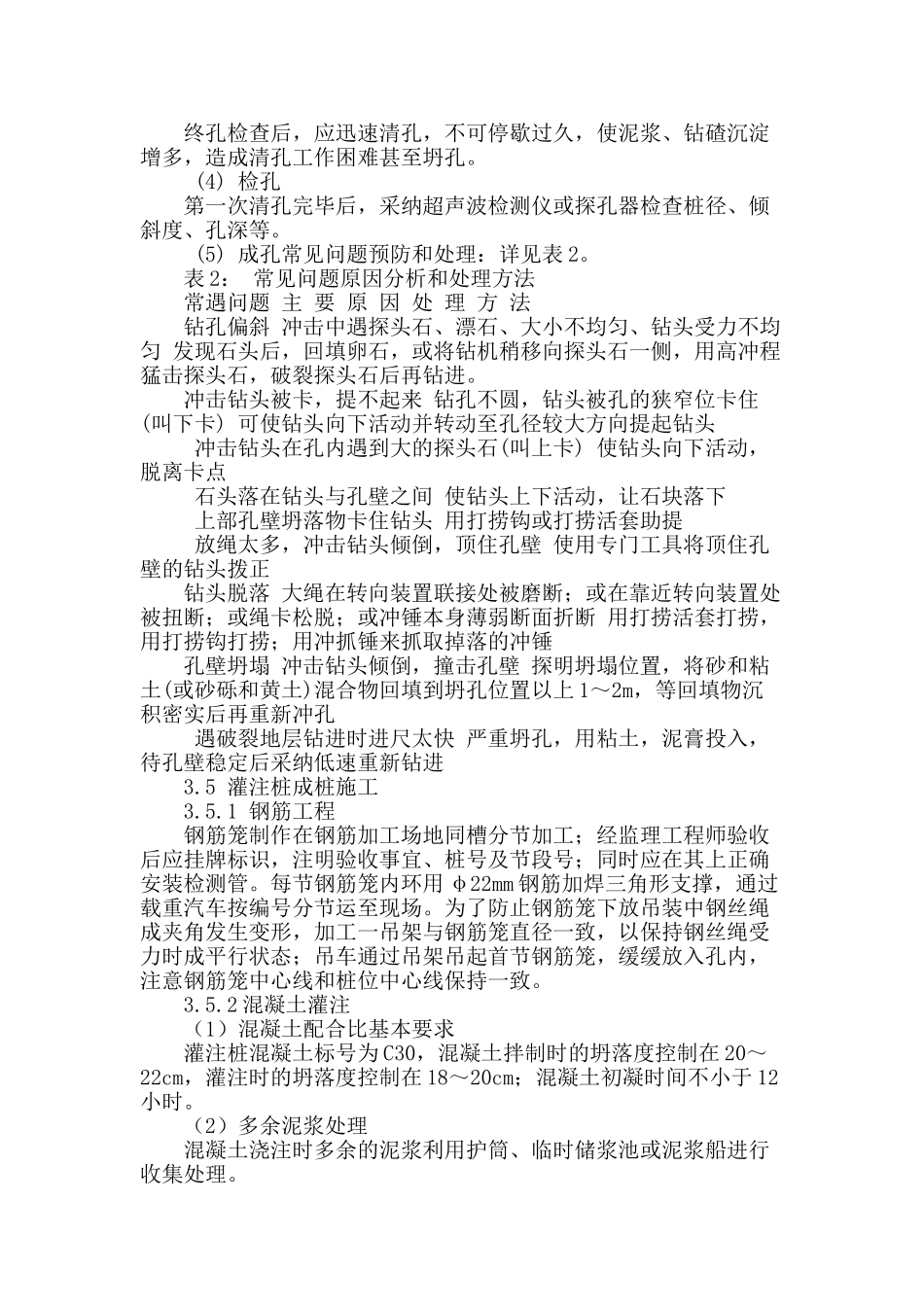

2 钻孔平台施工 本工程考虑到筑岛施工对螺丝塘电站的发电
