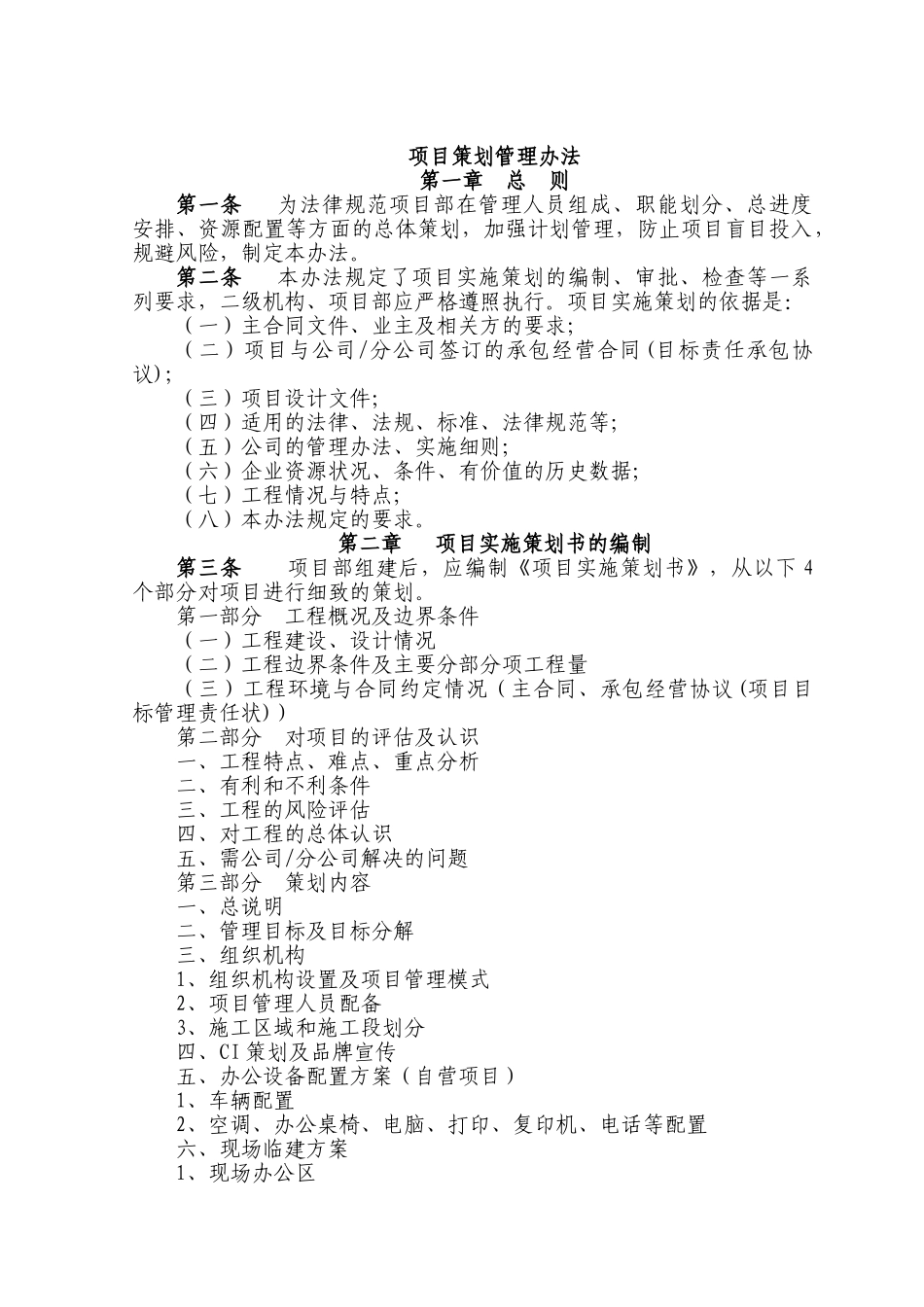

项目策划管理办法第一章 总 则第一条 为法律规范项目部在管理人员组成、职能划分、总进度安排、资源配置等方面的总体策划,加强计划管理,防止项目盲目投入,规避风险,制定本办法
第二条 本办法规定了项目实施策划的编制、审批、检查等一系列要求,二级机构、项目部应严格遵照执行
项目实施策划的依据是:(一)主合同文件、业主及相关方的要求;(二)项目与公司/分公司签订的承包经营合同(目标责任承包协议);(三)项目设计文件;(四)适用的法律、法规、标准、法律规范等;(五)公司的管理办法、实施细则;(六)企业资源状况、条件、有价值的历史数据;(七)工程情况与特点;(八)本办法规定的要求

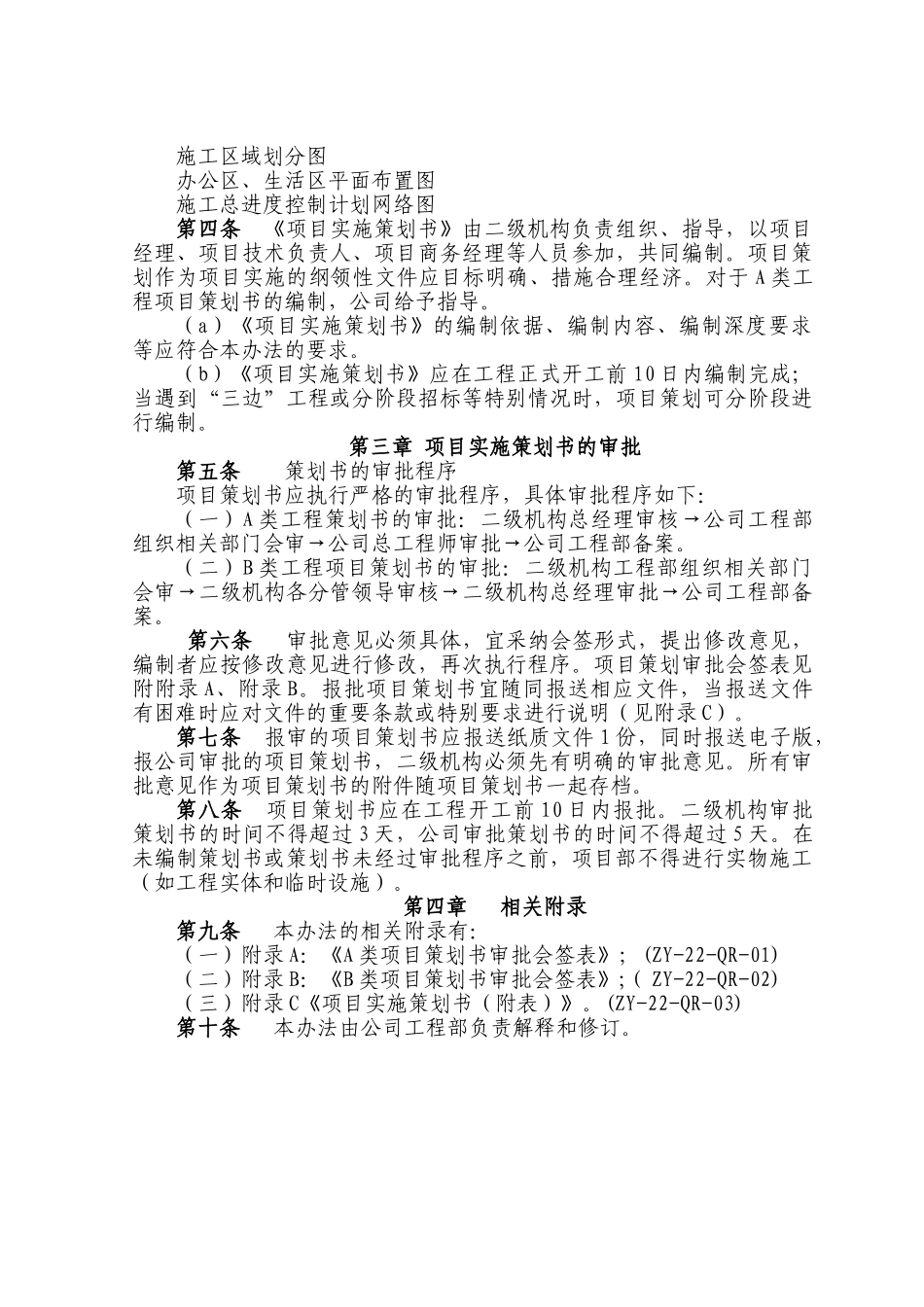

第二章 项目实施策划书的编制第三条 项目部组建后,应编制《项目实施策划书》,从以下 4个部分对项目进行细致的策划

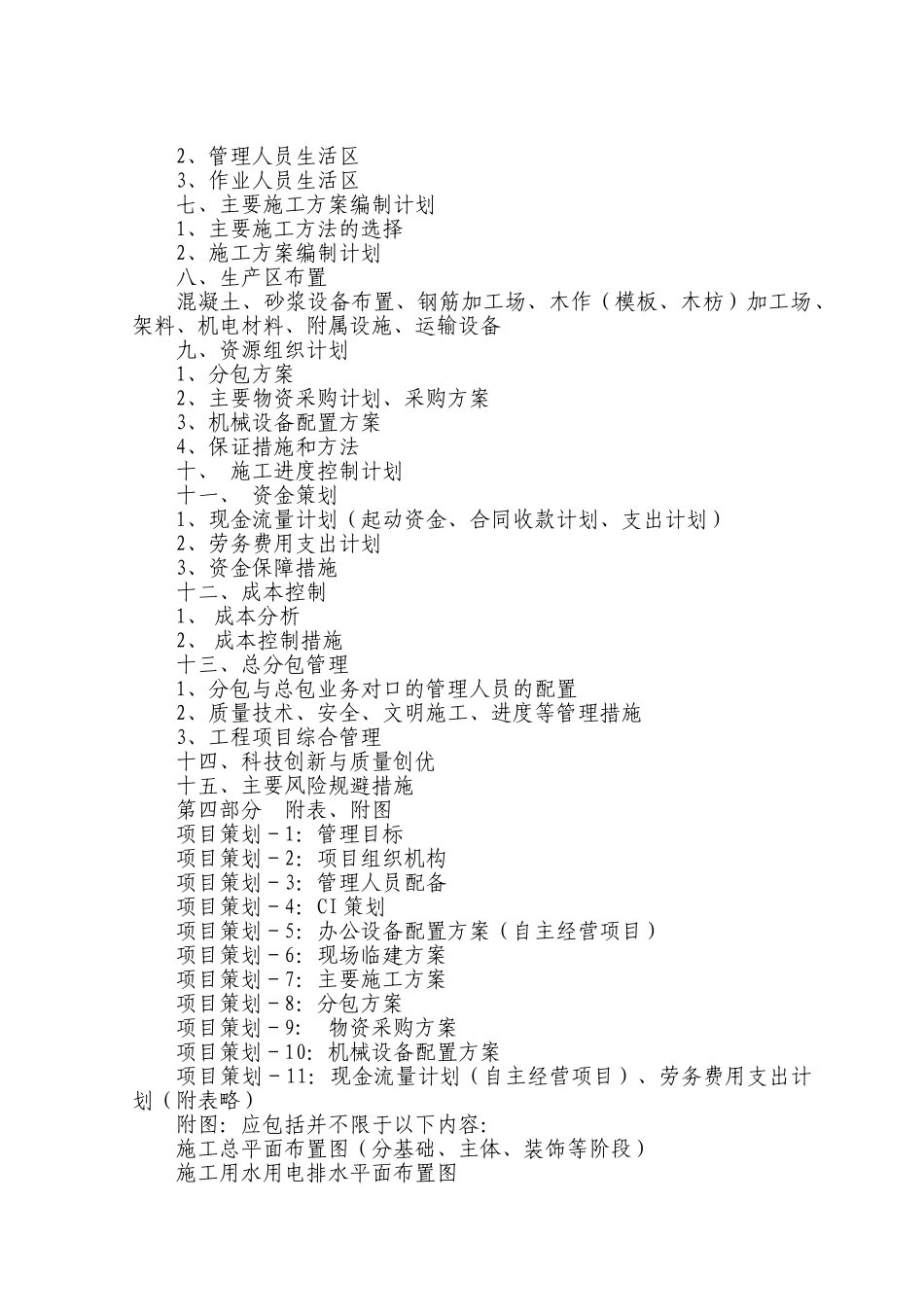

第一部分 工程概况及边界条件(一)工程建设、设计情况(二)工程边界条件及主要分部分项工程量(三)工程环境与合同约定情况(主合同、承包经营协议(项目目标管理责任状))第二部分 对项目的评估及认识一、工程特点、难点、重点分析二、有利和不利条件三、工程的风险评估四、对工程的总体认识五、需公司/分公司解决的问题第三部分 策划内容一、总说明二、管理目标及目标分解三、组织机构1、组织机构设置及项目管理模式2、项目管理人员配备3、施工区域和施工段划分四、CI 策划及品牌宣传五、办公设备配置方案(自营项目) 1、车辆配置2、空调、办公桌椅、电脑、打印、复印机、电话等配置六、现场临建方案1、现场办公区2、管理人员生活区3、作业人员生活区七、主要施工方案编制计划1、主要施工方法的选择2、施工方案编制计划八、生产区布置混凝土、砂浆设备布置、钢筋加工场、木作(模板、木枋)加工场、架料、机电材料、附属设施、运输设备九、资源组织计划1、分包方案2、主要物资采购计划、采购方案3、机械设备配置方案4、保证措施和方法十、 施工进度
