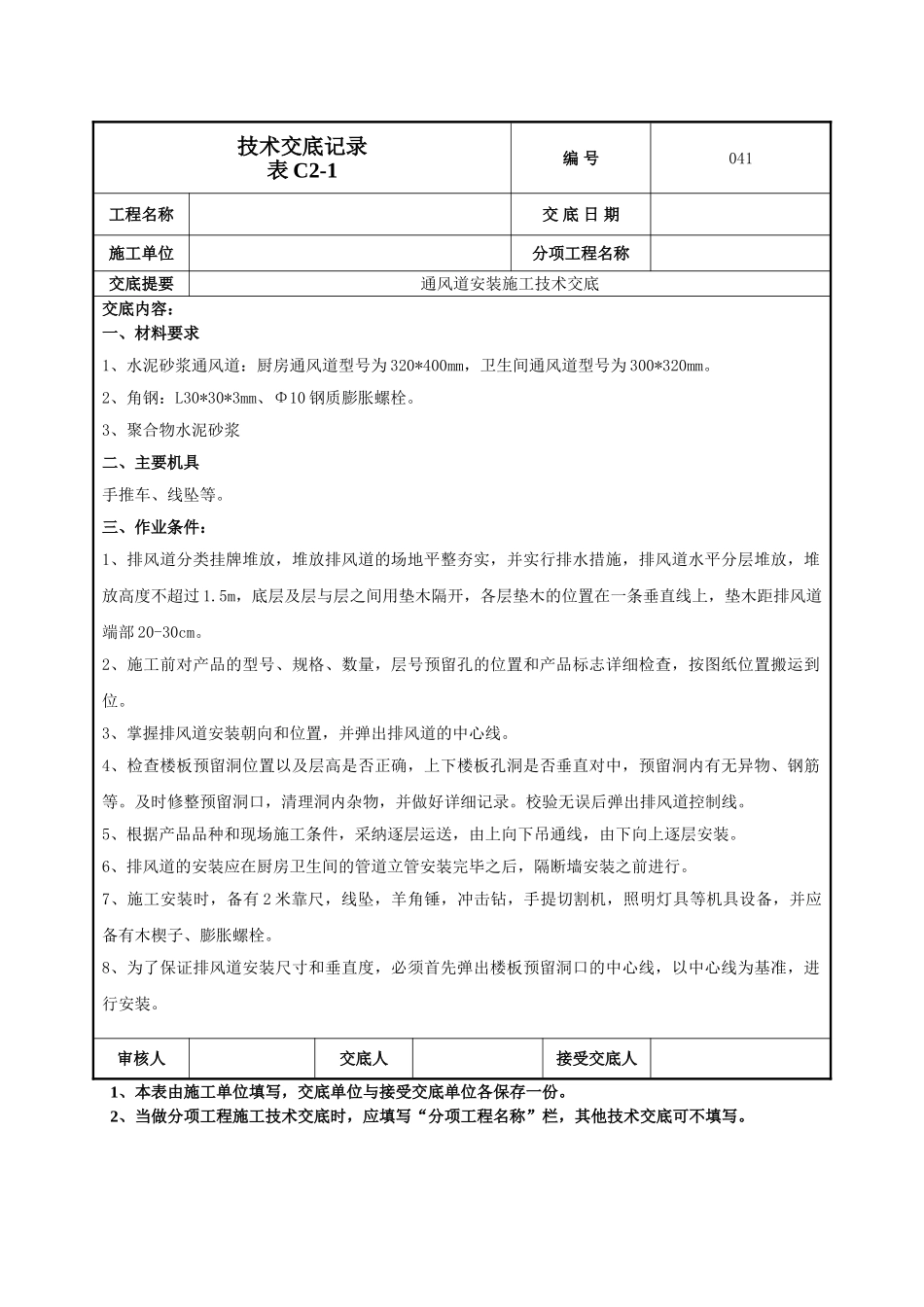

技术交底记录表 C2-1编 号041工程名称交 底 日 期施工单位分项工程名称交底提要通风道安装施工技术交底交底内容: 一、材料要求1、水泥砂浆通风道:厨房通风道型号为 320*400mm,卫生间通风道型号为 300*320mm
2、角钢:L30*30*3mm、Φ10 钢质膨胀螺栓
3、聚合物水泥砂浆二、主要机具手推车、线坠等
三、作业条件:1、排风道分类挂牌堆放,堆放排风道的场地平整夯实,并实行排水措施,排风道水平分层堆放,堆放高度不超过 1
5m,底层及层与层之间用垫木隔开,各层垫木的位置在一条垂直线上,垫木距排风道端部 20-30cm
2、施工前对产品的型号、规格、数量,层号预留孔的位置和产品标志详细检查,按图纸位置搬运到位
3、掌握排风道安装朝向和位置,并弹出排风道的中心线
4、检查楼板预留洞位置以及层高是否正确,上下楼板孔洞是否垂直对中,预留洞内有无异物、钢筋等
及时修整预留洞口,清理洞内杂物,并做好详细记录
校验无误后弹出排风道控制线
5、根据产品品种和现场施工条件,采纳逐层运送,由上向下吊通线,由下向上逐层安装
6、排风道的安装应在厨房卫生间的管道立管安装完毕之后,隔断墙安装之前进行
7、施工安装时,备有 2 米靠尺,线坠,羊角锤,冲击钻,手提切割机,照明灯具等机具设备,并应备有木楔子、膨胀螺栓
8、为了保证排风道安装尺寸和垂直度,必须首先弹出楼板预留洞口的中心线,以中心线为基准,进行安装
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

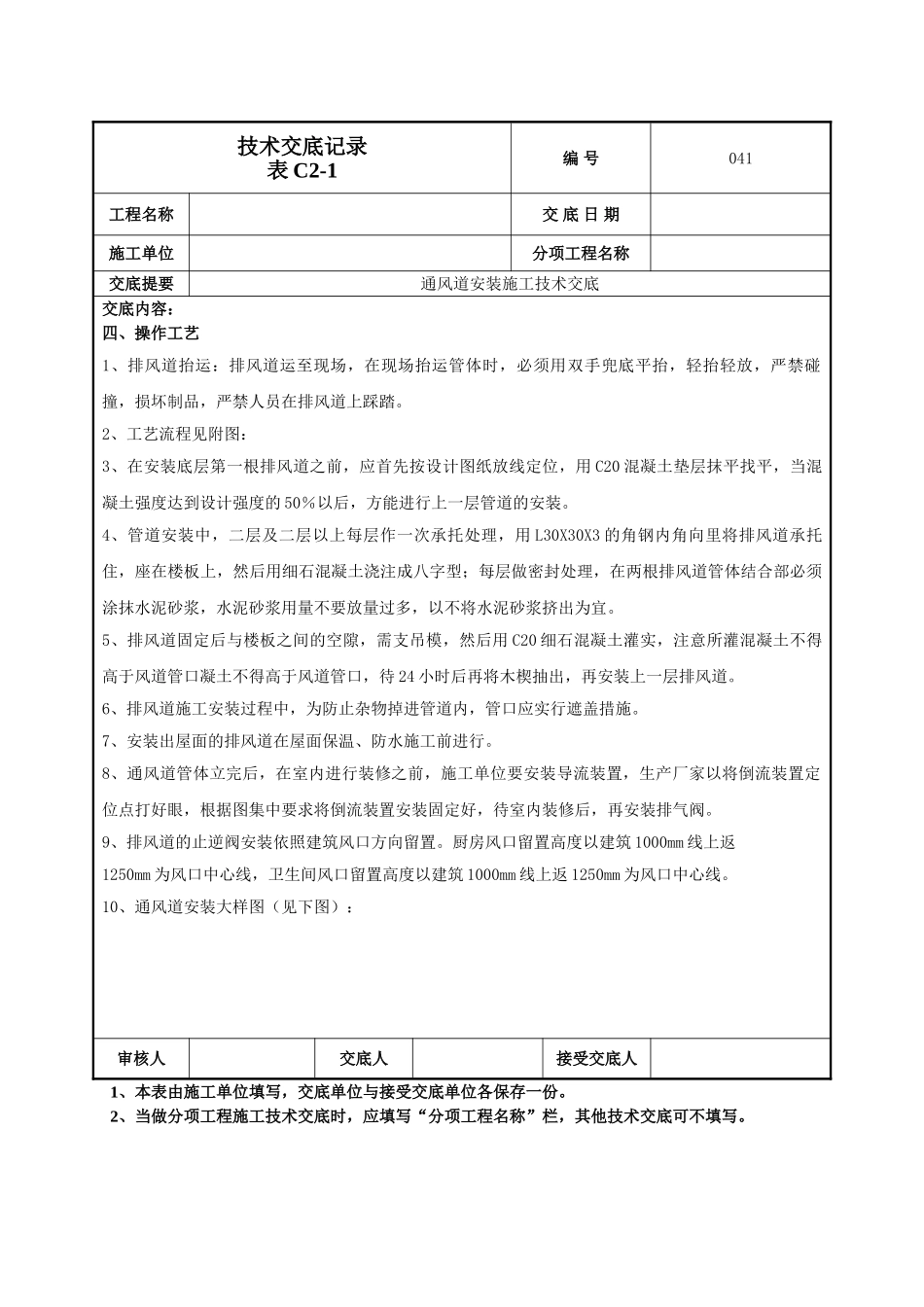

技术交底记录表 C2-1编 号041工程名称交 底 日 期施工单位分项工程名称交底提要通风道安装施工技术交底交底内容: 四、操作工艺1、排风道抬运:排风道运至现场,在现场抬运管体时,必须用双手兜底平抬,轻抬轻放,严禁
