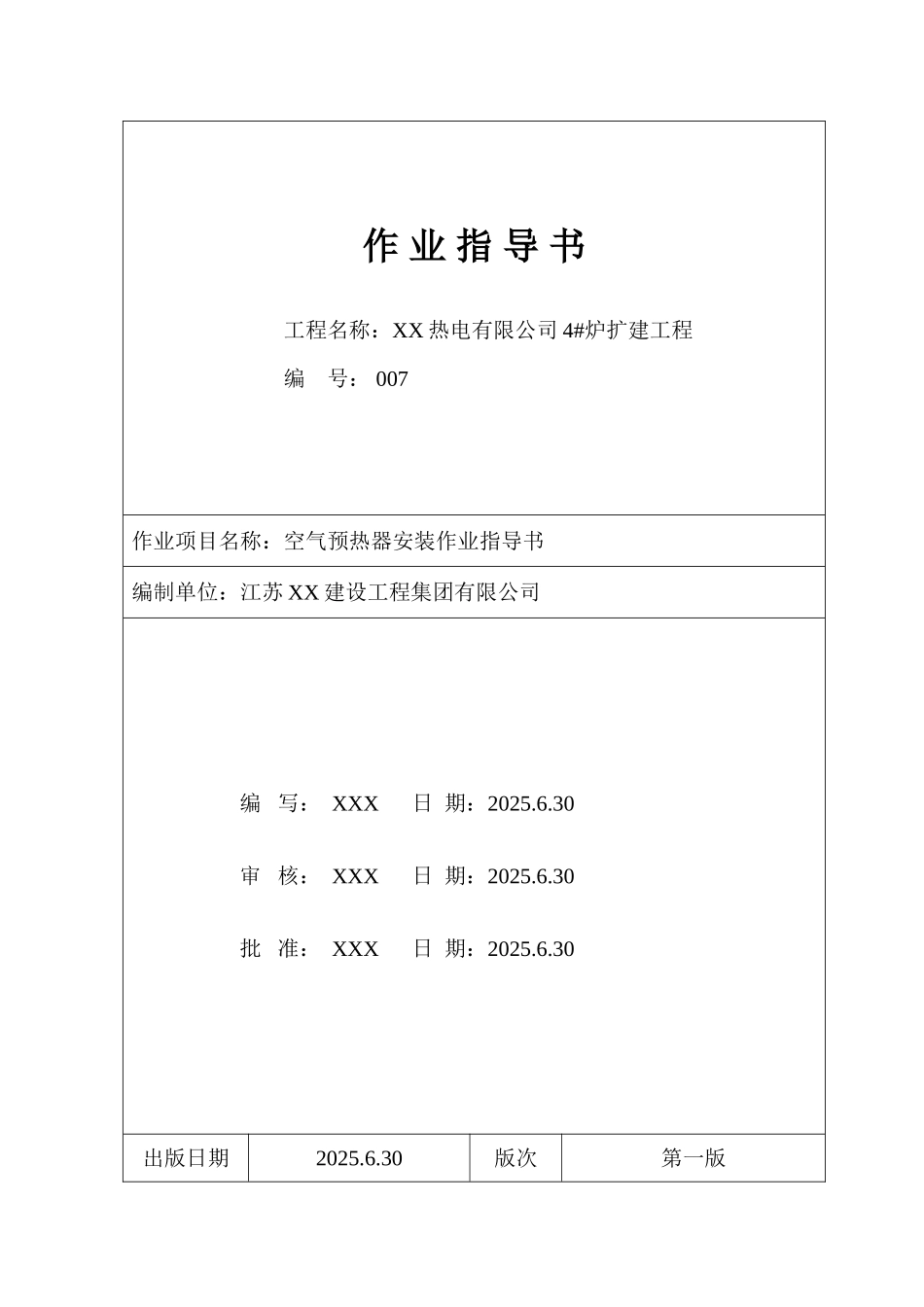

作 业 指 导 书工程名称:XX 热电有限公司 4#炉扩建工程编 号: 007作业项目名称:空气预热器安装作业指导书编制单位:江苏 XX 建设工程集团有限公司编 写: XXX 日 期:2025
30审 核: XXX 日 期:2025
30批 准: XXX 日 期:2025
30出版日期2025

30版次第一版1.编制依据:1
1 空气预热器锅炉厂安装图纸1
2 电力建设施工及验收技术法律规范(锅炉机组篇 1996 年)1
3 火力施工质量检验及评定标准(锅炉篇)1
4 锅炉说明书1
5 电力建设安全工作规程(热机安装篇)2.施工内容2
1 设备要进行清点编号、外观检查、发现问题及时处理
2 对管箱的外形尺寸及对角线要进行核查,应符合图纸要求
3 支撑梁座架管箱的安装2
4 框架连通箱胀缩接头及护板的安装
3.施工条件:尾部钢架找正完及与空气预热器有关的横梁安装焊接结束
4.施工程序及施工方法4
1 设备清点、编号、对管箱进行外形尺寸及对角线的检查要符合图纸要求
2 对支撑梁进行划线后进行安装,要符合图纸及验标要求
3 安装座架在支撑梁及座架之间垫 Φ10mm 的石棉绳
4 在座架上划出管箱的位置,焊上临时限位角钢,按图纸依次安装下部第一层第二层预热器管箱
5 上部、中部、下部管箱的上层第一排是 Φ42×3
5 的加固支撑管,注意按图纸要求不能给装错了
6 按图纸要求依次安装第二层第三层支撑梁座架及预热器管箱
7 按图纸安装连通箱,转折箱胀缩接头及护板
5.技术质量要求5
1 管子管板无损伤、裂纹、绣触压扁5
2 管箱高度偏差 ±45
3 管箱侧面对角线差 ≤75

4 管板边缘平直度偏差 ≤106.安全措施和文明施工6.1 焊接、热处理施工过程中,必须遵守安全、环保、防火等规程有关规定
参加焊接、人员,应受专业技能培训,取得相应
