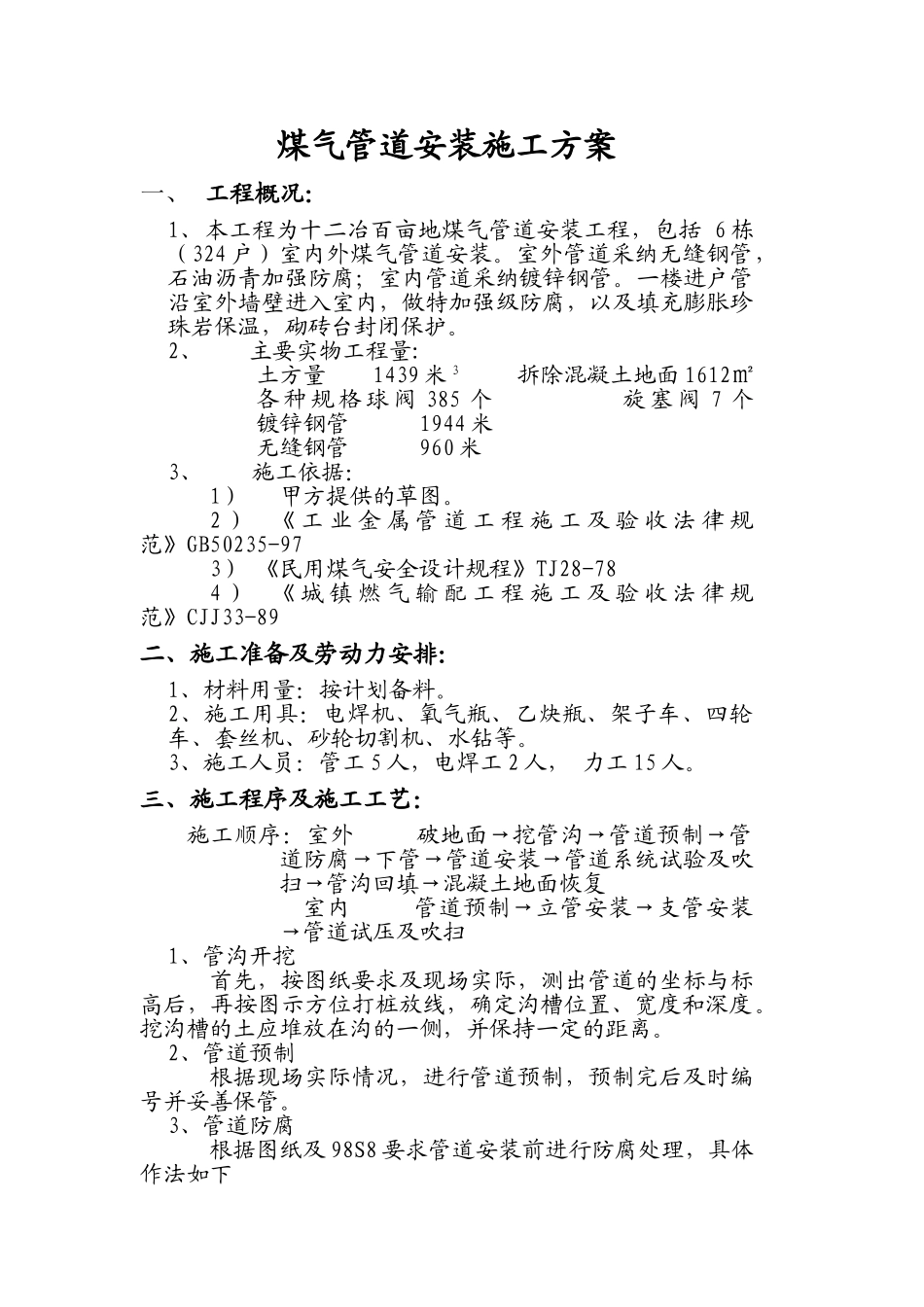

煤气管道安装施工方案一、 工程概况:1、本工程为十二冶百亩地煤气管道安装工程,包括 6 栋(324 户)室内外煤气管道安装。室外管道采纳无缝钢管,石油沥青加强防腐;室内管道采纳镀锌钢管。一楼进户管沿室外墙壁进入室内,做特加强级防腐,以及填充膨胀珍珠岩保温,砌砖台封闭保护。2、 主要实物工程量:土方量 1439 米 3 拆除混凝土地面 1612㎡各 种 规 格 球 阀 385 个 旋 塞 阀 7 个 镀锌钢管 1944 米无缝钢管 960 米3、 施工依据:1) 甲方提供的草图。2 ) 《 工 业 金 属 管 道 工 程 施 工 及 验 收 法 律 规范》GB50235-973) 《民用煤气安全设计规程》TJ28-784 ) 《 城 镇 燃 气 输 配 工 程 施 工 及 验 收 法 律 规范》CJJ33-89二、施工准备及劳动力安排:1、材料用量:按计划备料。2、施工用具:电焊机、氧气瓶、乙炔瓶、架子车、四轮车、套丝机、砂轮切割机、水钻等。3、施工人员:管工 5 人,电焊工 2 人, 力工 15 人。三、施工程序及施工工艺:施工顺序:室外 破地面→挖管沟→管道预制→管道防腐→下管→管道安装→管道系统试验及吹扫→管沟回填→混凝土地面恢复室内 管道预制→立管安装→支管安装→管道试压及吹扫 1、管沟开挖首先,按图纸要求及现场实际,测出管道的坐标与标高后,再按图示方位打桩放线,确定沟槽位置、宽度和深度。挖沟槽的土应堆放在沟的一侧,并保持一定的距离。2、管道预制根据现场实际情况,进行管道预制,预制完后及时编号并妥善保管。3、管道防腐根据图纸及 98S8 要求管道安装前进行防腐处理,具体作法如下管道动力工具除锈→ 沥青底漆→沥青→玻璃丝布→沥青→玻璃丝布→沥青→玻璃丝布→沥青→塑料布保护层4、管道安装采纳手工电弧焊,焊条为 J422,按出厂说明进行烘干等管理,焊工组对口时应清理洁净坡口,焊接时,严禁在焊件表面引弧来实验电流,焊后及时清理洁净飞溅物。管道安装应保证标高位置、坡度及坡向符合设计要求。 室外阀门法兰连接,阀门安装前进行气密性试验,合格后再安装。阀门边安装一短管,短管上安装旋塞阀和放散管。 室内管道先安立管,每层从上至下统一吊线安装卡件,将预制好的立管按编号分层排开,顺序安装,丝扣外露 2~3扣,支管甩口均加好临时丝堵。 套管安装时,高出地面 100mm,底面与楼板相平,套管内填沥青油麻塞实,外抹沥青砂浆。5、管道系统试验及吹扫1) 采纳气泵空气吹扫...
