集团 z 村矿风井井筒修复施工方案1 工程概况 z 村煤矿隶属 集团,年产 100 万吨,始建于 70 年代,其风井井筒是 z 村矿的主要回风井
该井筒深 180m,净直径为 4m,壁厚(内外总厚)约 1m,素混凝土井壁,混凝土标号为 C20
该风井井壁 2025 年 8 月份出现损坏,至 10 月下旬为止,掉落到井底的矸石有 180m³,并伴有井筒涌水约 6m3/h,根据矿方提供的地质资料,估量井筒破坏位置在 80m~90m 之间,该段属于基岩风化段,由于当时施工时的质量问题、地压问题及井筒内有淋水,造成该段井壁破坏严重:此段井筒 3/4 井壁面积已经脱落,且片深约 5m,高度约为8m,其余井壁后面岩石冒落,井壁悬空

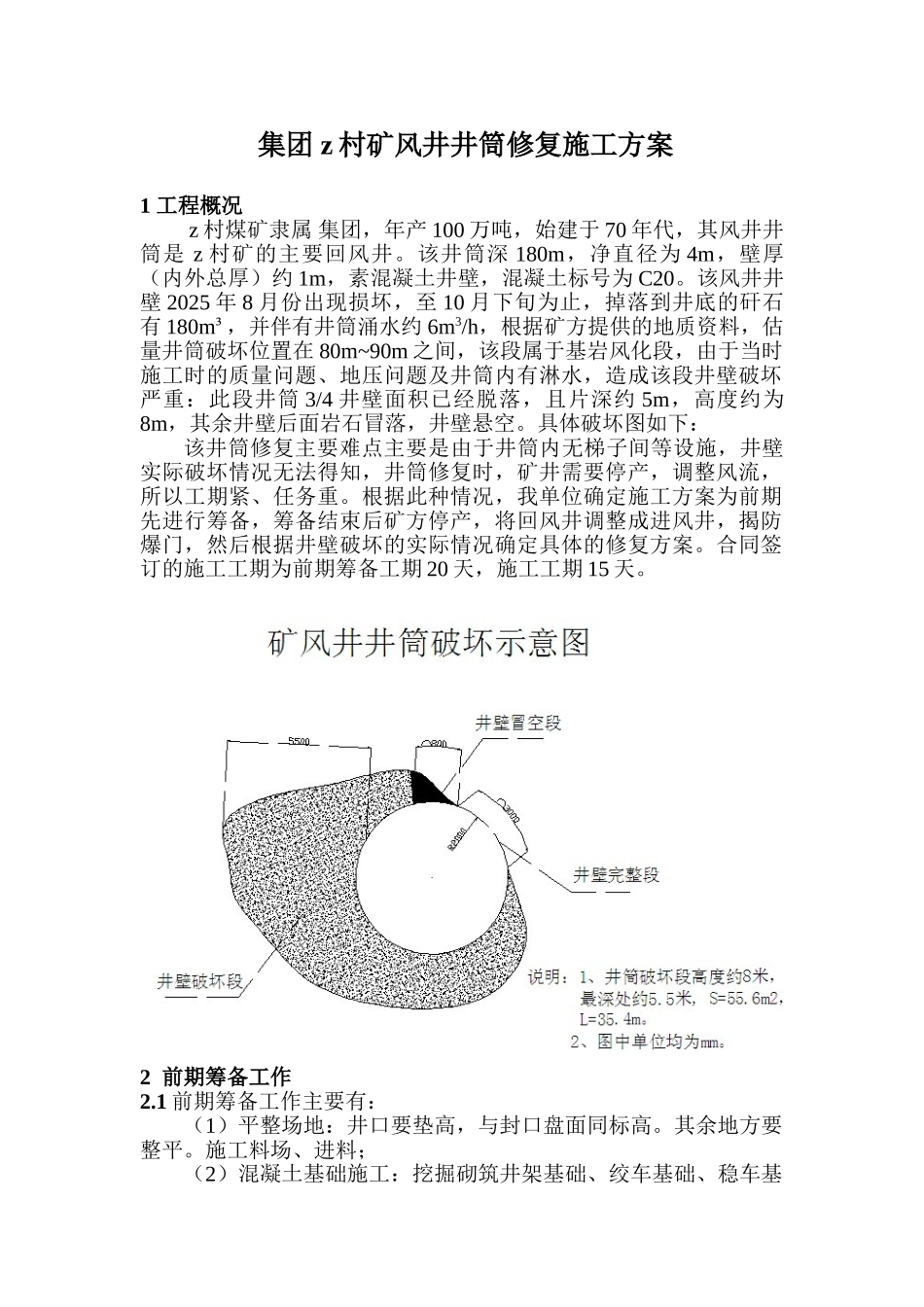

具体破坏图如下:该井筒修复主要难点主要是由于井筒内无梯子间等设施,井壁实际破坏情况无法得知,井筒修复时,矿井需要停产,调整风流,所以工期紧、任务重
根据此种情况,我单位确定施工方案为前期先进行筹备,筹备结束后矿方停产,将回风井调整成进风井,揭防爆门,然后根据井壁破坏的实际情况确定具体的修复方案
合同签订的施工工期为前期筹备工期 20 天,施工工期 15 天
2 前期筹备工作2
1 前期筹备工作主要有:(1)平整场地:井口要垫高,与封口盘面同标高
其余地方要整平
施工料场、进料;(2)混凝土基础施工:挖掘砌筑井架基础、绞车基础、稳车基础等;(3)组立井架:包括天轮平台;(4)安装稳车、缠绳;(5)加工制作和组装、吊挂吊盘;(6)加工制作和组装、安装封口盘、包括井盖门;(7)安设井口房、搅拌机;(8)吊挂风水管、电缆、溜灰管、信号照明线
2 设备选型2

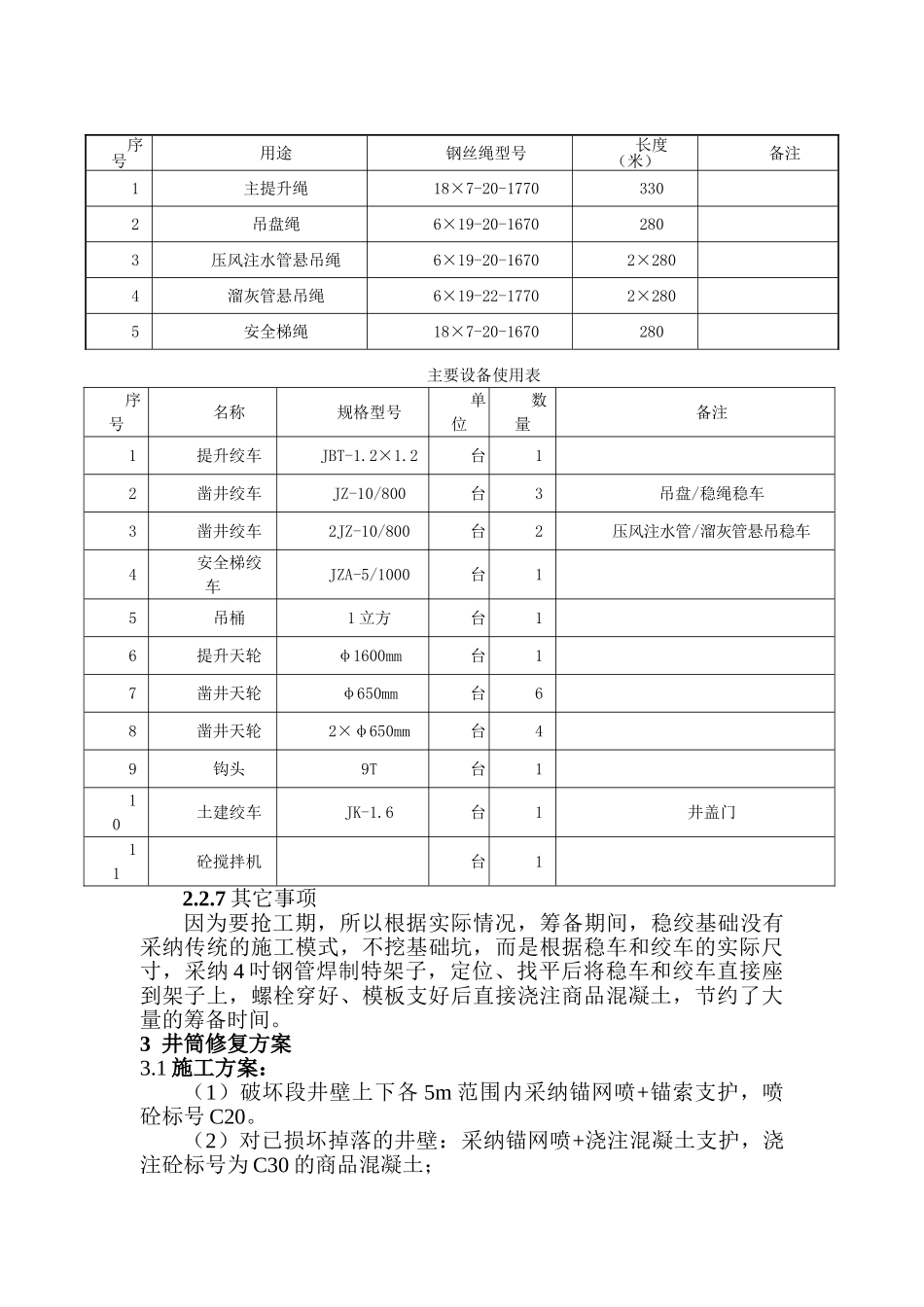

1 凿井井架由于井筒临近变电所,井筒上方有高压线,所以综合考虑,修复施工的井架决定使用III型凿井井架的最上面一层,由我单位自行加工四个底座即可,高度约 6 米左右,若高度必须降低的话可适当降低基础标高
