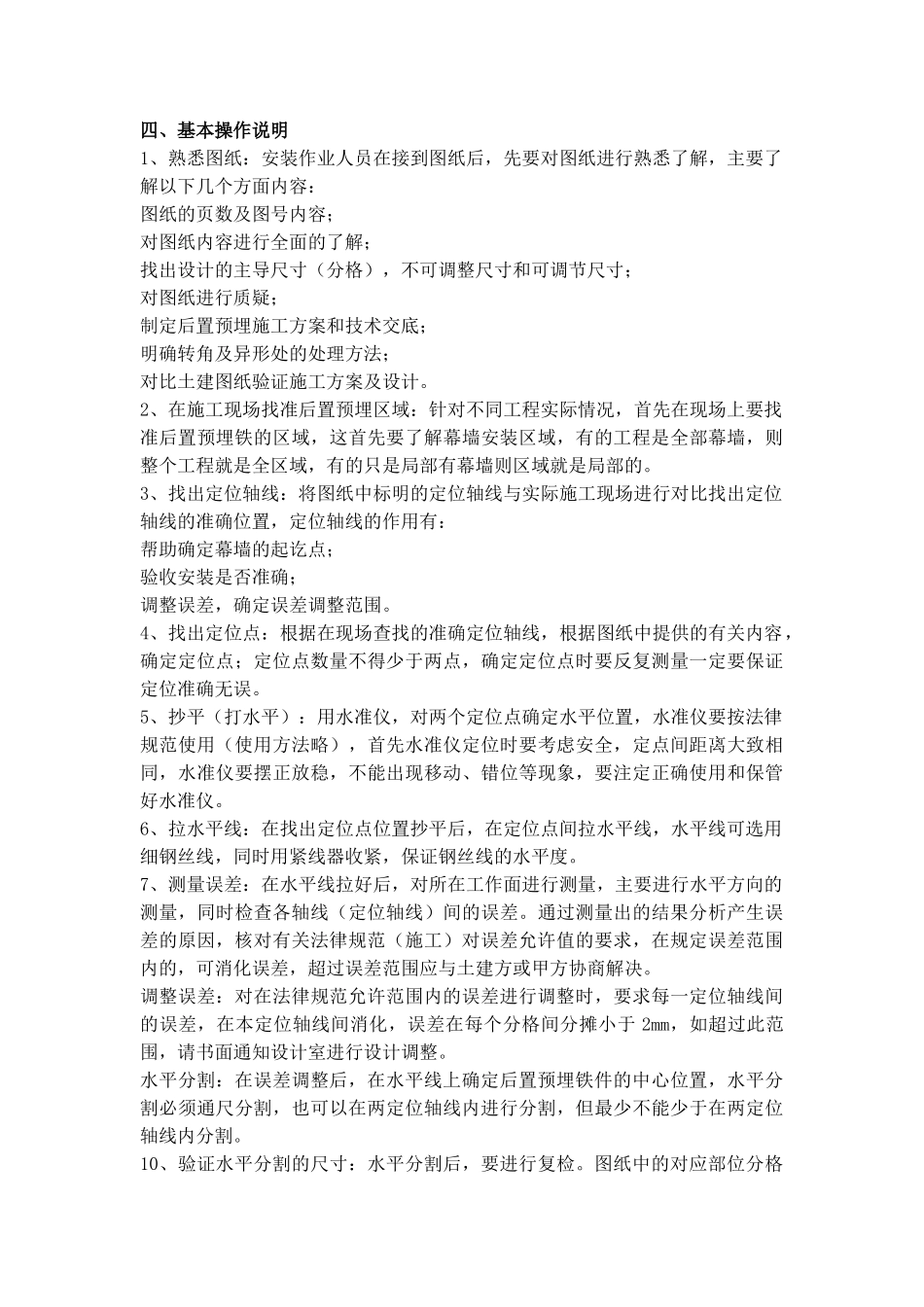

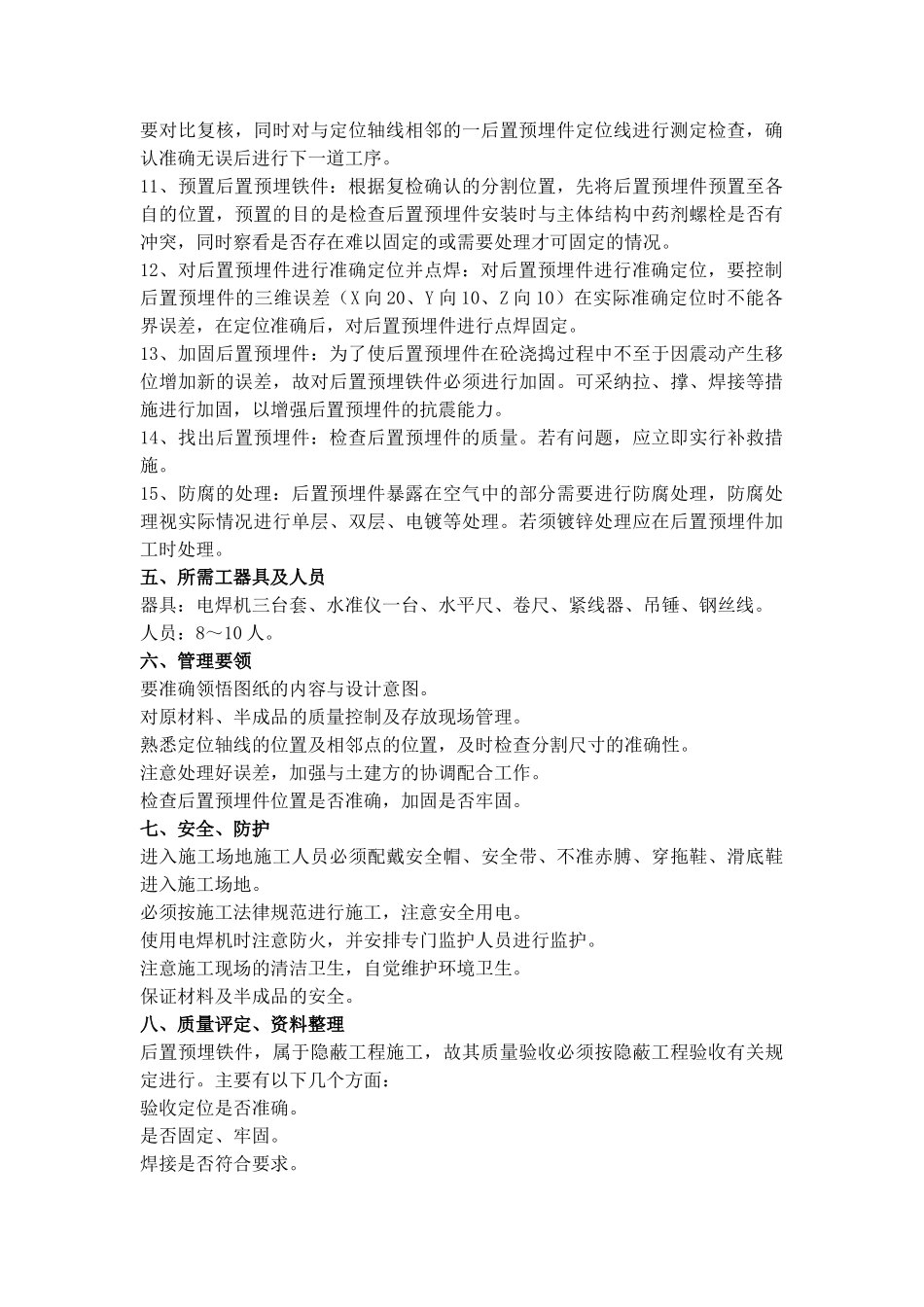

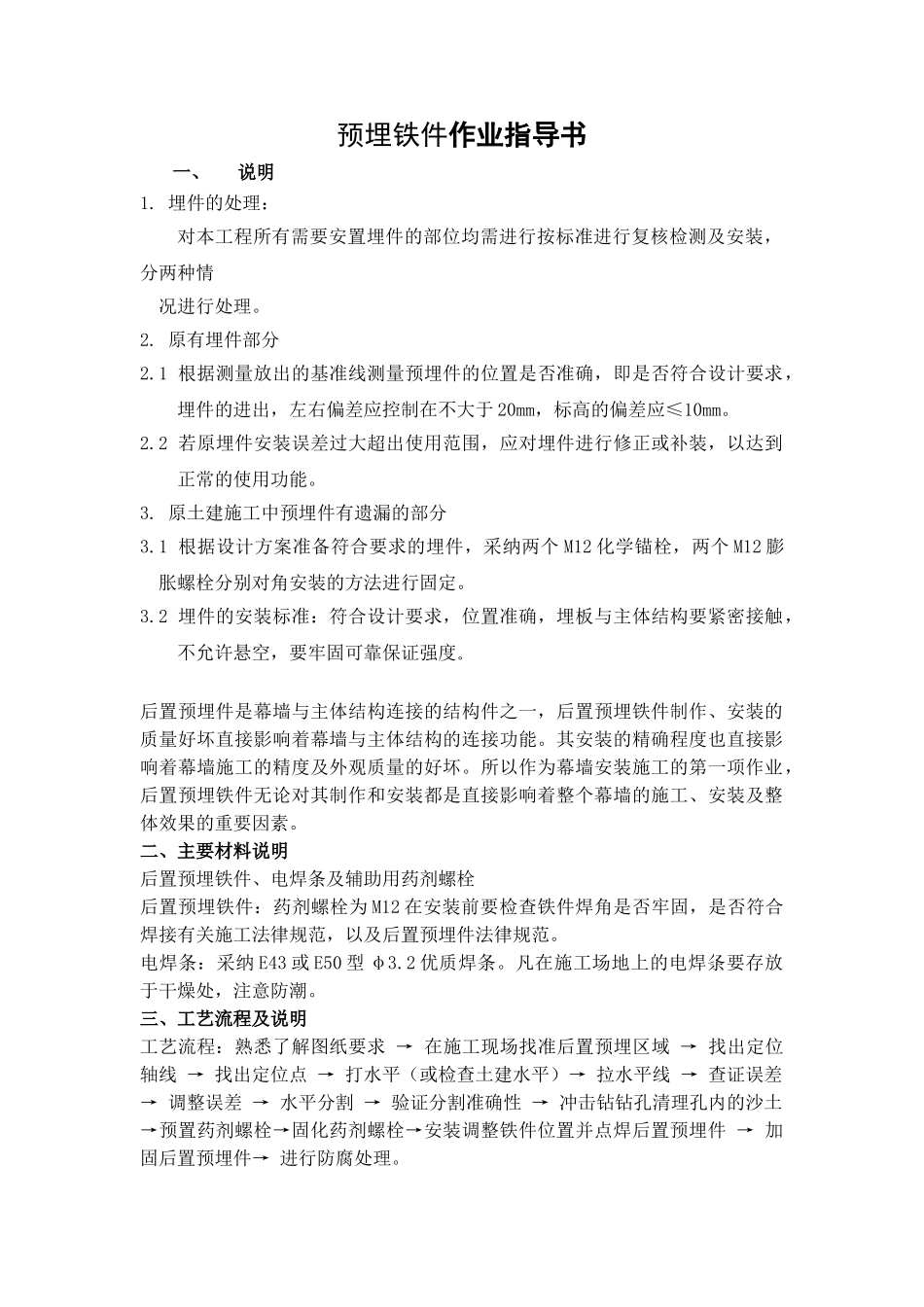

预埋铁件作业指导书一、说明1. 埋件的处理:对本工程所有需要安置埋件的部位均需进行按标准进行复核检测及安装,分两种情况进行处理。2. 原有埋件部分2.1 根据测量放出的基准线测量预埋件的位置是否准确,即是否符合设计要求,埋件的进出,左右偏差应控制在不大于 20mm,标高的偏差应≤10mm。2.2 若原埋件安装误差过大超出使用范围,应对埋件进行修正或补装,以达到正常的使用功能。3. 原土建施工中预埋件有遗漏的部分3.1 根据设计方案准备符合要求的埋件,采纳两个 M12 化学锚栓,两个 M12 膨胀螺栓分别对角安装的方法进行固定。3.2 埋件的安装标准:符合设计要求,位置准确,埋板与主体结构要紧密接触,不允许悬空,要牢固可靠保证强度。后置预埋件是幕墙与主体结构连接的结构件之一,后置预埋铁件制作、安装的质量好坏直接影响着幕墙与主体结构的连接功能。其安装的精确程度也直接影响着幕墙施工的精度及外观质量的好坏。所以作为幕墙安装施工的第一项作业,后置预埋铁件无论对其制作和安装都是直接影响着整个幕墙的施工、安装及整体效果的重要因素。二、主要材料说明后置预埋铁件、电焊条及辅助用药剂螺栓后置预埋铁件:药剂螺栓为 M12 在安装前要检查铁件焊角是否牢固,是否符合焊接有关施工法律规范,以及后置预埋件法律规范。电焊条:采纳 E43 或 E50 型 φ3.2 优质焊条。凡在施工场地上的电焊条要存放于干燥处,注意防潮。三、工艺流程及说明工艺流程:熟悉了解图纸要求 → 在施工现场找准后置预埋区域 → 找出定位轴线 → 找出定位点 → 打水平(或检查土建水平)→ 拉水平线 → 查证误差 → 调整误差 → 水平分割 → 验证分割准确性 → 冲击钻钻孔清理孔内的沙土→预置药剂螺栓→固化药剂螺栓→安装调整铁件位置并点焊后置预埋件 → 加固后置预埋件→ 进行防腐处理。四、基本操作说明1、熟悉图纸:安装作业人员在接到图纸后,先要对图纸进行熟悉了解,主要了解以下几个方面内容:图纸的页数及图号内容;对图纸内容进行全面的了解;找出设计的主导尺寸(分格),不可调整尺寸和可调节尺寸;对图纸进行质疑;制定后置预埋施工方案和技术交底;明确转角及异形处的处理方法;对比土建图纸验证施工方案及设计。2、在施工现场找准后置预埋区域:针对不同工程实际情况,首先在现场上要找准后置预埋铁的区域,这首先要了解幕墙安装区域,有的工程是全部幕墙,则整个工程就是全区域,有的只是局部有幕...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

玻璃幕墙安装预埋铁件施工作业指导书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
