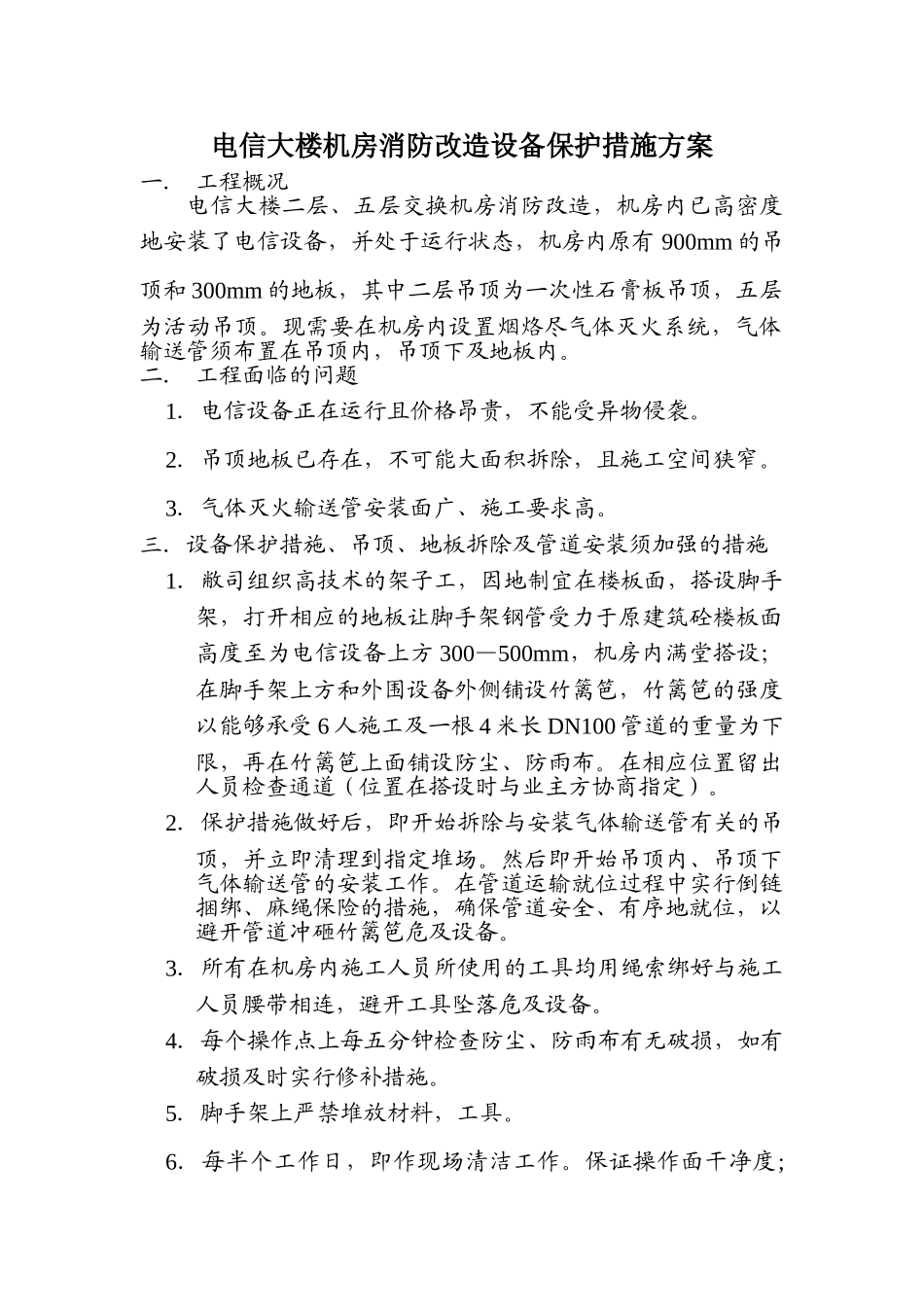

电信大楼机房消防改造设备保护措施方案一. 工程概况电信大楼二层、五层交换机房消防改造,机房内已高密度地安装了电信设备,并处于运行状态,机房内原有 900mm 的吊顶和 300mm 的地板,其中二层吊顶为一次性石膏板吊顶,五层为活动吊顶
现需要在机房内设置烟烙尽气体灭火系统,气体输送管须布置在吊顶内,吊顶下及地板内
二. 工程面临的问题1.电信设备正在运行且价格昂贵,不能受异物侵袭
2.吊顶地板已存在,不可能大面积拆除,且施工空间狭窄
3.气体灭火输送管安装面广、施工要求高
三.设备保护措施、吊顶、地板拆除及管道安装须加强的措施1.敝司组织高技术的架子工,因地制宜在楼板面,搭设脚手架,打开相应的地板让脚手架钢管受力于原建筑砼楼板面高度至为电信设备上方 300—500mm,机房内满堂搭设;在脚手架上方和外围设备外侧铺设竹篱笆,竹篱笆的强度以能够承受 6 人施工及一根 4 米长 DN100 管道的重量为下限,再在竹篱笆上面铺设防尘、防雨布
在相应位置留出人员检查通道(位置在搭设时与业主方协商指定)
2.保护措施做好后,即开始拆除与安装气体输送管有关的吊顶,并立即清理到指定堆场

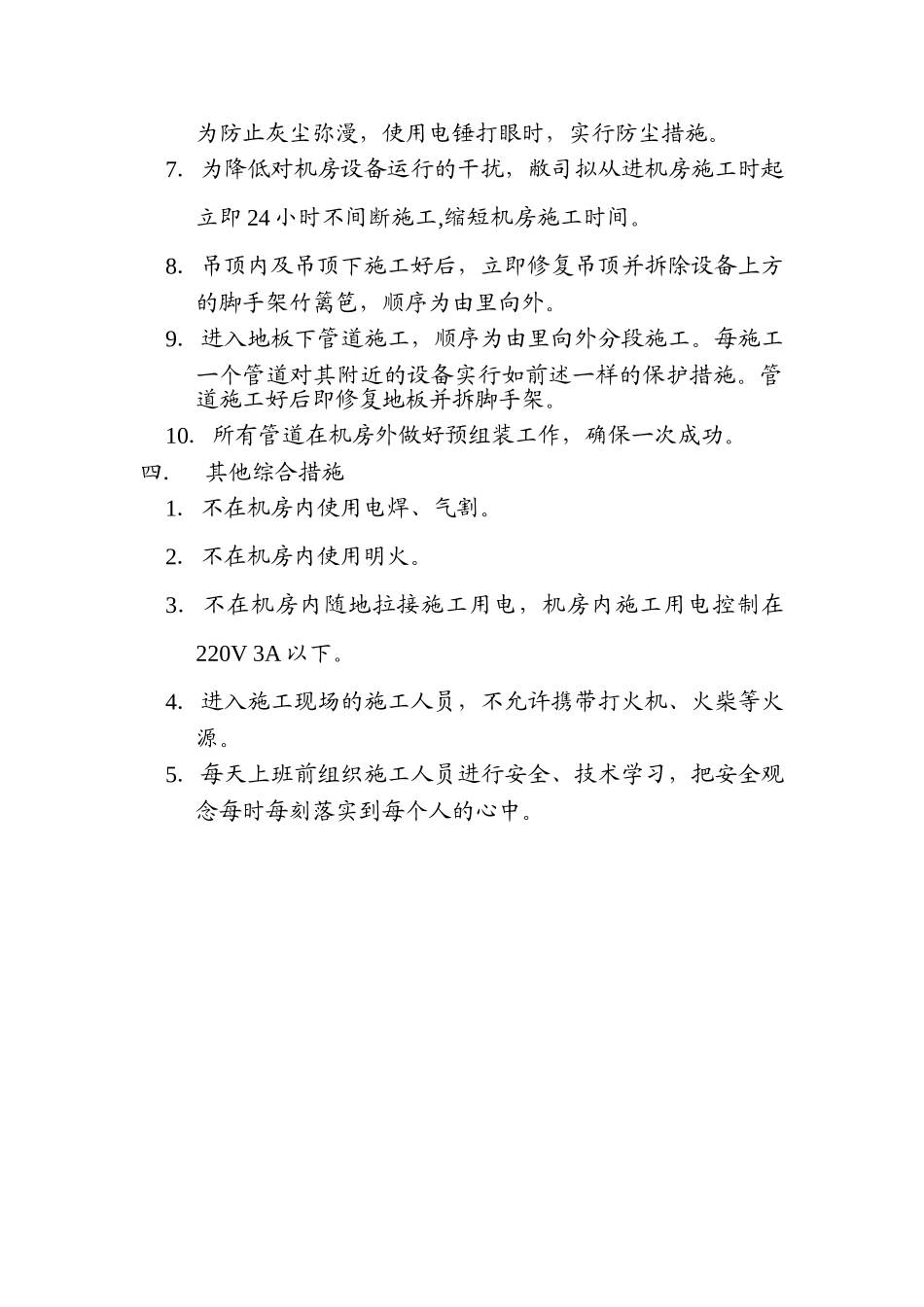

然后即开始吊顶内、吊顶下气体输送管的安装工作
在管道运输就位过程中实行倒链捆绑、麻绳保险的措施,确保管道安全、有序地就位,以避开管道冲砸竹篱笆危及设备
3.所有在机房内施工人员所使用的工具均用绳索绑好与施工人员腰带相连,避开工具坠落危及设备
4.每个操作点上每五分钟检查防尘、防雨布有无破损,如有破损及时实行修补措施
5.脚手架上严禁堆放材料,工具
6.每半个工作日,即作现场清洁工作
保证操作面干净度;为防止灰尘弥漫,使用电锤打眼时,实行防尘措施
7.为降低对机房设备运行的干扰,敝司拟从进机房施工时起立即 24 小时不间断施工,缩短机房施工时间
8.吊顶内及吊顶下施工好后,立即修复吊顶并拆除设备上方的脚手架竹
