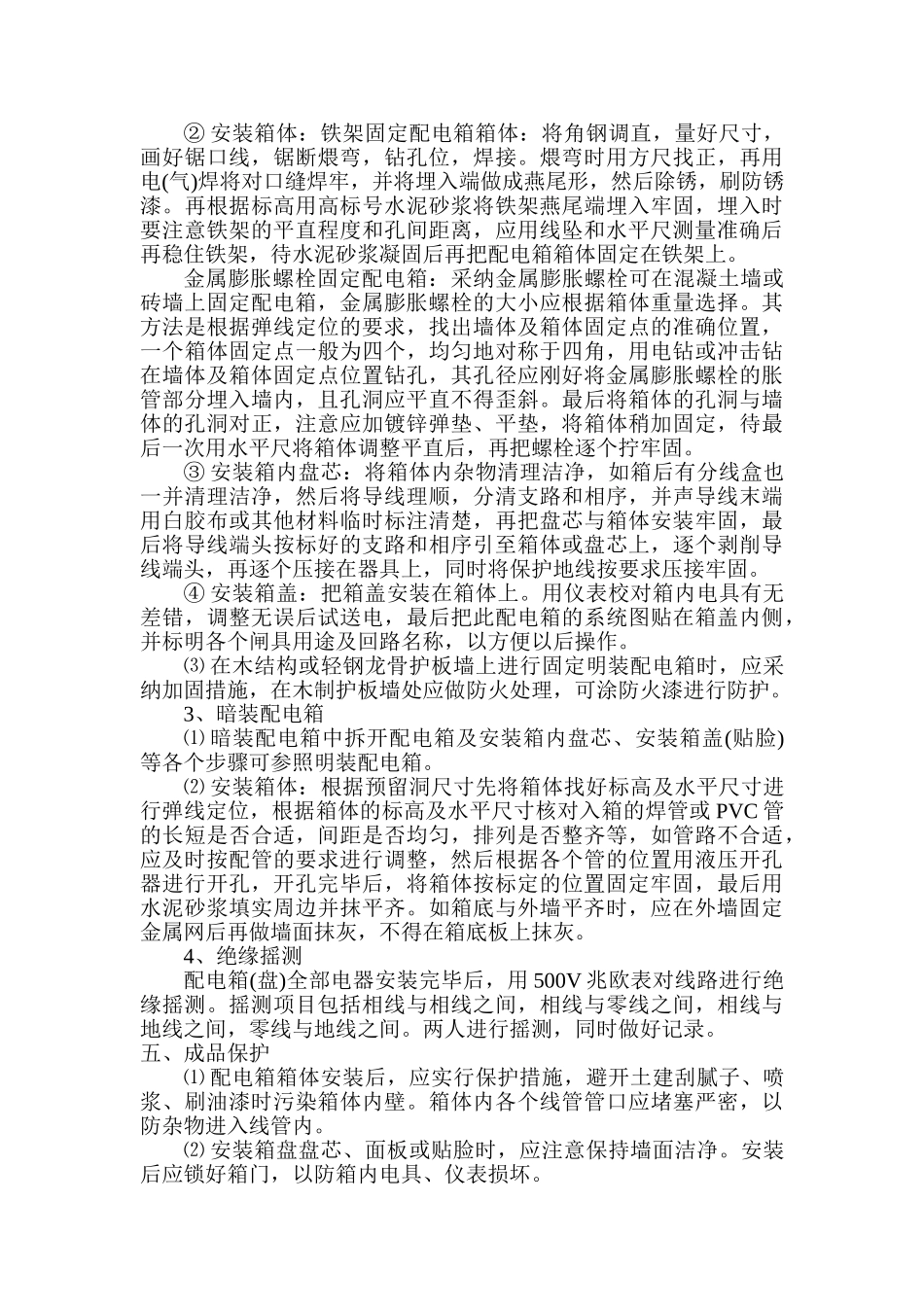

配电箱安装工程作业指导书一、施工准备1、作业条件⑴ 墙体结构已弹出施工水平线。⑵ 安装配电箱所需的木砖及铁件已预埋。⑶ 随土建结构安装的暗装配电箱的安装位置正确,大小合适。⑷ 暗装配电箱箱体时,安装箱体墙面的抹灰应全部完成。暗装配电箱盘芯及贴脸时,土建装修的抹灰、喷浆及油漆应全部完成。⑸ 明装配电箱时,土建装修的抹灰、喷浆及油漆应全部完成。2、材料要求⑴ 建筑电气工程中安装的高压成套配电柜、控制柜(屏、台)应有出厂合格证、生产许可证和试验记录。低压成套配电柜、动力、照明配电箱(盘、柜)除上述质量证明文件外,还应有“CCC”认证标志及认证证书复印件。⑵ 动力、照明配电箱、低压柜,不同厂家、不同规格的出厂合格证应各备一张。低压进线冗接箱或分支柜,多层进户分界开关柜,不同厂家、不同规格的合格证应各备一张。⑶ 产品进场后先进行外观检查:箱体应有一定的机械强度,周边平整无损伤,油漆无脱落。然后进行开箱检验:箱内各种器具应安装牢固,导线排列整齐,压接牢固,二层底板厚度不小于1.5mm,且不得用阻燃型塑料板做二层底板。各种断路器进行外观检验,调整及操作试验。⑷ 配电箱不应采纳可燃材料制作;在干燥无尘的场所,采纳的木制配电箱应经阻燃处理。⑸ 镀锌制品(支架、横担、接地极、避雷用型钢等)和外线金具应有出厂合格证和镀锌质量证明书。3、主要机具⑴ 铅笔、卷尺、水平尺、方尺、线坠等。⑵ 手锤、錾子、剥线钳、尖嘴钳、压接钳、电钻、液压开孔器、锡锅、锡勺、电工常用工具等二、质量要求高压开关柜、低压成套柜(屏、台)、照明配电箱(盘)质 量 要 求 符 合 《 建 筑 电 气 工 程 施 工 质 量 验 收 法 律 规 范 》(GB50303—2025)的规定。三、工艺流程配电箱安装要求→明(暗)装配电箱→绝缘摇测四、操作工艺1、配电箱安装要求⑴ 配电箱应按设计要求安装在图示位置,如设计无特别要求,配电箱底边距地高度应为 1.5m,照明配电板底边距地高度不应小于1.8m。⑵ 导线剥削处不应损伤线芯或线芯过长,导线压头应牢固可靠,如多股导线与端子排连接时,应加装压线端子(鼻子),然后一起涮锡,再压接在端子排上。如与压线孔连接时,应把多股导线涮锡后穿孔用顶丝压接,注意不得减少导线股数。⑶ 导线引出面板时,面板线孔应光滑无毛刺,金属面板应装设绝缘保护套。一般情况一孔只穿一线,但下列情况除外:① 指示灯配线;② 控制两个分闸的总闸配线线号相同;③...
