XX 水电站工程2#引水隧洞开挖支护施工方案(合同编号:HD-(SGLHT)-36)XX 建设集团 XX 工程局有限公司XX 水电站工程项目部二 OO 七年五月目 录1

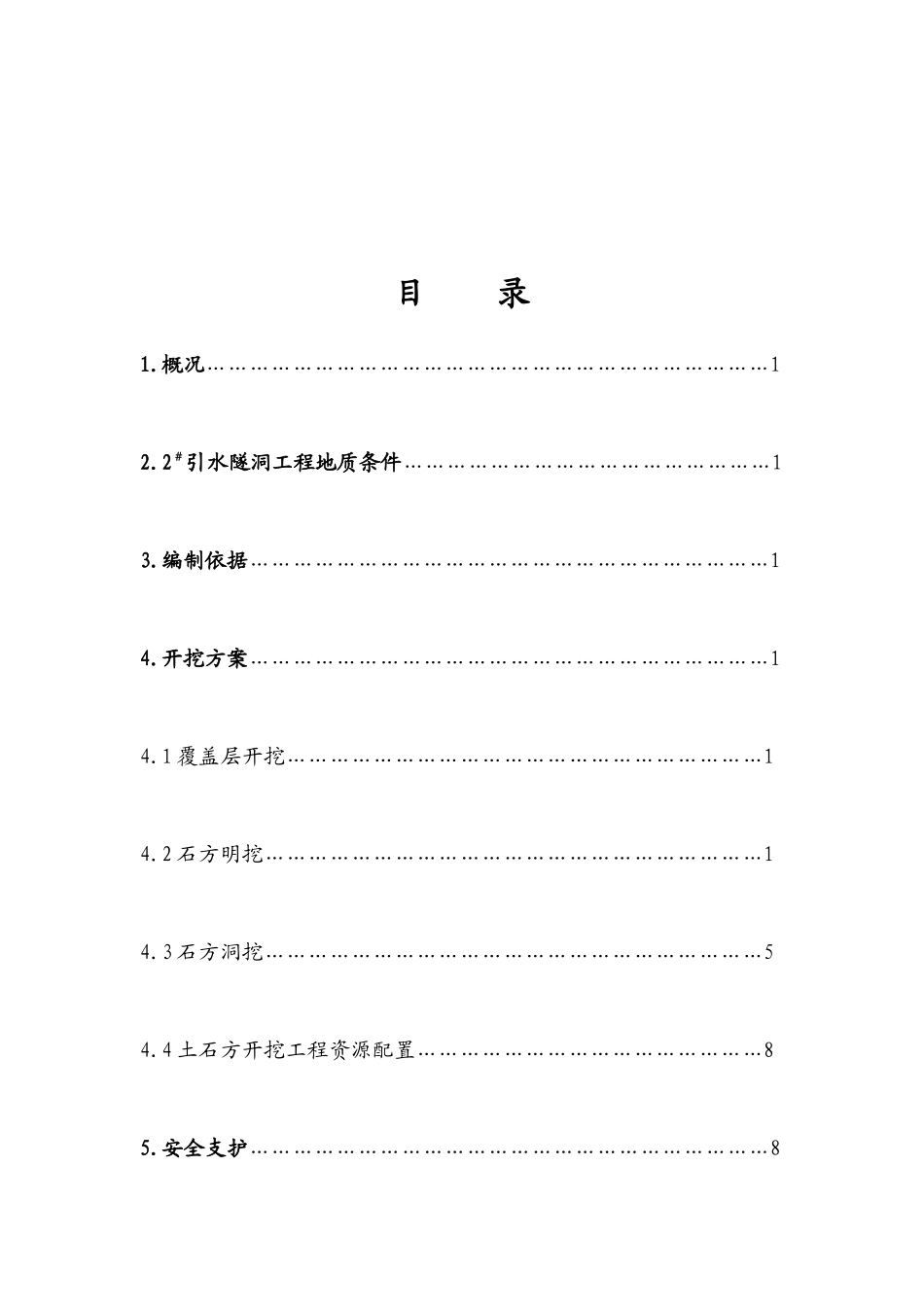

概况……………………………………………………………………12
2#引水隧洞工程地质条件……………………………………………13
编制依据………………………………………………………………14
开挖方案………………………………………………………………14
1 覆盖层开挖…………………………………………………………14
2 石方明挖……………………………………………………………14
3 石方洞挖……………………………………………………………54
4 土石方开挖工程资源配置…………………………………………85
安全支护………………………………………………………………85
1 支护方案……………………………………………………………85
2 支护施工工序………………………………………………………95
3 支护施工方法………………………………………………………95

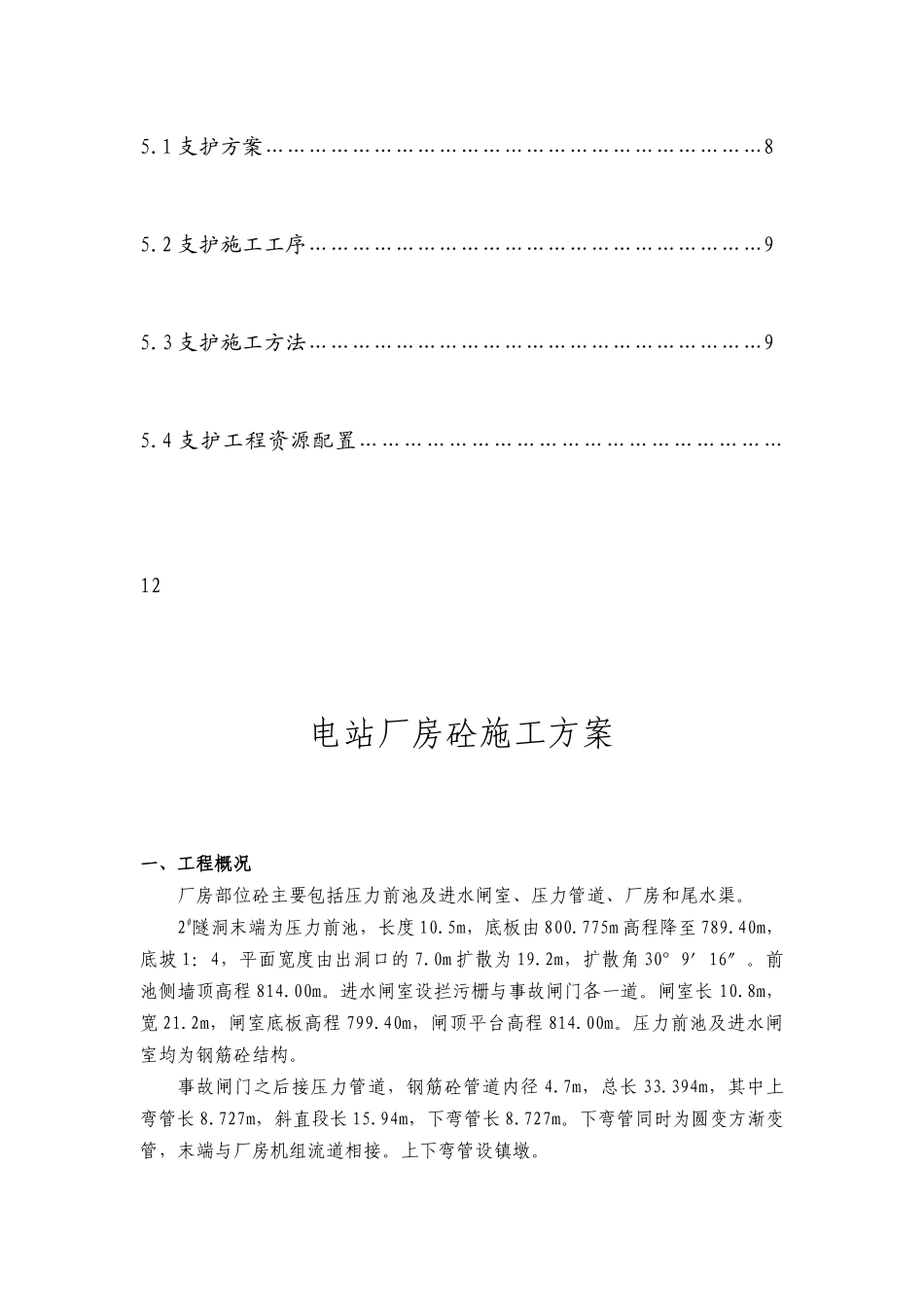

4 支护工程资源配置…………………………………………………12电站厂房砼施工方案一、工程概况厂房部位砼主要包括压力前池及进水闸室、压力管道、厂房和尾水渠
2#隧洞末端为压力前池,长度 10
5m,底板由 800
775m 高程降至 789
40m,底坡 1:4,平面宽度由出洞口的 7
0m 扩散为 19
2m,扩散角 30°9′16″
前池侧墙顶高程 814
进水闸室设拦污栅与事故闸门各一道
闸室长 10
8m,宽 21
2m,闸室底板高程 799
40m,闸顶平台高程 814
压力前池及进水闸室均为钢筋砼结构
事故闸门之后接压力管道,钢筋砼管道内径 4
7m,总长 33
394m,其中上弯管长 8
727m,斜直段长 15
94m,下弯管长 8
