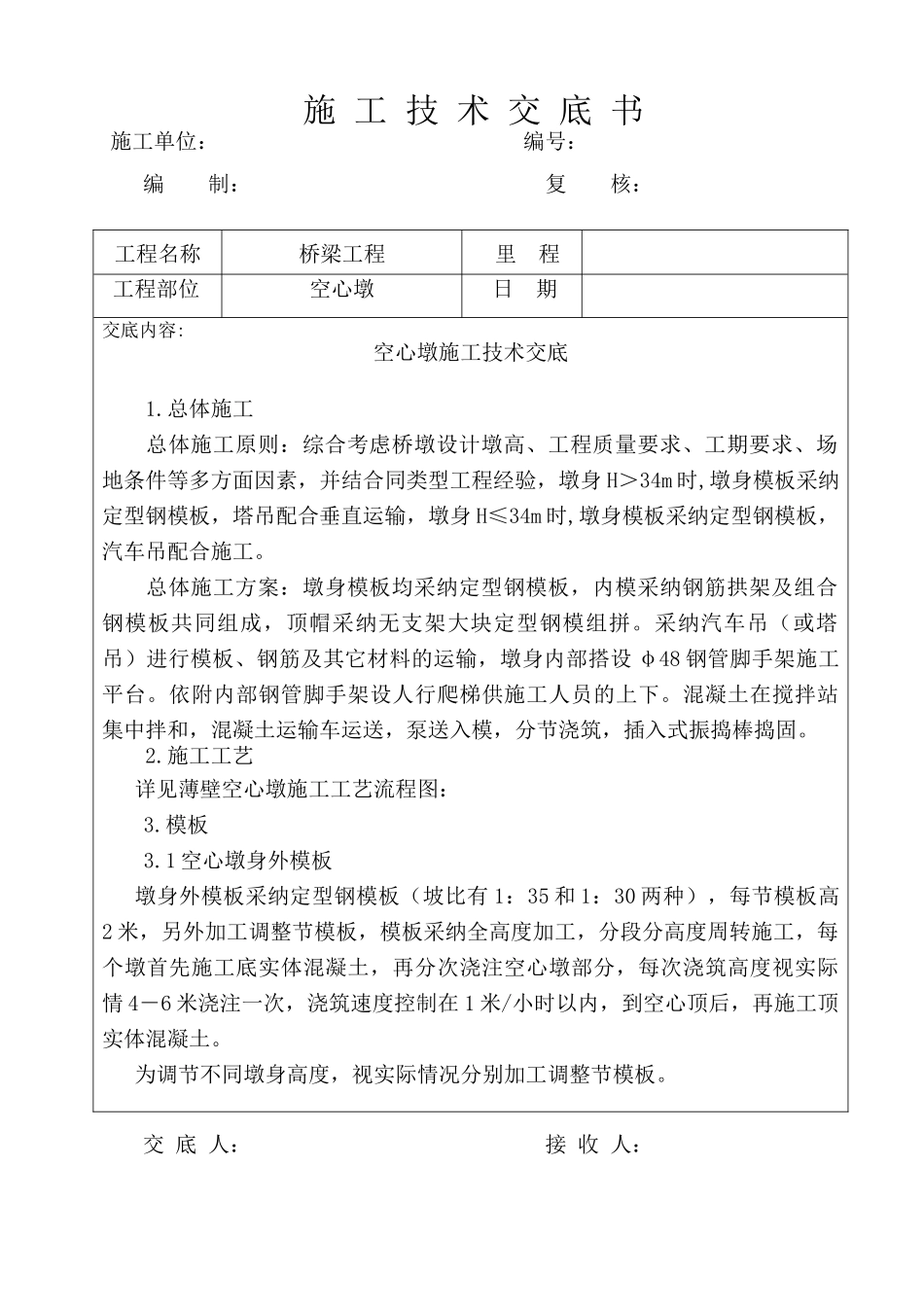

施 工 技 术 交 底 书施工单位: 编号:编 制: 复 核: 交 底 人: 接 收 人:工程名称桥梁工程 里 程工程部位空心墩日 期交底内容:空心墩施工技术交底1
总体施工总体施工原则:综合考虑桥墩设计墩高、工程质量要求、工期要求、场地条件等多方面因素,并结合同类型工程经验,墩身 H>34m 时,墩身模板采纳定型钢模板,塔吊配合垂直运输,墩身 H≤34m 时,墩身模板采纳定型钢模板,汽车吊配合施工
总体施工方案:墩身模板均采纳定型钢模板,内模采纳钢筋拱架及组合钢模板共同组成,顶帽采纳无支架大块定型钢模组拼
采纳汽车吊(或塔吊)进行模板、钢筋及其它材料的运输,墩身内部搭设 φ48 钢管脚手架施工平台
依附内部钢管脚手架设人行爬梯供施工人员的上下
混凝土在搅拌站集中拌和,混凝土运输车运送,泵送入模,分节浇筑,插入式振捣棒捣固

施工工艺详见薄壁空心墩施工工艺流程图:3

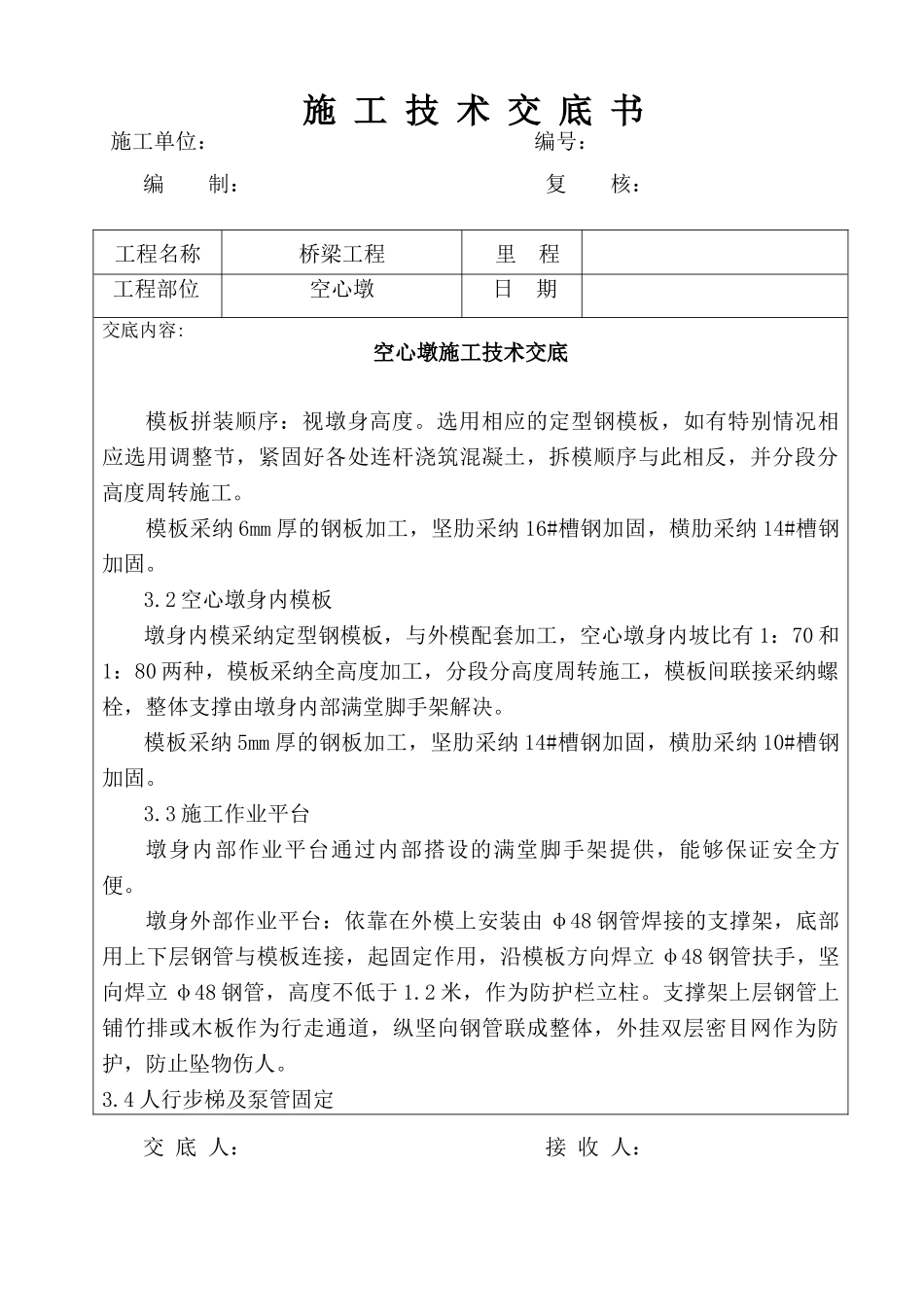

1 空心墩身外模板墩身外模板采纳定型钢模板(坡比有 1:35 和 1:30 两种),每节模板高2 米,另外加工调整节模板,模板采纳全高度加工,分段分高度周转施工,每个墩首先施工底实体混凝土,再分次浇注空心墩部分,每次浇筑高度视实际情 4-6 米浇注一次,浇筑速度控制在 1 米/小时以内,到空心顶后,再施工顶实体混凝土
为调节不同墩身高度,视实际情况分别加工调整节模板
施 工 技 术 交 底 书施工单位: 编号:JSJD-1-24编 制: 复 核: 交 底 人: 接 收 人:工程名称桥梁工程 里 程工程部位空心墩日 期交底内容:空心墩施工技术交底施 工 技 术 交 底 书施工单位: 编号:编 制: 复 核: 交 底 人: 接 收 人:工程名称桥梁工程 里 程工程部位空心墩日 期交底内容:空心墩施工技术交底模板拼装顺序:视墩身高度
选用相应的定型钢模板,如有特别情况相应选用调整节,紧固好各处连杆浇筑混凝土
