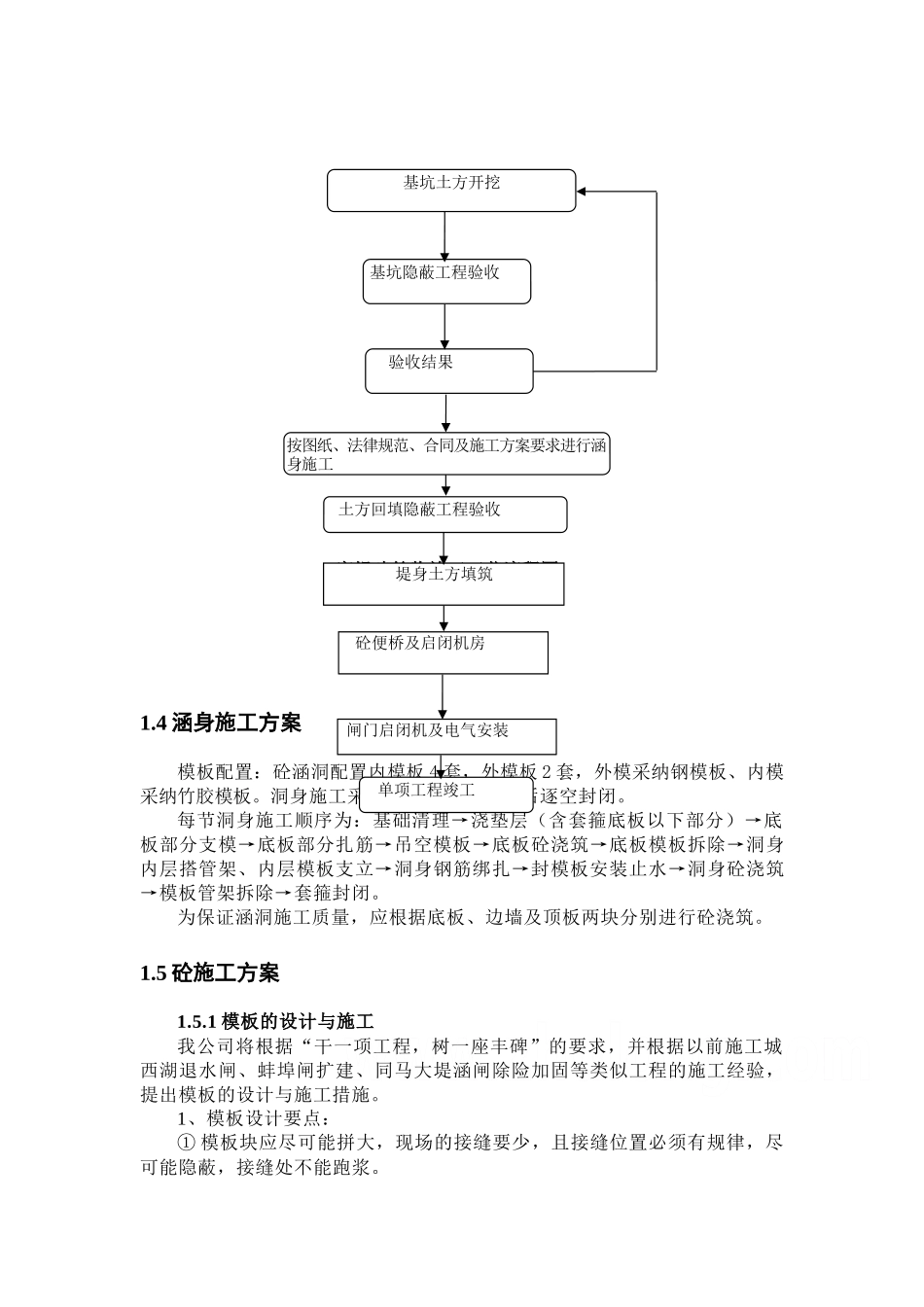

穿堤建筑物工程施工方案1
1 概述本标段穿堤建筑物工程为幸福进水涵移址重建
1 测量放样1
1 检查、复核测量桩志查对复核业主或监理人所交付的三角网基点、水准基点及建筑物中心轴线等桩志和有关测量资料,如有桩志不足、不妥、位置移动或精度与要求不符,均须进行补测、加固,并将核测结果通知监理人或业主
2 测量放样基本内容1、补充施工需要的进水涵洞中线桩,布设施工控制网,并定期检查
2、测定各建筑部位中线和基础桩的点位放样位置
3、补充施工中需要的水准点
4、施工过程中,测定并检查施工部位的位置和标高
5、建筑物的外部变形观测点的埋设和定期观测
6、其他施工测量与放样定位
7、竣工测量
3 桩志布设要求为防止差错,作为施工过程中控制中心线桩及水准点等测量重要标点,必须至少设置二组可供相互检查核对,并做测量和检查核对记录,布置的控制桩均应稳固可靠,并保留至工程结束
2 基坑土方开挖1
1 土方开挖幸福进水涵土方开挖量为 1500m3,根据进度按排,土方开挖从 2025 年1 月份开始施工,施工时采纳挖掘机配合推土机作业,对于栈桥基础开挖采纳人工施工
2 施工准备1、根据原点和加设的控制点数据,测绘工程区域内地形图作为完成土方开挖工程量结算依据
2、按图纸要求现场放样,(包括枢纽轴线、开挖边线、建筑物基坑等的具体位置)标明轮廓,报监理工程师审查批准后,才可进行开挖
3、按规定要求认真进行场地清理
3 施工要点1、开挖前测量放样,并用石灰、木桩标出深基坑的开挖线
开挖时预留一定的保护层,保护层采纳人工开挖
2、基坑开挖过程中,随时对开挖的尺寸和土体质量进行自检,并对边坡用人工进行整修和处理,开挖轮廓必须符合施工详图的规定或监理工程师指示的新开挖线
3、在开挖中如发现水文、地质情况与图纸不符合时,以及前期勘探或试钻中遗留的钻
