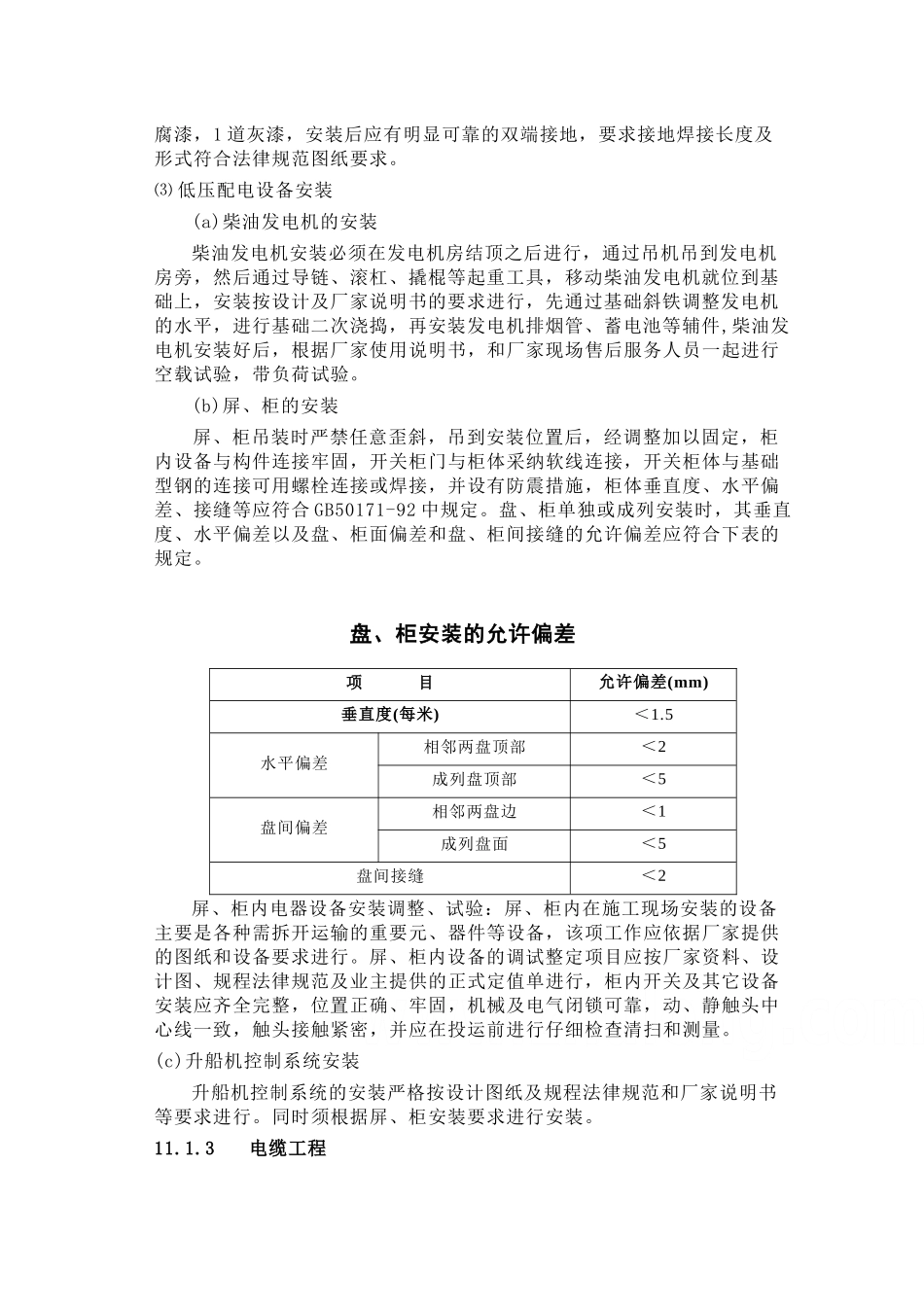

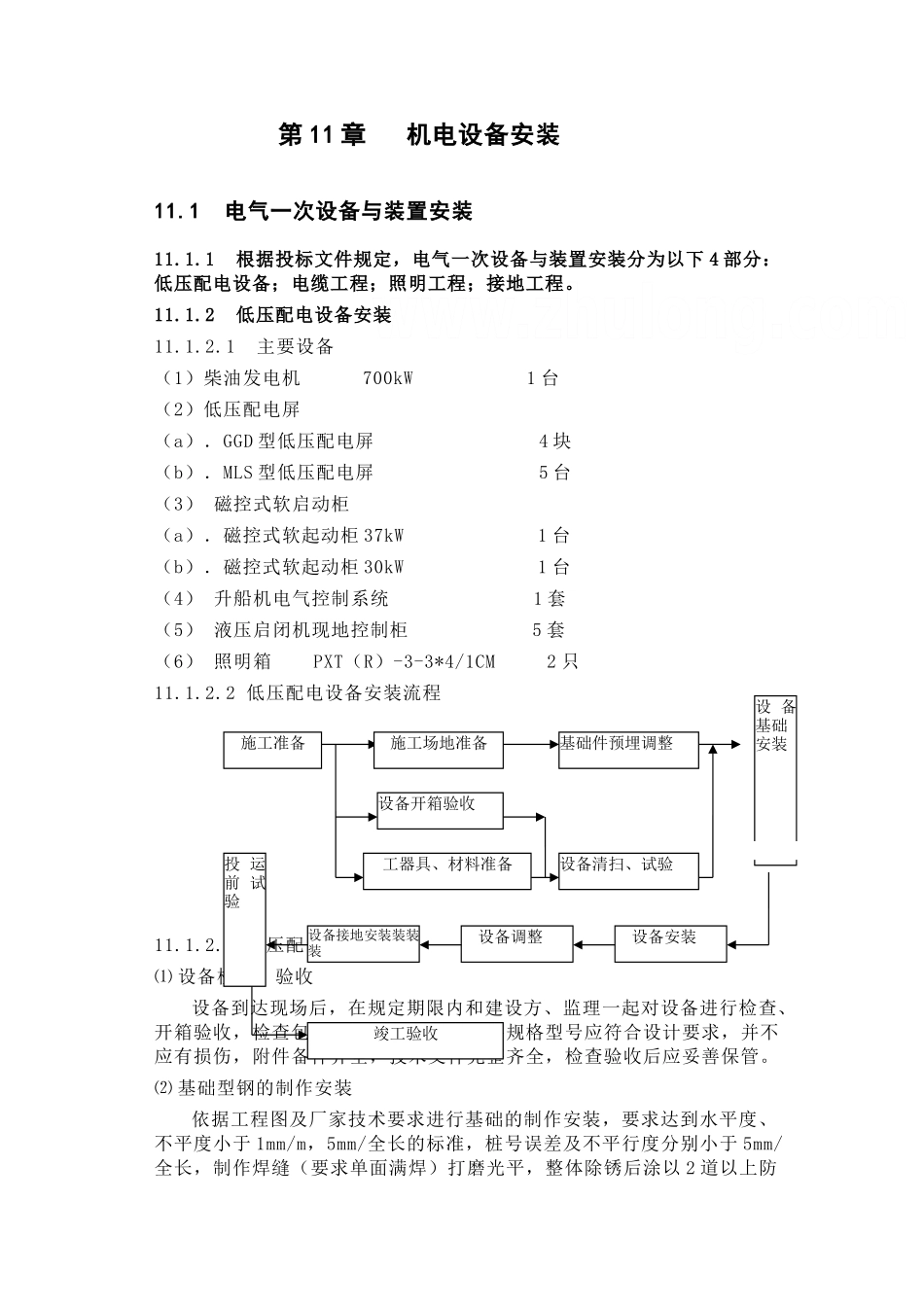

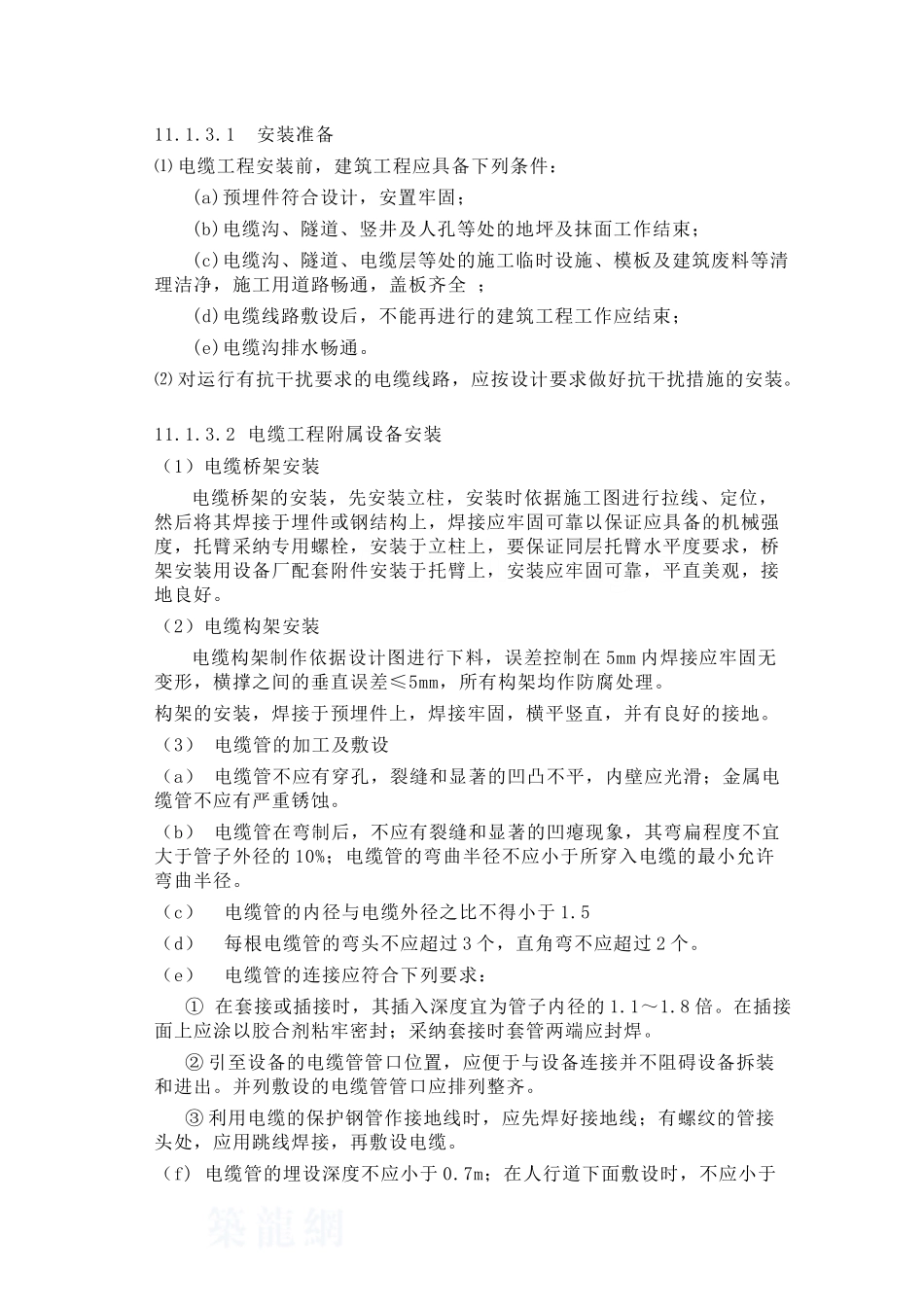

第 11 章 机电设备安装11.1 电气一次设备与装置安装11.1.1 根据投标文件规定,电气一次设备与装置安装分为以下 4 部分:低压配电设备;电缆工程;照明工程;接地工程。11.1.2 低压配电设备安装11.1.2.1 主要设备(1)柴油发电机 700kW 1 台(2)低压配电屏(a).GGD 型低压配电屏 4 块(b).MLS 型低压配电屏 5 台(3) 磁控式软启动柜(a).磁控式软起动柜 37kW 1 台(b).磁控式软起动柜 30kW 1 台(4) 升船机电气控制系统 1 套(5) 液压启闭机现地控制柜 5 套(6) 照明箱 PXT(R)-3-3*4/1CM 2 只 11.1.2.2 低压配电设备安装流程11.1.2.3 低压配电设备安装⑴ 设备检查、验收设备到达现场后,在规定期限内和建设方、监理一起对设备进行检查、开箱验收,检查包装及密封应良好,设备规格型号应符合设计要求,并不应有损伤,附件备件齐全,技术文件完整齐全,检查验收后应妥善保管。⑵ 基础型钢的制作安装依据工程图及厂家技术要求进行基础的制作安装,要求达到水平度、不平度小于 1mm/m,5mm/全长的标准,桩号误差及不平行度分别小于 5mm/全长,制作焊缝(要求单面满焊)打磨光平,整体除锈后涂以 2 道以上防竣工验收投 运前 试验设备接地安装装装 装设备调整设备安装设备清扫、试验基础件预埋调整设备开箱验收工器具、材料准备施工场地准备施工准备设 备基础安装腐漆,1 道灰漆,安装后应有明显可靠的双端接地,要求接地焊接长度及形式符合法律规范图纸要求。⑶ 低压配电设备安装(a)柴油发电机的安装柴油发电机安装必须在发电机房结顶之后进行,通过吊机吊到发电机房旁,然后通过导链、滚杠、撬棍等起重工具,移动柴油发电机就位到基础上,安装按设计及厂家说明书的要求进行,先通过基础斜铁调整发电机的水平,进行基础二次浇捣,再安装发电机排烟管、蓄电池等辅件,柴油发电机安装好后,根据厂家使用说明书,和厂家现场售后服务人员一起进行空载试验,带负荷试验。(b)屏、柜的安装屏、柜吊装时严禁任意歪斜,吊到安装位置后,经调整加以固定,柜内设备与构件连接牢固,开关柜门与柜体采纳软线连接,开关柜体与基础型钢的连接可用螺栓连接或焊接,并设有防震措施,柜体垂直度、水平偏差、接缝等应符合 GB50171-92 中规定。盘、柜单独或成列安装时,其垂直度、水平偏差以及盘、柜面偏差和盘、柜间接缝的允许偏差应符合下表的规定。 盘、柜安装的允许偏差项 目允许偏差(mm)垂直度(每米...
