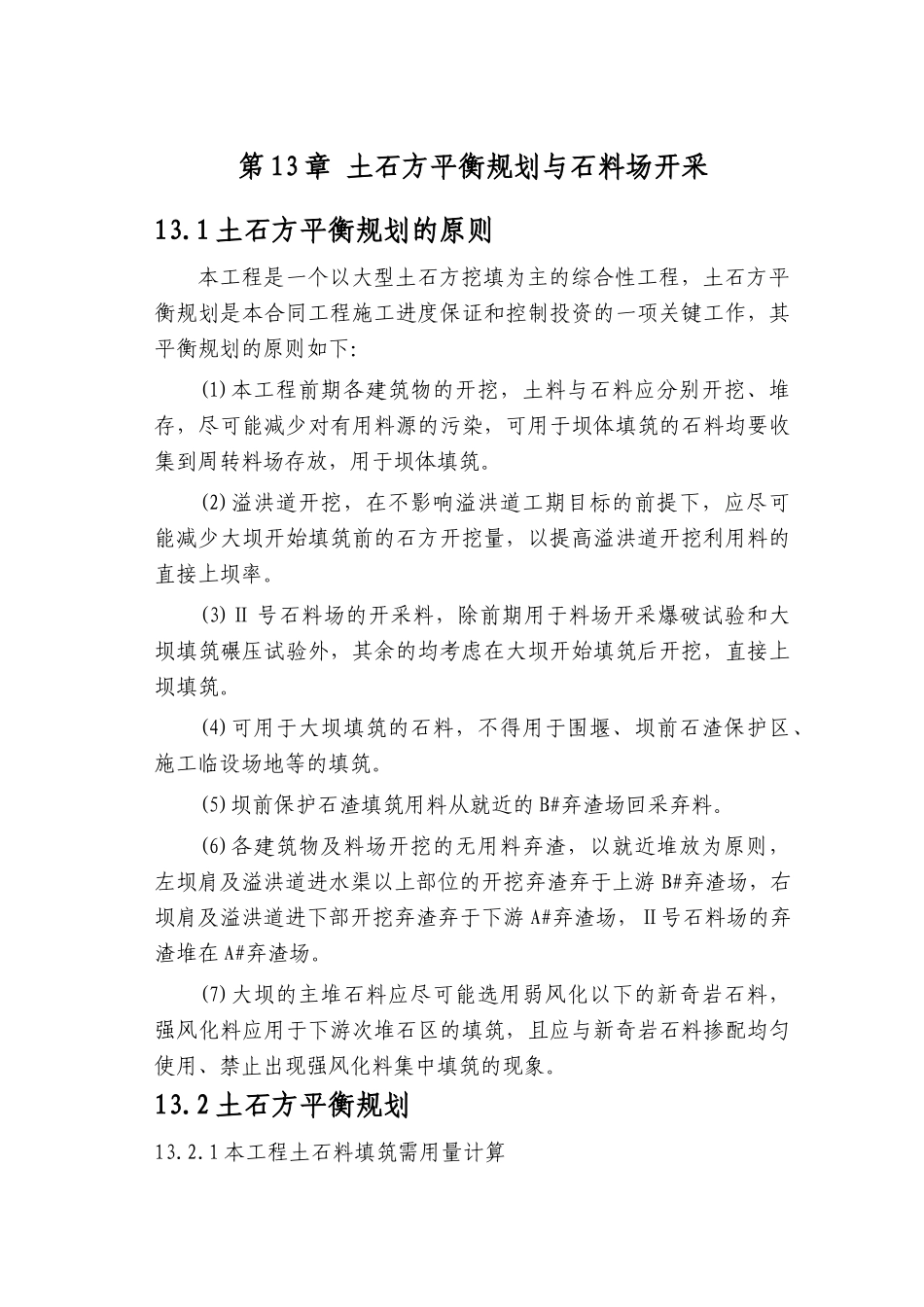

第 13 章 土石方平衡规划与石料场开采13
1 土石方平衡规划的原则本工程是一个以大型土石方挖填为主的综合性工程,土石方平衡规划是本合同工程施工进度保证和控制投资的一项关键工作,其平衡规划的原则如下:(1)本工程前期各建筑物的开挖,土料与石料应分别开挖、堆存,尽可能减少对有用料源的污染,可用于坝体填筑的石料均要收集到周转料场存放,用于坝体填筑
(2)溢洪道开挖,在不影响溢洪道工期目标的前提下,应尽可能减少大坝开始填筑前的石方开挖量,以提高溢洪道开挖利用料的直接上坝率
(3)Ⅱ 号石料场的开采料,除前期用于料场开采爆破试验和大坝填筑碾压试验外,其余的均考虑在大坝开始填筑后开挖,直接上坝填筑
(4)可用于大坝填筑的石料,不得用于围堰、坝前石渣保护区、施工临设场地等的填筑
(5)坝前保护石渣填筑用料从就近的 B#弃渣场回采弃料
(6)各建筑物及料场开挖的无用料弃渣,以就近堆放为原则,左坝肩及溢洪道进水渠以上部位的开挖弃渣弃于上游 B#弃渣场,右坝肩及溢洪道进下部开挖弃渣弃于下游 A#弃渣场,Ⅱ号石料场的弃渣堆在 A#弃渣场
(7)大坝的主堆石料应尽可能选用弱风化以下的新奇岩石料,强风化料应用于下游次堆石区的填筑,且应与新奇岩石料掺配均匀使用、禁止出现强风化料集中填筑的现象

2 土石方平衡规划13

1 本工程土石料填筑需用量计算一、填筑压实方本工程的大坝及坝前铺盖等永久工程的填筑总量约为 185
88万 m3(压实方),其中堆石料 173
78 万 m3,掺配碎石料 6
68 万 m3,坝前粘土填筑 2
27 万 m3,坝前石渣铺盖填筑 1
98 万 m3,坝后砌石1
17 万 m3
混凝土骨料 17
01 万 t
围堰等临时工程的填筑总量约为 2
0 万 m3(填筑方),其中石渣混合料 1
73 万 m3,止水粘土料 2190m3,反滤料 544 m3
二、折算成开挖
