第七章-工期及施工进度计划

第七章-工期及施工进度计划_第1页
1/4
第七章-工期及施工进度计划_第2页
2/4
第七章-工期及施工进度计划_第3页
3/4

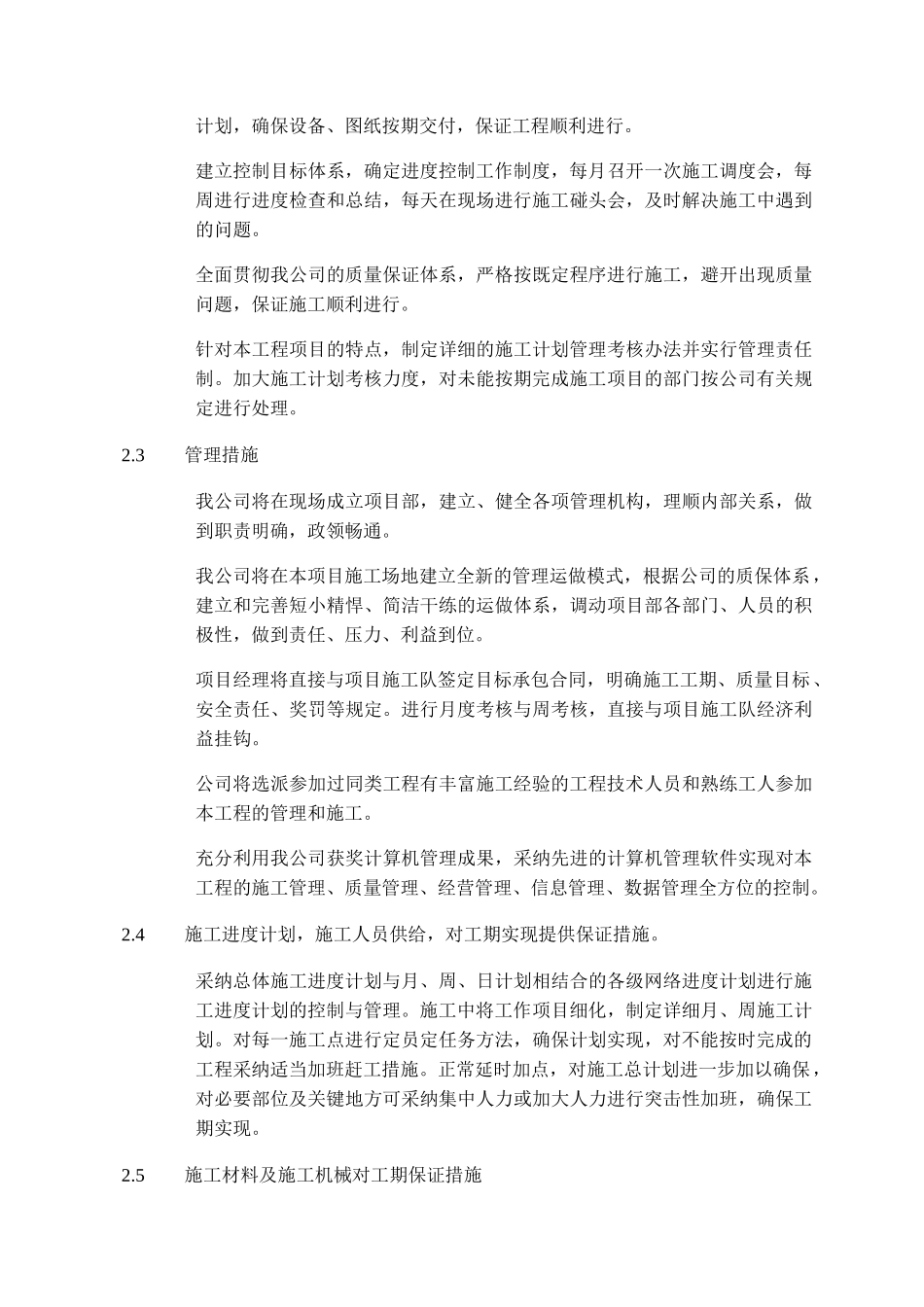

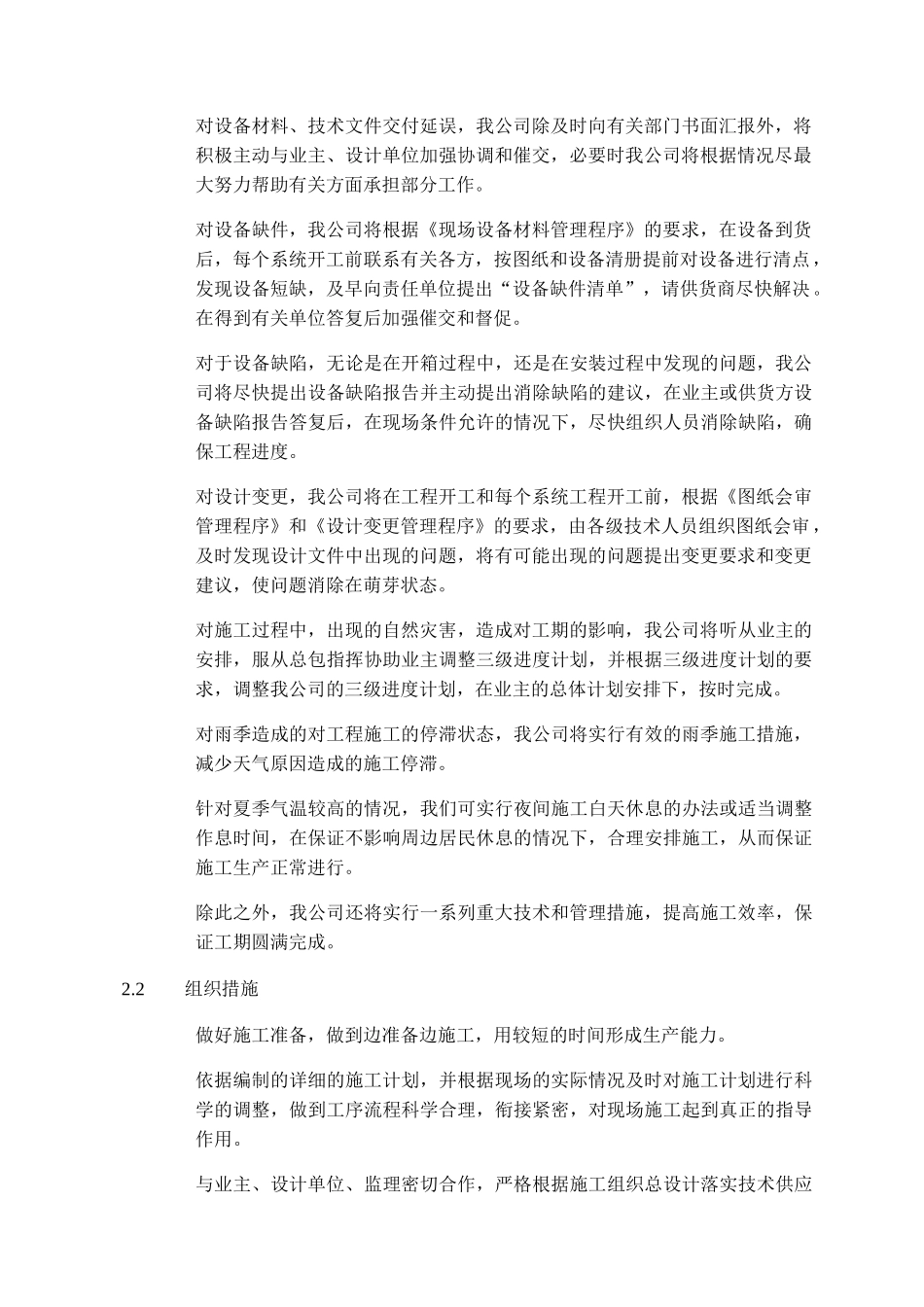

第七章施工进度计划1施工进度计划及其分析1.1按招标文件要求,开工日期为 2025 年 8 月 30 日,完工日期为 2025 年 8 月 31日,总工期 356 日历天。1.2电气专业业主尚未定确日期为低压送电时间,如由于其他原因无法按时间受电,单机调试试车只能用临时电源,但这仅限于小容量的低压用电设备(如小容量电机),由于临时电源质量不好,试车也将受影响,等到低压送电时再进行大容量低压用电设备的单机试车。2针对关键工序确保工期实行的措施2.1影响工期进度常见问题工期是工程建设控制的关键,但在实际工程施工过程中,由于种种原因,可能会出现设备供货、技术文件交付延期,设备缺陷、重大技术变更等对工程造成不利因素,从而影响整个工程的总体施工进度和运行计划。我公司多年从事大型民用建筑安装工程施工,在工期控制上积累了丰富的经验,有一系列被证明成效显著的工期保证措施,克服各种因素对施工工期的影响,确保整个工程按时竣工。2.1.1根据我公司以往的经验和本工程的实际情况,可能会出现如下影响工期的客观问题:设备材料出现交付延误;图纸、技术文件出现交付延误;设备材料存在缺件和严重缺陷;出现重大设计变更;较大的自然灾害,如:狂风、暴雨等;气候条件如高温、雨季对施工造成的影响;2.1.2针对以上提出的问题,我公司将实行以下措施,保证工程的进展:对设备材料、技术文件交付延误,我公司除及时向有关部门书面汇报外,将积极主动与业主、设计单位加强协调和催交,必要时我公司将根据情况尽最大努力帮助有关方面承担部分工作。对设备缺件,我公司将根据《现场设备材料管理程序》的要求,在设备到货后,每个系统开工前联系有关各方,按图纸和设备清册提前对设备进行清点,发现设备短缺,及早向责任单位提出“设备缺件清单”,请供货商尽快解决。在得到有关单位答复后加强催交和督促。对于设备缺陷,无论是在开箱过程中,还是在安装过程中发现的问题,我公司将尽快提出设备缺陷报告并主动提出消除缺陷的建议,在业主或供货方设备缺陷报告答复后,在现场条件允许的情况下,尽快组织人员消除缺陷,确保工程进度。对设计变更,我公司将在工程开工和每个系统工程开工前,根据《图纸会审管理程序》和《设计变更管理程序》的要求,由各级技术人员组织图纸会审,及时发现设计文件中出现的问题,将有可能出现的问题提出变更要求和变更建议,使问题消除在萌芽状态。对施工过程中,出现的自然灾害,造成对工期的影响,我公司将...
