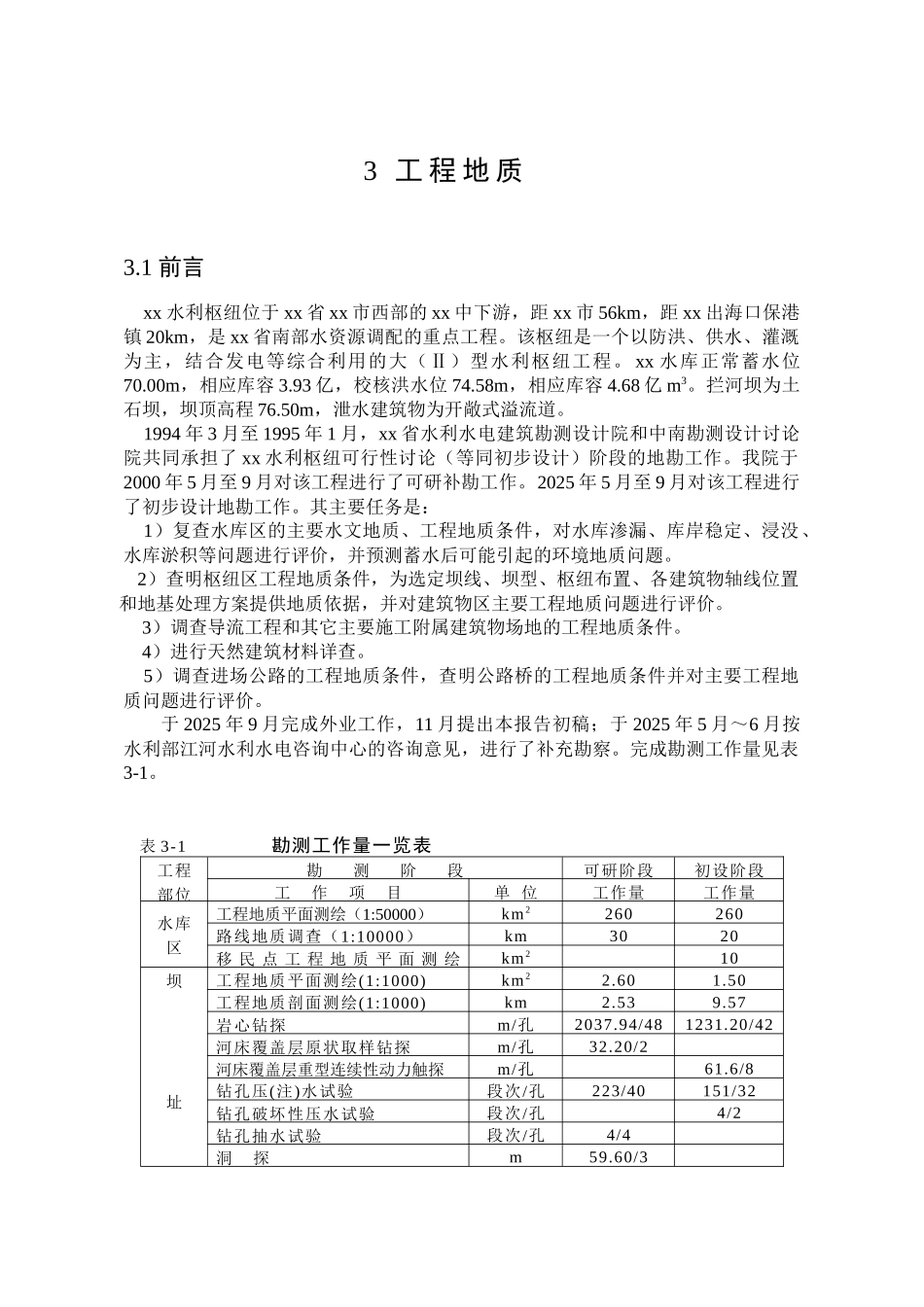

1 前言 xx 水利枢纽位于 xx 省 xx 市西部的 xx 中下游,距 xx 市 56km,距 xx 出海口保港镇 20km,是 xx 省南部水资源调配的重点工程
该枢纽是一个以防洪、供水、灌溉为主,结合发电等综合利用的大(Ⅱ)型水利枢纽工程
xx 水库正常蓄水位70
00m,相应库容 3
93 亿,校核洪水位 74
58m,相应库容 4
68 亿 m3
拦河坝为土石坝,坝顶高程 76
50m,泄水建筑物为开敞式溢流道
1994 年 3 月至 1995 年 1 月,xx 省水利水电建筑勘测设计院和中南勘测设计讨论院共同承担了 xx 水利枢纽可行性讨论(等同初步设计)阶段的地勘工作
我院于2000 年 5 月至 9 月对该工程进行了可研补勘工作
2025 年 5 月至 9 月对该工程进行了初步设计地勘工作
其主要任务是: 1)复查水库区的主要水文地质、工程地质条件,对水库渗漏、库岸稳定、浸没、水库淤积等问题进行评价,并预测蓄水后可能引起的环境地质问题
2)查明枢纽区工程地质条件,为选定坝线、坝型、枢纽布置、各建筑物轴线位置和地基处理方案提供地质依据,并对建筑物区主要工程地质问题进行评价
3)调查导流工程和其它主要施工附属建筑物场地的工程地质条件
4)进行天然建筑材料详查
5)调查进场公路的工程地质条件,查明公路桥的工程地质条件并对主要工程地质问题进行评价
于 2025 年 9 月完成外业工作,11 月提出本报告初稿;于 2025 年 5 月~6 月按水利部江河水利水电咨询中心的咨询意见,进行了补充勘察

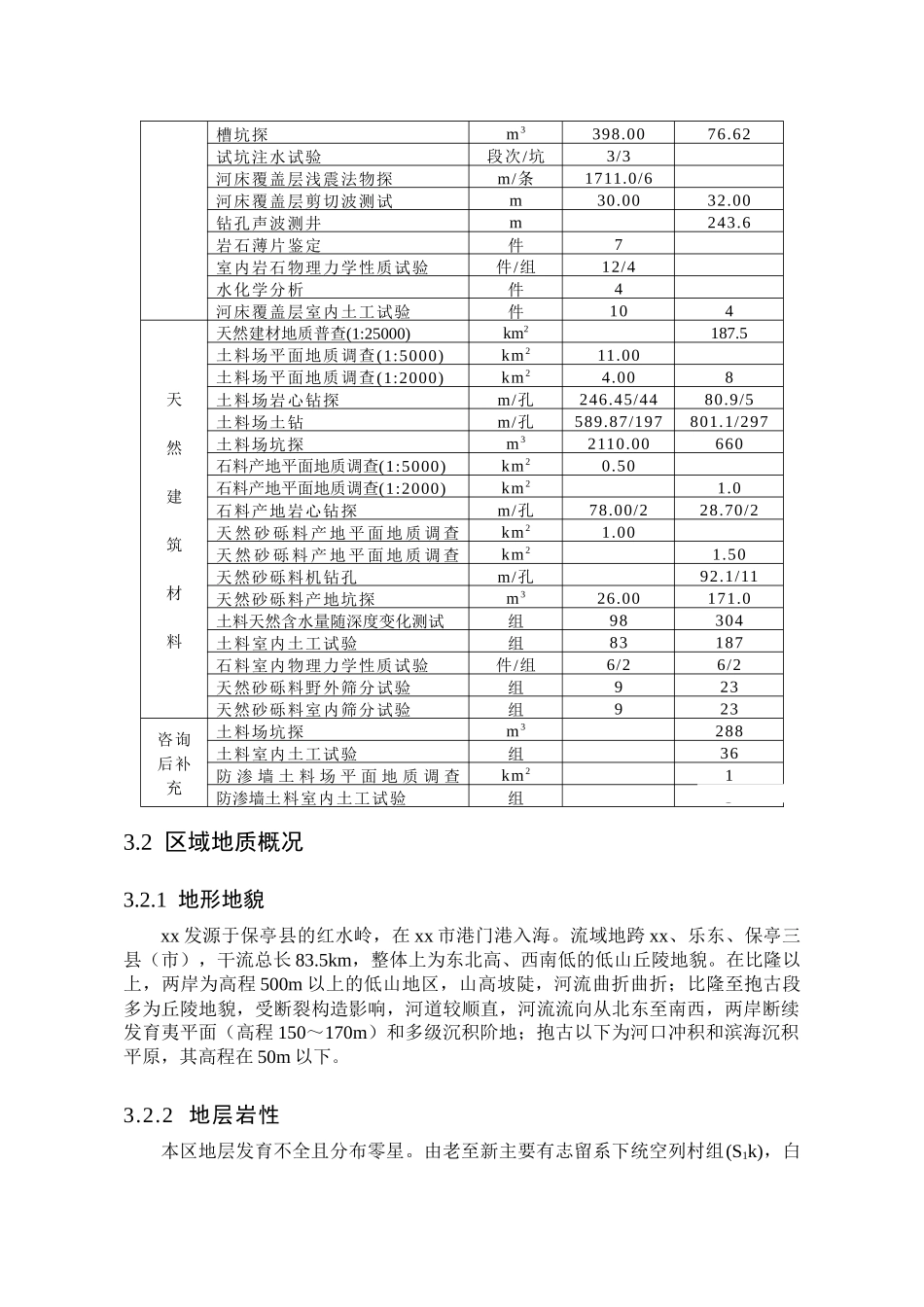

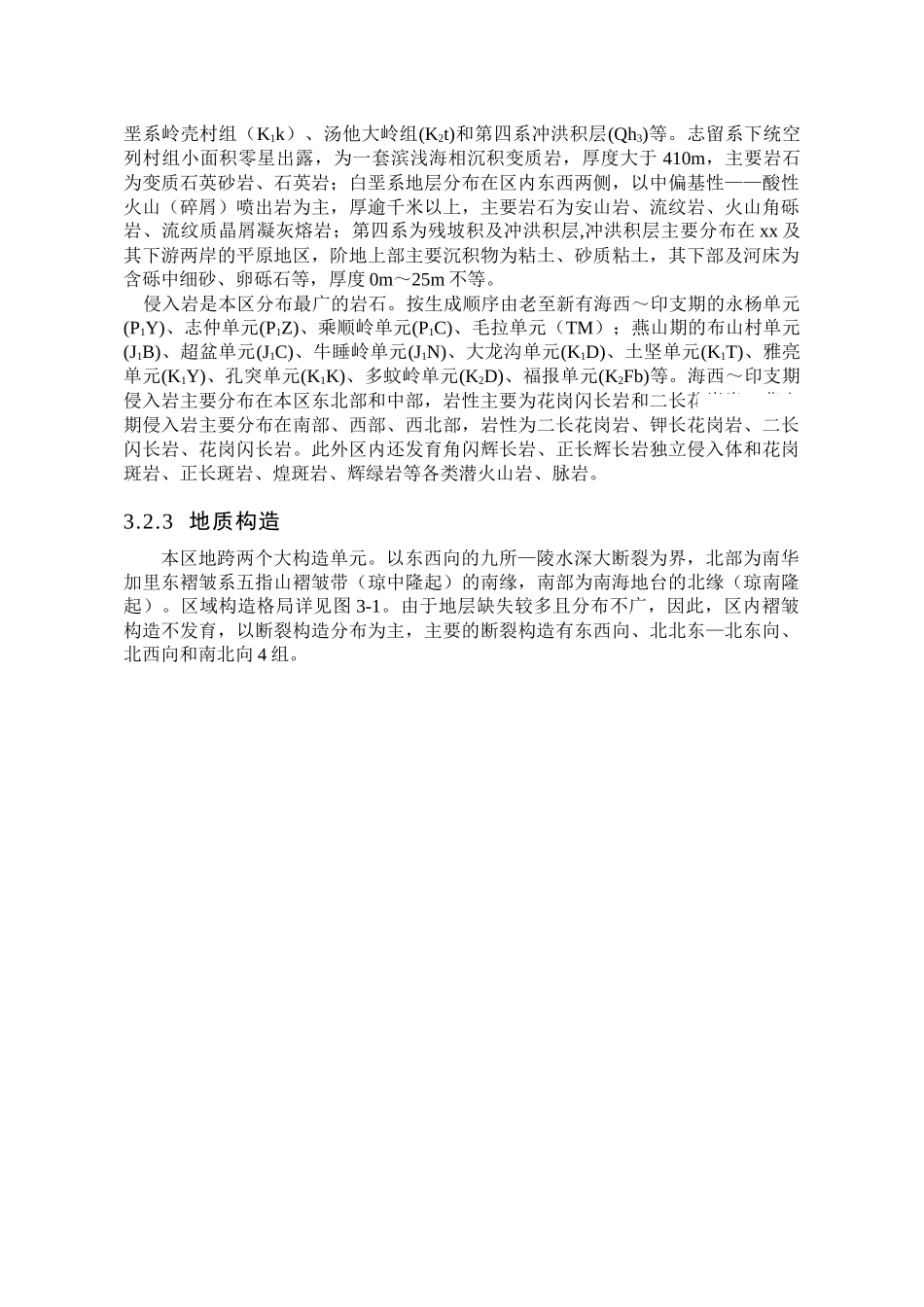

完成勘测工作量见表3-1
表 3-1 勘测工作量一览表工程部位勘 测 阶 段可研阶段初设阶段工 作 项 目单 位工作量工作量水库区工程地质平面测绘(1:50000)km 2260260路线地质调查(1:10000)km3020移 民 点 工
