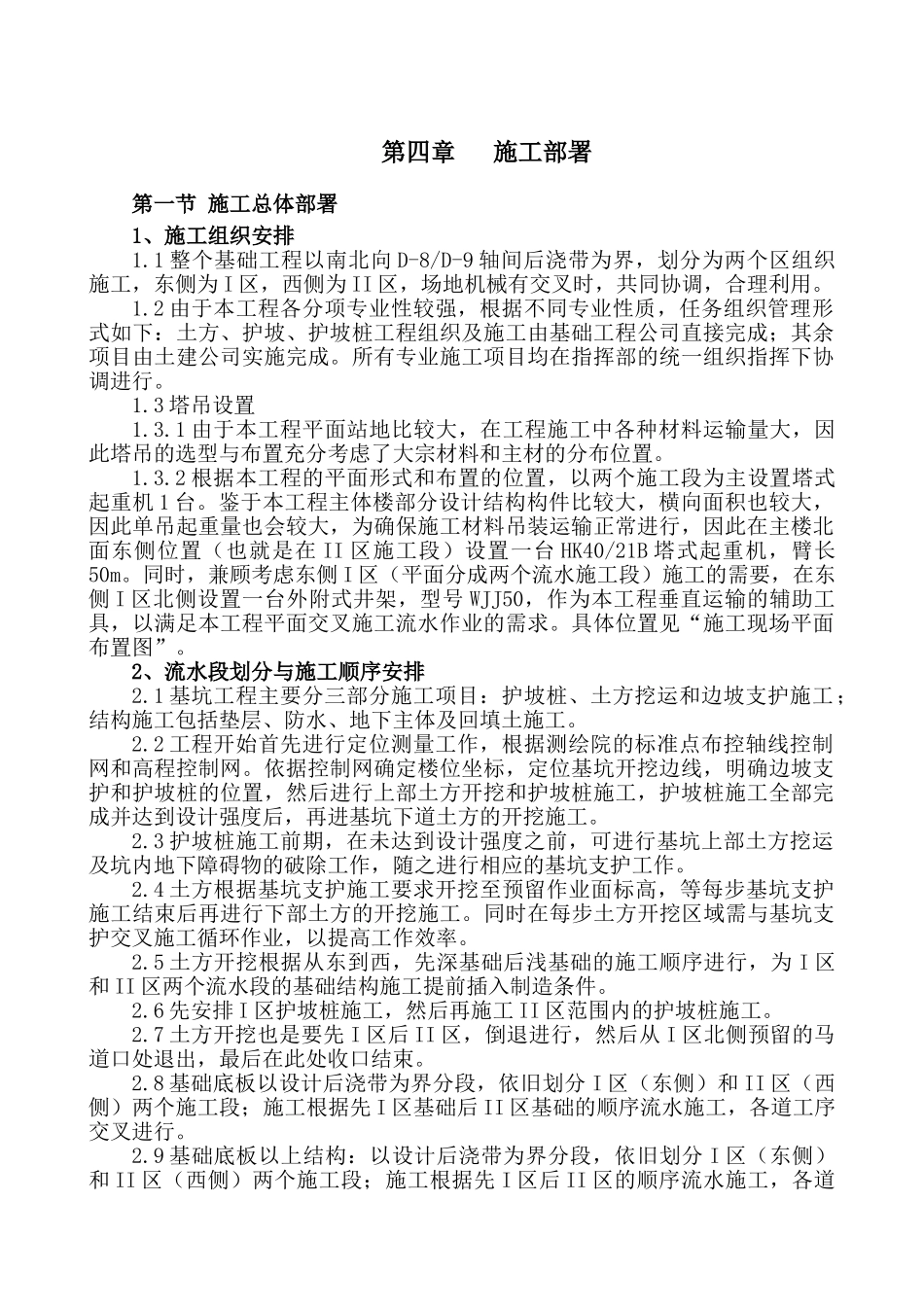

第四章 施工部署第一节 施工总体部署1、施工组织安排1
1 整个基础工程以南北向 D-8/D-9 轴间后浇带为界,划分为两个区组织施工,东侧为 I 区,西侧为 II 区,场地机械有交叉时,共同协调,合理利用
2 由于本工程各分项专业性较强,根据不同专业性质,任务组织管理形式如下:土方、护坡、护坡桩工程组织及施工由基础工程公司直接完成;其余项目由土建公司实施完成
所有专业施工项目均在指挥部的统一组织指挥下协调进行
3 塔吊设置1
1 由于本工程平面站地比较大,在工程施工中各种材料运输量大,因此塔吊的选型与布置充分考虑了大宗材料和主材的分布位置
2 根据本工程的平面形式和布置的位置,以两个施工段为主设置塔式起重机 1 台
鉴于本工程主体楼部分设计结构构件比较大,横向面积也较大,因此单吊起重量也会较大,为确保施工材料吊装运输正常进行,因此在主楼北面东侧位置(也就是在 II 区施工段)设置一台 HK40/21B 塔式起重机,臂长50m
同时,兼顾考虑东侧 I 区(平面分成两个流水施工段)施工的需要,在东侧 I 区北侧设置一台外附式井架,型号 WJJ50,作为本工程垂直运输的辅助工具,以满足本工程平面交叉施工流水作业的需求
具体位置见“施工现场平面布置图”
2、流水段划分与施工顺序安排2
1 基坑工程主要分三部分施工项目:护坡桩、土方挖运和边坡支护施工;结构施工包括垫层、防水、地下主体及回填土施工
2 工程开始首先进行定位测量工作,根据测绘院的标准点布控轴线控制网和高程控制网
依据控制网确定楼位坐标,定位基坑开挖边线,明确边坡支护和护坡桩的位置,然后进行上部土方开挖和护坡桩施工,护坡桩施工全部完成并达到设计强度后,再进基坑下道土方的开挖施工
3 护坡桩施工前期,在未达到设计强度之前,可进行基坑上部土方挖运及坑内地下障碍物的破除工作,随之进行相应的基坑支护
