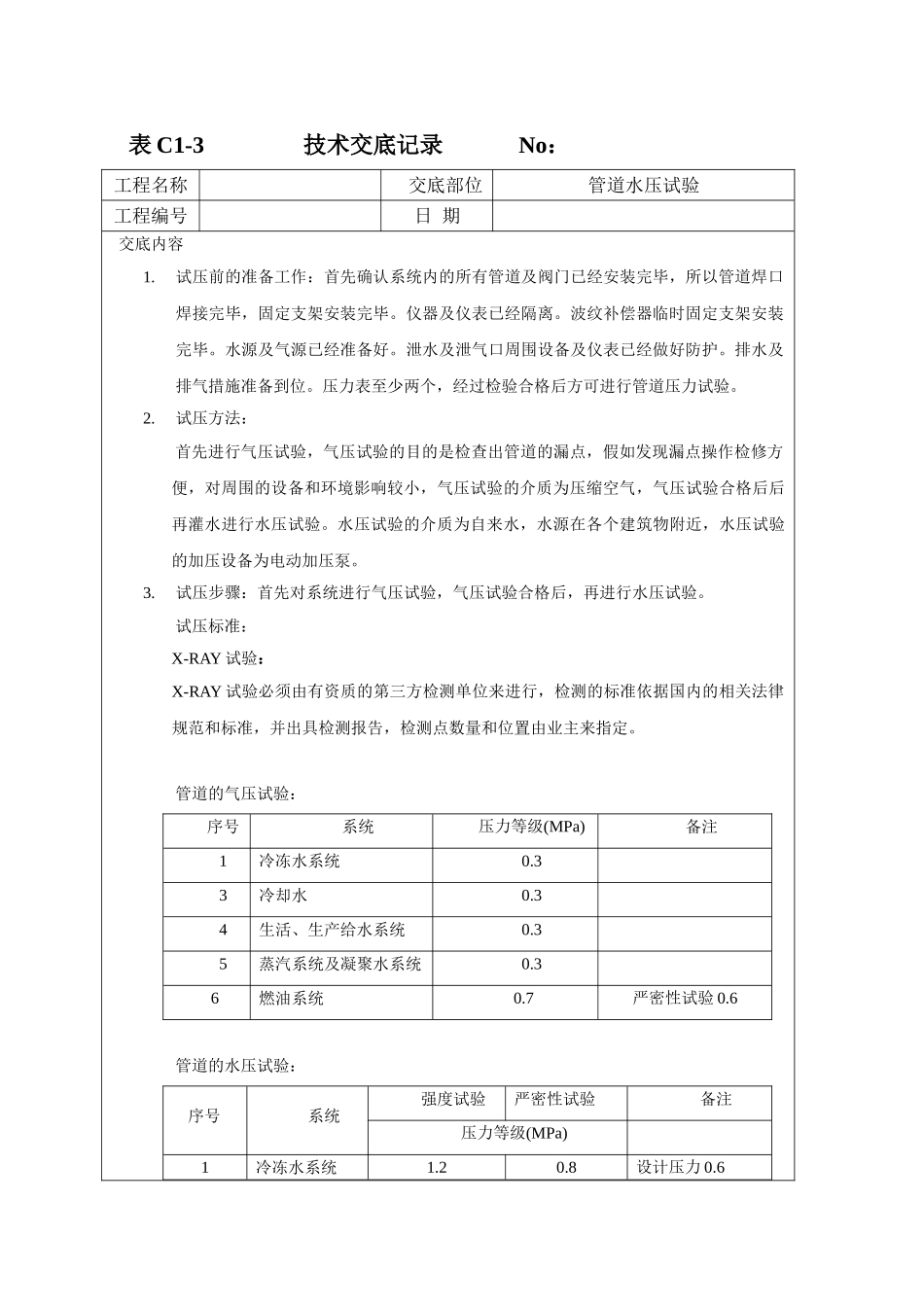

表 C1-3 技术交底记录 No:工程名称交底部位管道水压试验工程编号日 期交底内容 1
试压前的准备工作:首先确认系统内的所有管道及阀门已经安装完毕,所以管道焊口焊接完毕,固定支架安装完毕
仪器及仪表已经隔离
波纹补偿器临时固定支架安装完毕
水源及气源已经准备好

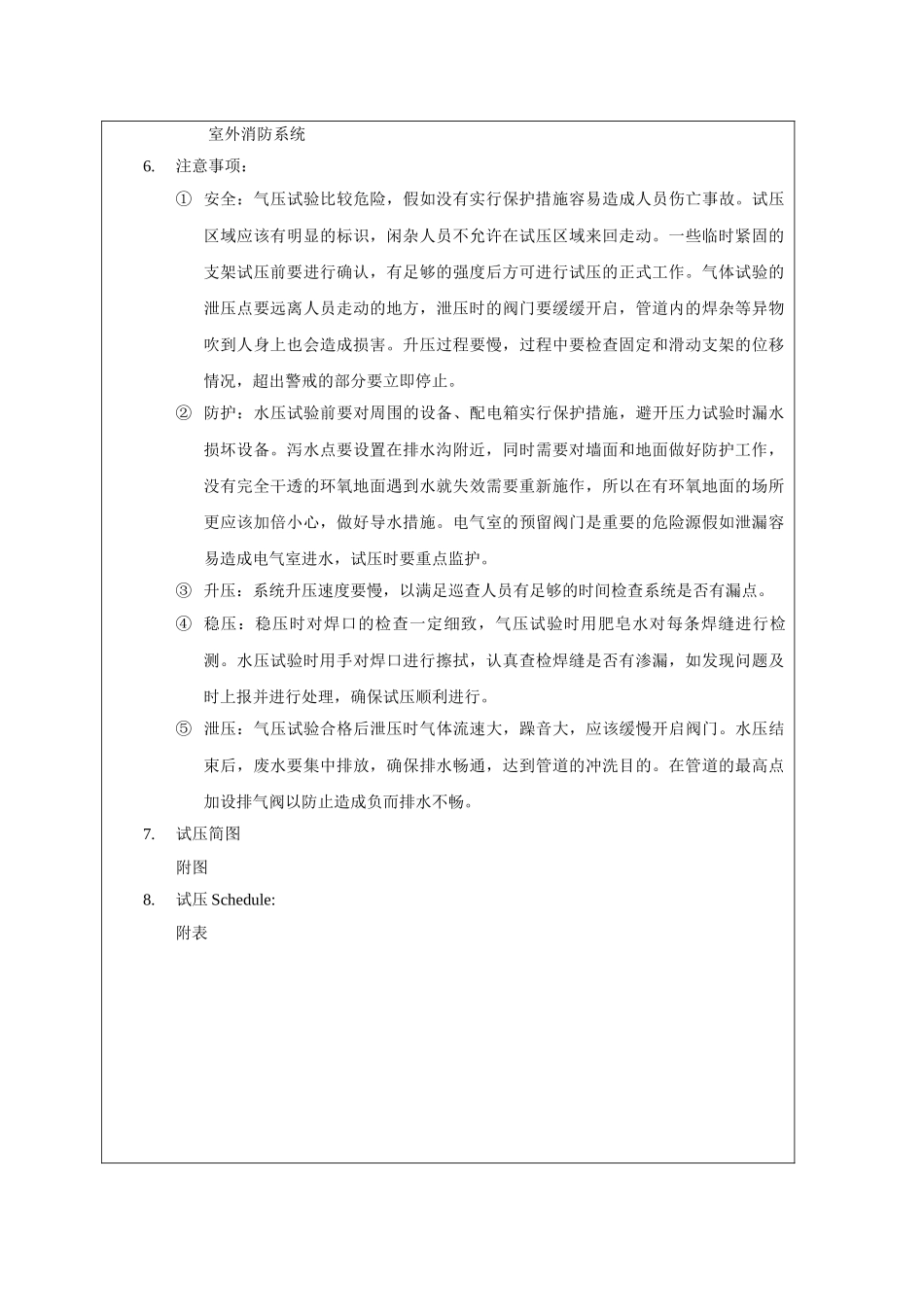

泄水及泄气口周围设备及仪表已经做好防护
排水及排气措施准备到位
压力表至少两个,经过检验合格后方可进行管道压力试验
试压方法: 首先进行气压试验,气压试验的目的是检查出管道的漏点,假如发现漏点操作检修方便,对周围的设备和环境影响较小,气压试验的介质为压缩空气,气压试验合格后后再灌水进行水压试验
水压试验的介质为自来水,水源在各个建筑物附近,水压试验的加压设备为电动加压泵
试压步骤:首先对系统进行气压试验,气压试验合格后,再进行水压试验
试压标准:X-RAY 试验:X-RAY 试验必须由有资质的第三方检测单位来进行,检测的标准依据国内的相关法律规范和标准,并出具检测报告,检测点数量和位置由业主来指定

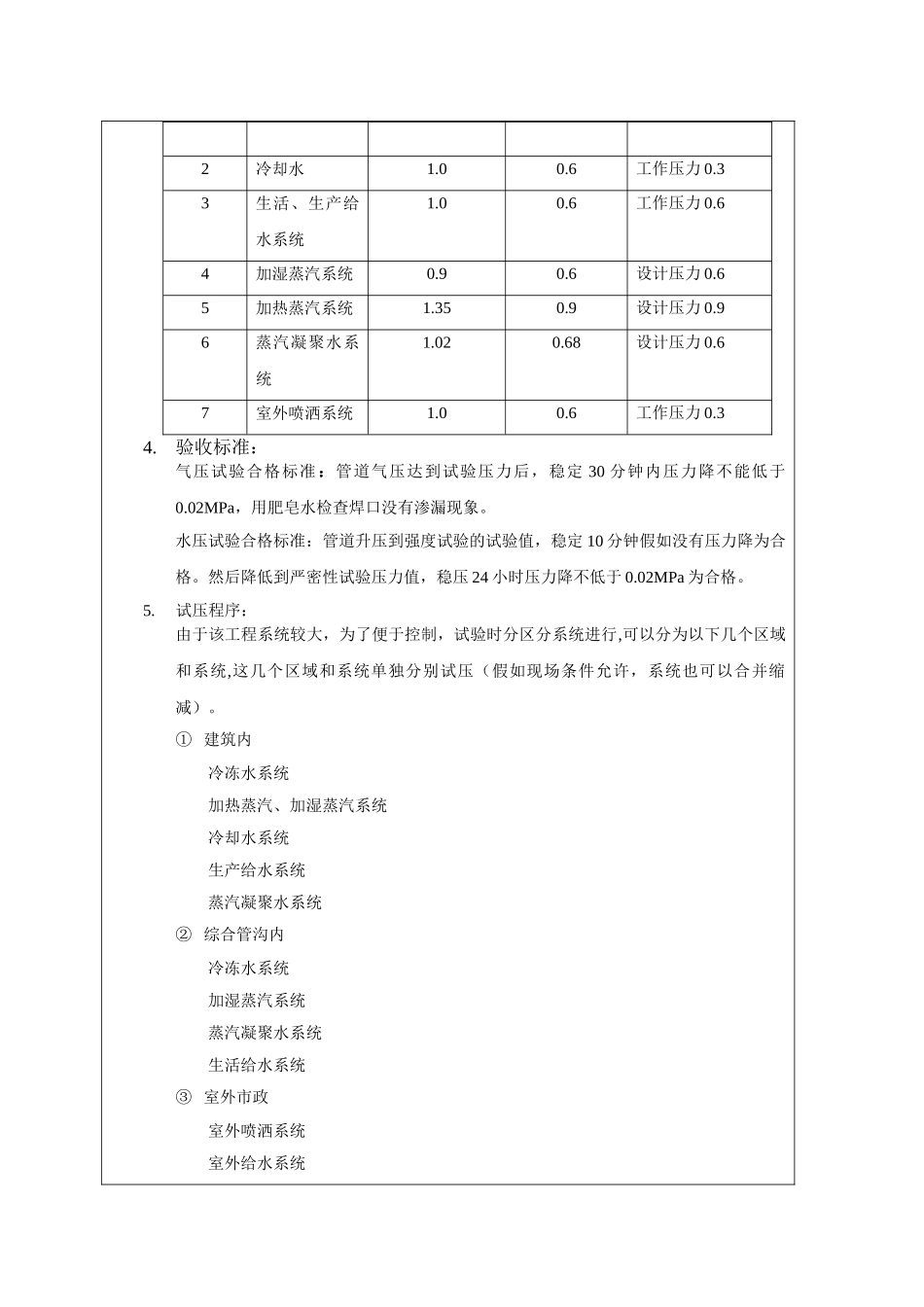

管道的气压试验:序号系统压力等级(MPa)备注1冷冻水系统0
33冷却水0
34生活、生产给水系统0
35蒸汽系统及凝聚水系统0
3 6燃油系统 0
7严密性试验 0
6管道的水压试验:序号系统强度试验严密性试验备注压力等级(MPa)1冷冻水系统1
8设计压力 0
62冷却水1
6工作压力 0
33生活、生产给水系统1
6工作压力 0
64加湿蒸汽系统0
6设计压力 0
65加热蒸汽系统1
9设计压力 0
96蒸汽凝聚水系统1
68设计压力 0
67室外喷洒系统1
6工作压力 0
验收标准:气压试验合格标准:管道气压达到试验压力后,稳定 30 分钟内压力降不能低于0
02MPa,用肥皂水检查焊口没有渗漏现象
水压试验合格标准:管道升压到强度试验的试验值,稳定
