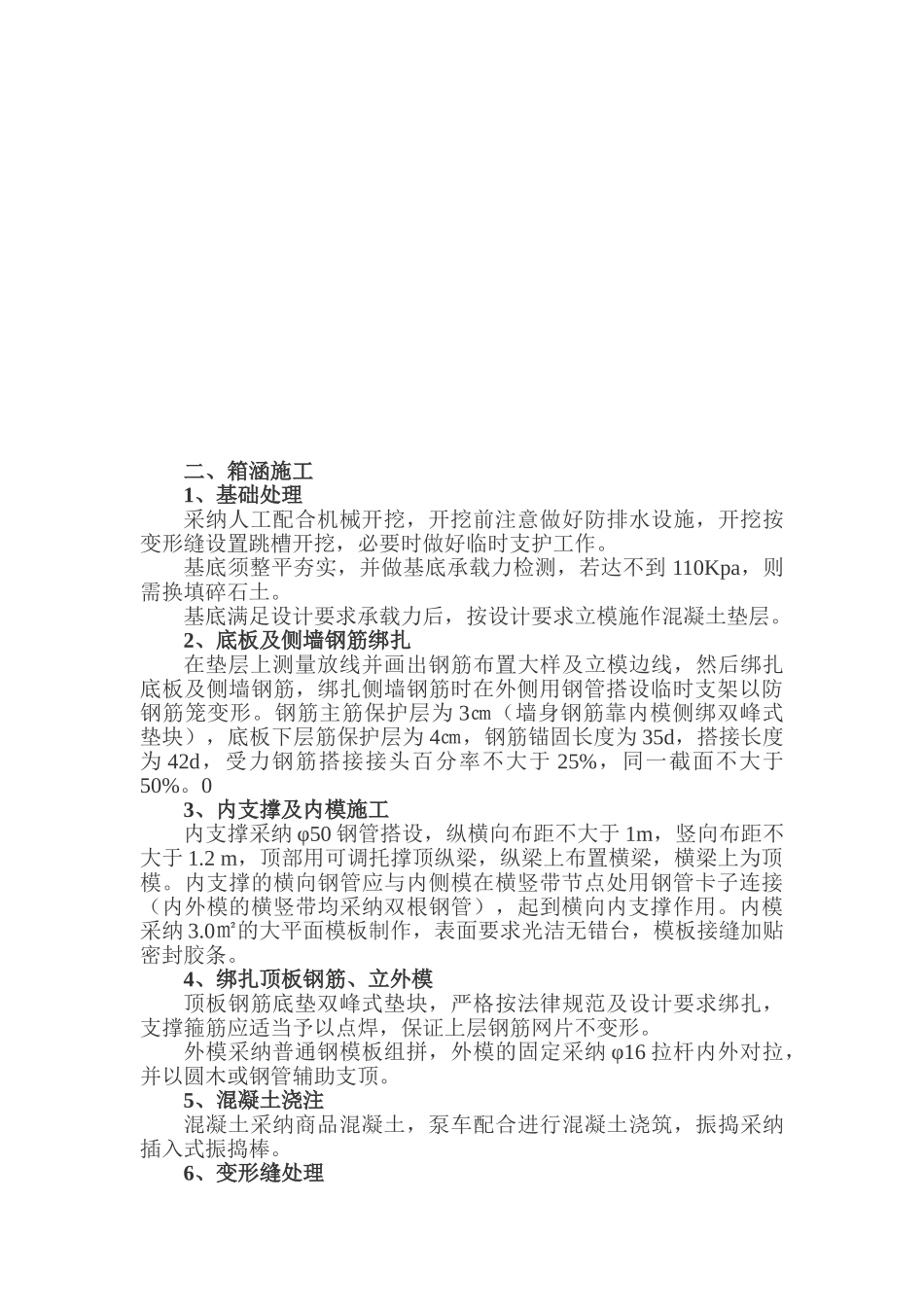

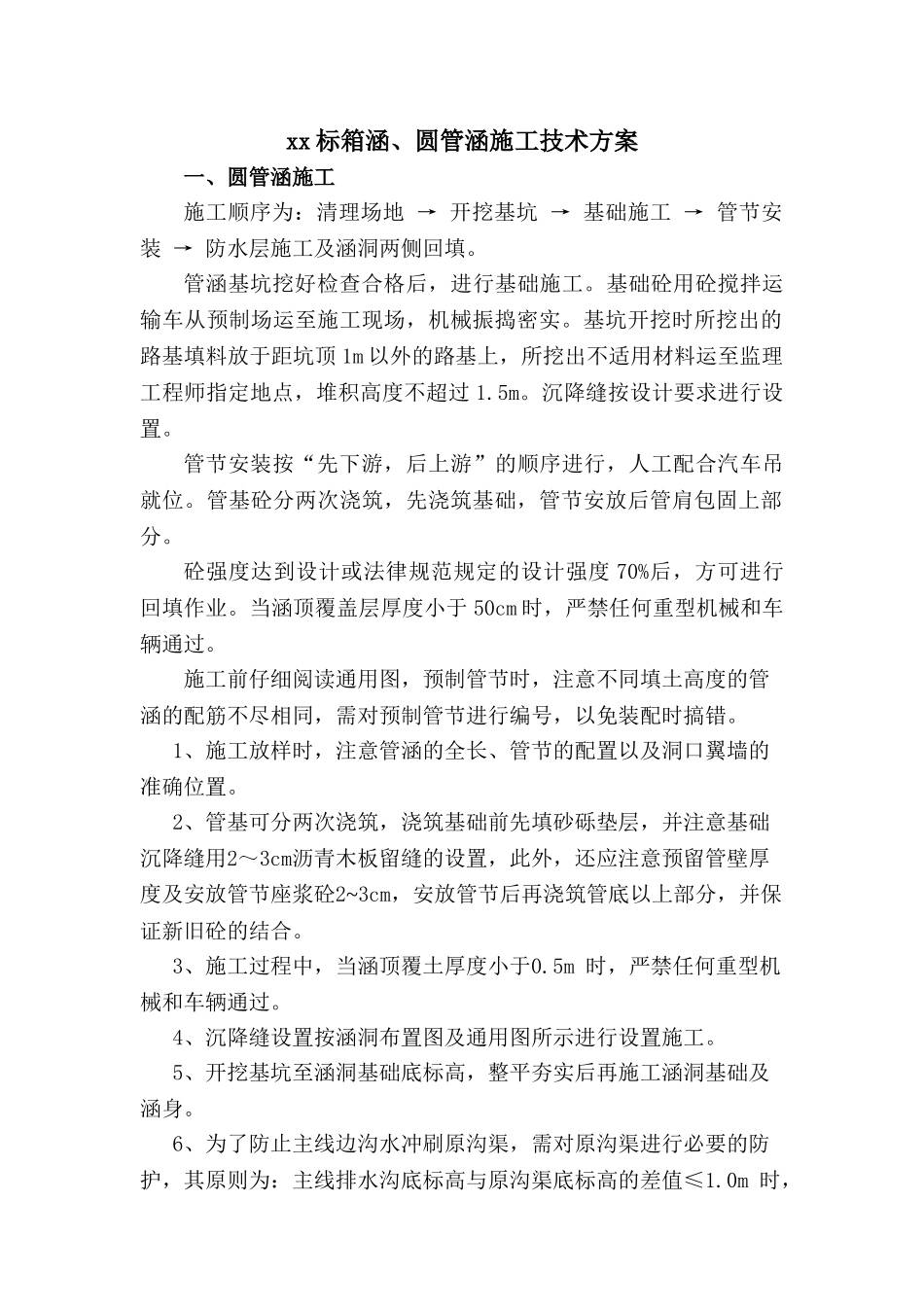

xx 标箱涵、圆管涵施工技术方案一、圆管涵施工施工顺序为:清理场地 → 开挖基坑 → 基础施工 → 管节安装 → 防水层施工及涵洞两侧回填
管涵基坑挖好检查合格后,进行基础施工
基础砼用砼搅拌运输车从预制场运至施工现场,机械振捣密实
基坑开挖时所挖出的路基填料放于距坑顶 1m 以外的路基上,所挖出不适用材料运至监理工程师指定地点,堆积高度不超过 1
沉降缝按设计要求进行设置
管节安装按“先下游,后上游”的顺序进行,人工配合汽车吊就位
管基砼分两次浇筑,先浇筑基础,管节安放后管肩包固上部分
砼强度达到设计或法律规范规定的设计强度 70%后,方可进行回填作业
当涵顶覆盖层厚度小于 50cm 时,严禁任何重型机械和车辆通过
施工前仔细阅读通用图,预制管节时,注意不同填土高度的管涵的配筋不尽相同,需对预制管节进行编号,以免装配时搞错
1、施工放样时,注意管涵的全长、管节的配置以及洞口翼墙的准确位置
2、管基可分两次浇筑,浇筑基础前先填砂砾垫层,并注意基础沉降缝用2~3cm沥青木板留缝的设置,此外,还应注意预留管壁厚度及安放管节座浆砼2~3cm,安放管节后再浇筑管底以上部分,并保证新旧砼的结合
3、施工过程中,当涵顶覆土厚度小于0
5m 时,严禁任何重型机械和车辆通过
4、沉降缝设置按涵洞布置图及通用图所示进行设置施工
5、开挖基坑至涵洞基础底标高,整平夯实后再施工涵洞基础及涵身
6、为了防止主线边沟水冲刷原沟渠,需对原沟渠进行必要的防护,其原则为:主线排水沟底标高与原沟渠底标高的差值≤1
0m 时,原沟渠不铺砌防护;若差值>1
0m 时,根据地形条件在涵洞洞口外、主线边沟出水口处设急流槽,洞口的浆砌、洞口的基础按图纸要求设置齿坎连接处理
7、对涵顶及涵洞两侧不小于2 倍孔径的范围内的填土,分层对称夯实,用透水性材料或石灰处治土回填,采纳小型压实机具薄层压实,保证压实度达到规定
