宁波三江印务有限公司车间二、三工程脚手架搭拆工程施工方案编制人 职务(称) 审核人 职务(称) 批准人 职务(称) 批准部门(章) 公司 编制日期 年 月 日 三江印务有限公司二期工程脚手架专项安全技术施工方案一、 工程概况本工程位于下应街道泗港小区,建筑面积约 7469 平方米,包括主要单体车间二、车间三组成,车间二 6 层,车间三 7 层
采纳框架结构,总高 27
1m本工程建筑抗震设防类别为丙类,抗震设防烈度:七度
二、 外墙脚手架的总体设计思路1、由于本为多层建筑,从安全、有用、经济的角度考虑,决定采纳落地式钢管脚手架

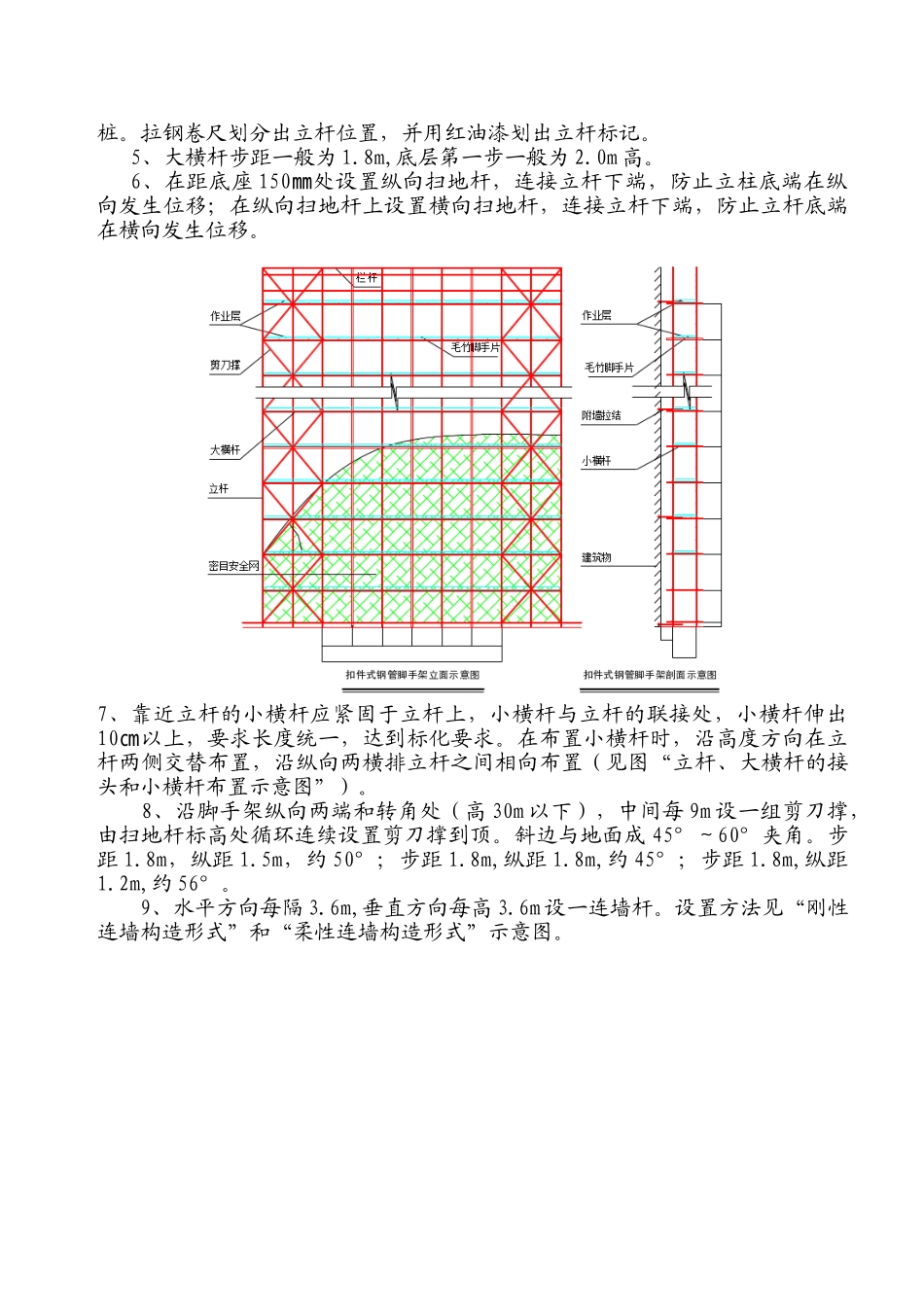

三、 搭设前准备工作(一)落地脚手架搭设前的准备工作由本工程特点可知,本工程车间二外墙脚手架需搭设高度 29 米,脚手架应搭 16 个步高,每步步高严格控制在 1
8 米以内(包括 1
8 米),外立杆纵向距严格控制在 1
5m 之内,在转角处立杆应适当加密,立杆方向蹑度严格根据脚手板尺寸(1
8)即间距为 1
3m,以保证脚手架能铺放密实,里立杆与外墙里面之距离为 0
1、采纳外径 Ø48mm,壁厚 3
5㎜的钢管,立杆和大横杆的长度为 4~6m,小横杆 1
有严重锈蚀、弯曲、压扁、损伤和裂纹的钢管均一一清除
采纳的直角扣件、回转扣件和对接扣件夹紧时钢管开口处最小间隙≮5㎜
禁止使用有脆裂、变形、滑丝等现象的扣件
第一次搭设架子的钢管和扣件数量足够、规格统一、材质优良
还有脚手板、安全网检查合格,数量够用
2、墙基回填土以后,搭设范围的地基应夯实平整,高于自然地坪 10~15㎝,并做好排水处理
在脚手架下面做 10㎝厚 C20 细石混凝土地面并抹光,宽度超出外立杆 0
8m,并且做好排水沟
3、外脚手架搭设施工方案已批准,并由有关管理人员向作业人员作了详细交底
4、持证上岗人员人体防护充分准备
定期体检,安全
