筒仓滑模施工工艺 一、工程概况工程名称:二、工程规模*****水泥有限公司 7500t/d 熟料新型干法水泥生产线一期项目 A 标段位于贵州省*****乡,本工程由原料配料站、原料粉磨及废气处理、生料均化库、烧成窑尾、烧成窑中、烧成窑头、煤粉制备、熟料库、水泥配料库、水泥磨房及输送、水泥储存库、包装房及成品库、中控楼、循环水池及泵房、总降、五金仓库、原料堆棚等 18 个建筑单体
工程主要以钢筋混凝土框架工程结构为主,并有部分钢结构和砖混结构
三、筒仓施工工艺选择根据以往类似筒仓施工经验,如采纳常规木模倒模施工,工期较长且库壁观感质量较差,但成本相对小一点;采纳滑模施工工艺,实现筒库主体滑模施工,可确保结构的整体性,缩短施工工期;利用滑模操作平台作业,可省工省时,提高工效,同时出模库壁砼能随滑随抹,大大改观库壁观感质量
故本工程筒仓采纳滑模施工,拟定施工从基础顶以上进行组装滑模,滑升底板加固空滑,施工好库底板后,继续滑升至筒仓顶板,拆除滑模平台后施工库顶板
库顶钢梁采纳支承杆上液压顶升

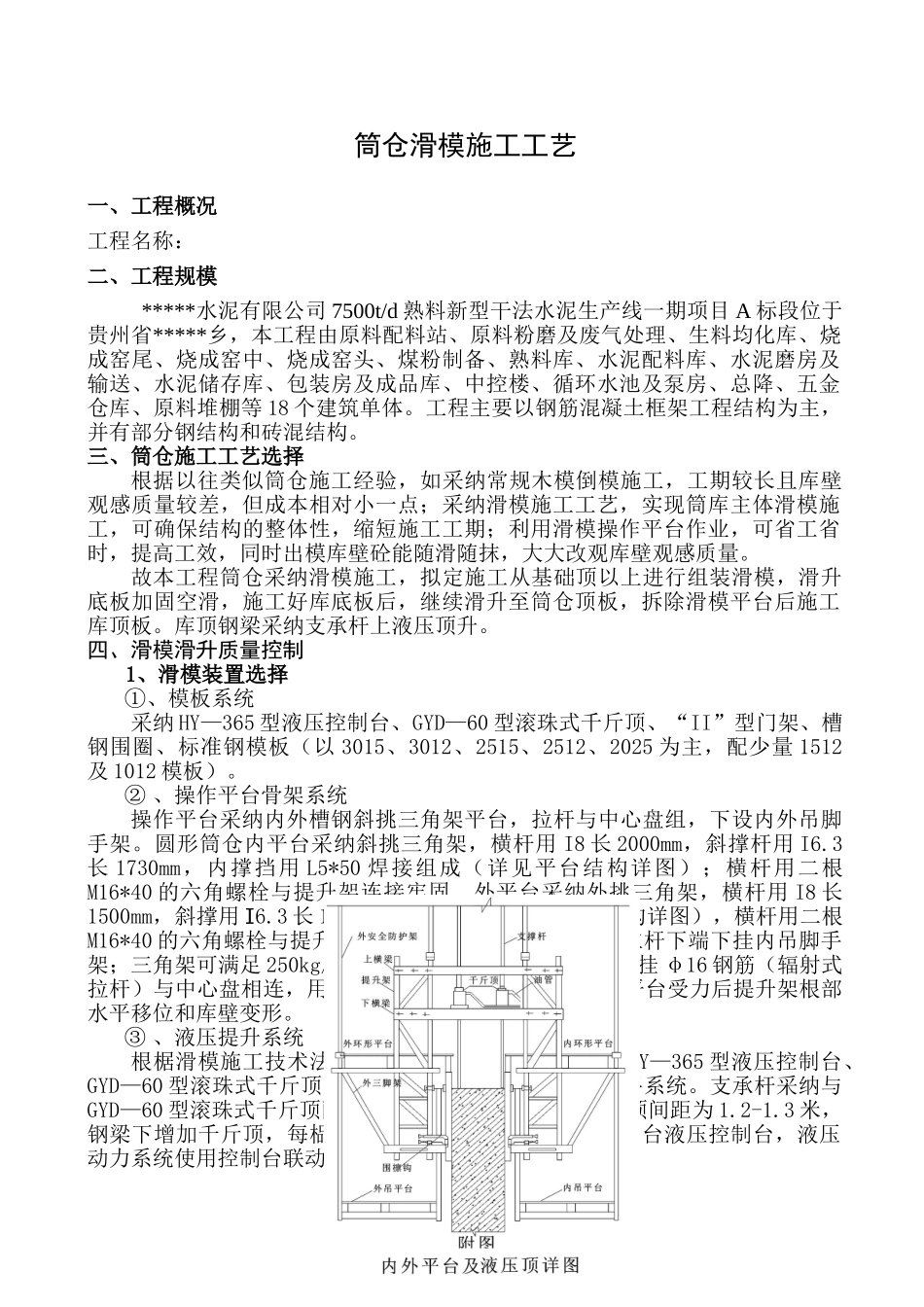

四、滑模滑升质量控制1、滑模装置选择①、模板系统采纳 HY—365 型液压控制台、GYD—60 型滚珠式千斤顶、“II”型门架、槽钢围圈、标准钢模板(以 3015、3012、2515、2512、2025 为主,配少量 1512及 1012 模板)
② 、操作平台骨架系统操作平台采纳内外槽钢斜挑三角架平台,拉杆与中心盘组,下设内外吊脚手架
圆形筒仓内平台采纳斜挑三角架,横杆用 I8 长 2000mm,斜撑杆用 I6
3长 1730mm,内撑挡用 L5*50 焊接组成(详见平台结构详图);横杆用二根M16*40 的六角螺栓与提升架连接牢固
外平台采纳外挑三角架,横杆用 I8 长1500mm,斜撑用 I6
3 长 1330mm,焊接组成(详见平台结构详图),横杆用二根M16*40 的六角螺栓与提升架
