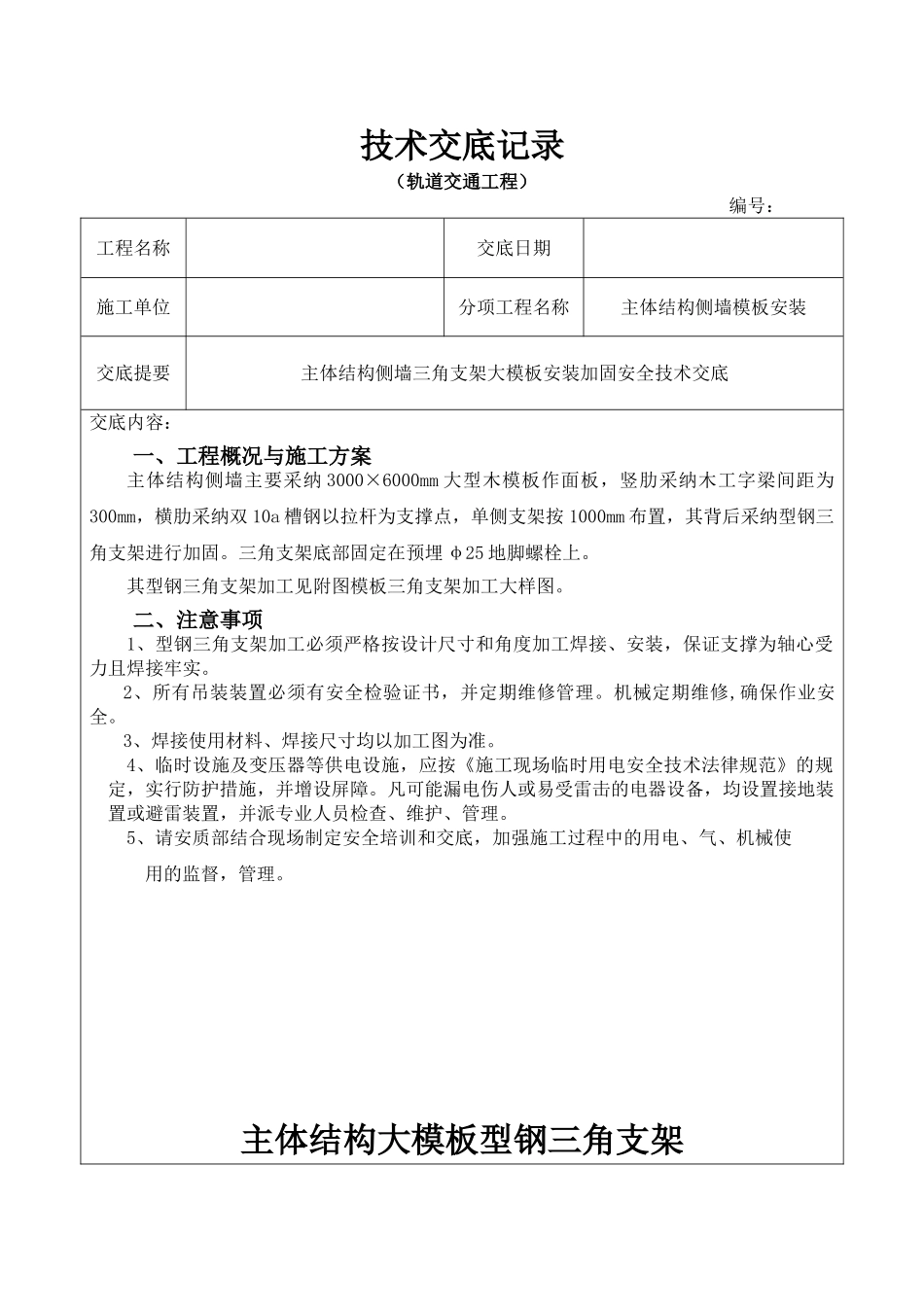

技术交底记录(轨道交通工程)编号:工程名称交底日期施工单位分项工程名称主体结构侧墙模板安装交底提要主体结构侧墙三角支架大模板安装加固安全技术交底交底内容:一、工程概况与施工方案主体结构侧墙主要采纳 3000×6000mm 大型木模板作面板,竖肋采纳木工字梁间距为300mm,横肋采纳双 10a 槽钢以拉杆为支撑点,单侧支架按 1000mm 布置,其背后采纳型钢三角支架进行加固
三角支架底部固定在预埋 φ25 地脚螺栓上
其型钢三角支架加工见附图模板三角支架加工大样图
二、注意事项1、型钢三角支架加工必须严格按设计尺寸和角度加工焊接、安装,保证支撑为轴心受力且焊接牢实
2、所有吊装装置必须有安全检验证书,并定期维修管理
机械定期维修,确保作业安全
3、焊接使用材料、焊接尺寸均以加工图为准
4、临时设施及变压器等供电设施,应按《施工现场临时用电安全技术法律规范》的规定,实行防护措施,并增设屏障
凡可能漏电伤人或易受雷击的电器设备,均设置接地装置或避雷装置,并派专业人员检查、维护、管理
5、请安质部结合现场制定安全培训和交底,加强施工过程中的用电、气、机械使用的监督,管理
主体结构大模板型钢三角支架安装安全技术交底书一、材料准备三角支架、木工字梁、槽钢、调节丝杆、18mm 木模板
仔细阅读交底,准备充足的合格的材料,其具体材料数量见下料统计表

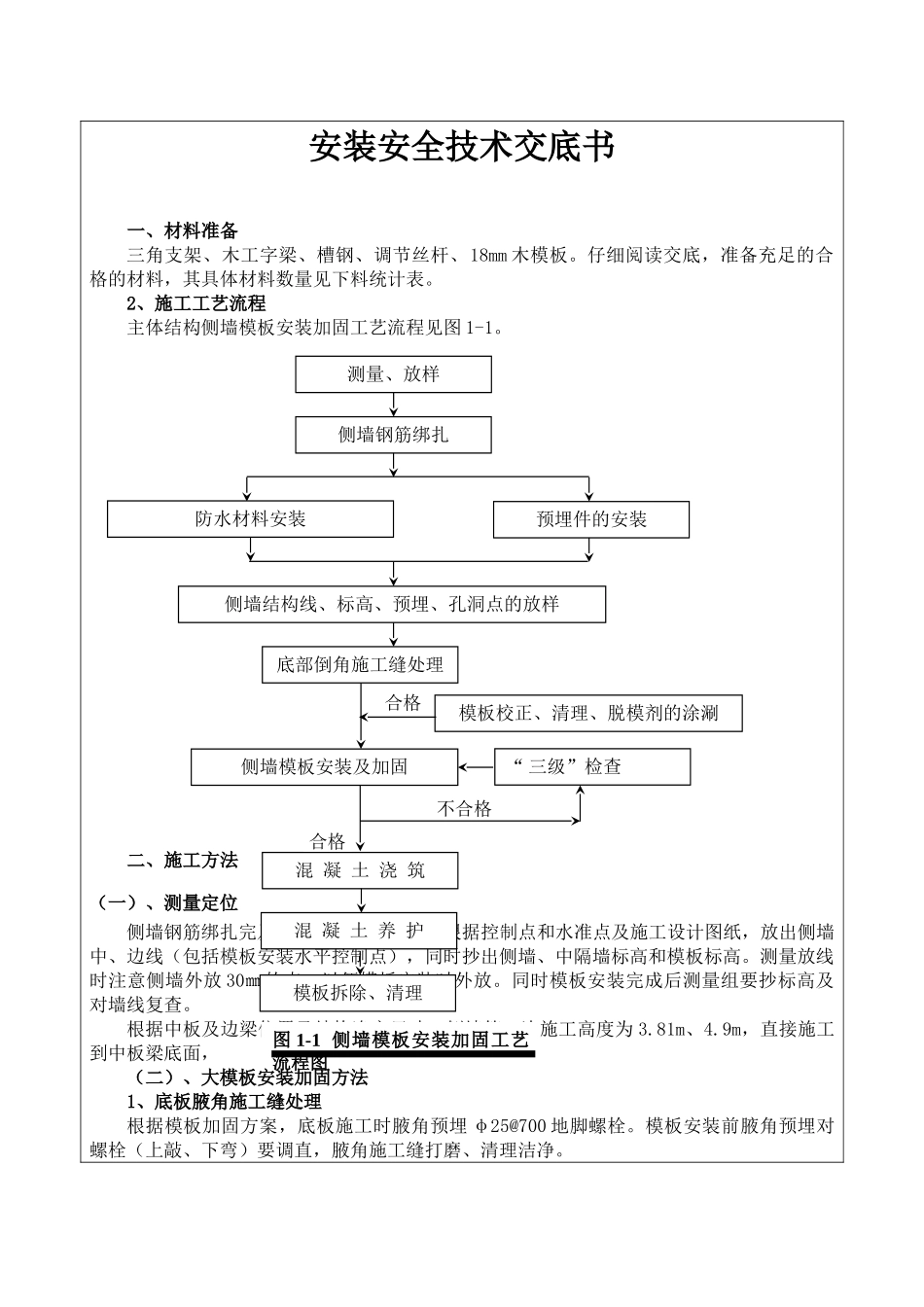

2、施工工艺流程主体结构侧墙模板安装加固工艺流程见图 1-1
二、施工方法(一)、测量定位侧墙钢筋绑扎完及清理洁净后,测量组根据控制点和水准点及施工设计图纸,放出侧墙中、边线(包括模板安装水平控制点),同时抄出侧墙、中隔墙标高和模板标高
测量放线时注意侧墙外放 30㎜的点,以便模板安装时外放
同时模板安装完成后测量组要抄标高及对墙线复查
根据中板及边梁位置及结构净空尺寸,侧墙第一次施工高度为 3

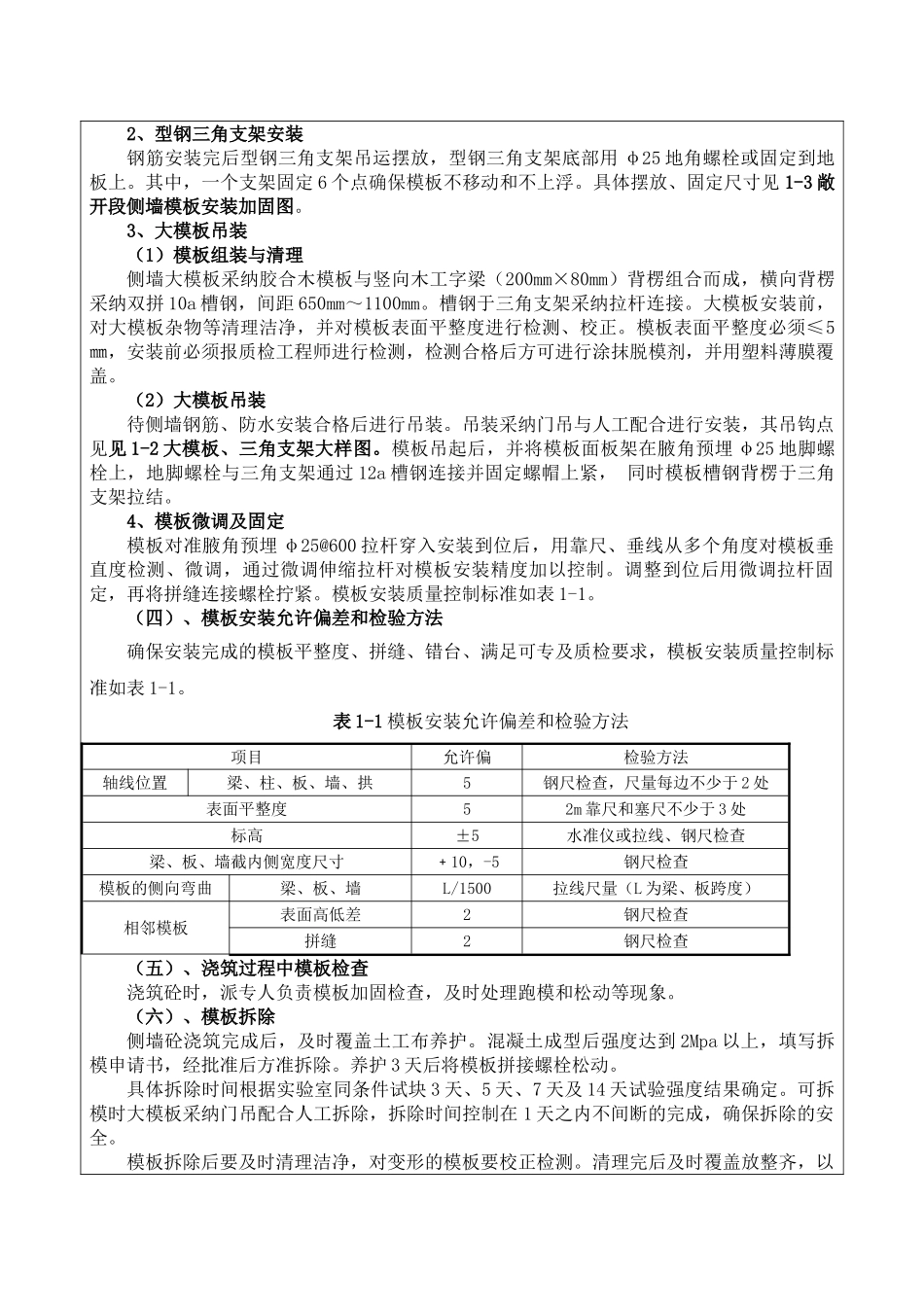

9m,直接施工到中板梁底面, (
