XX 分离设备(XX)有限公司新建厂房项目生产车间 CFG 桩复合地基施工组织方案XX 有色建设工程有限公司2011-11-20XX 分离设备(XX)有限公司新建厂房项目生产车间 施工组织方案总 论我公司根据地勘报告,综合甲方工期要求,为优质、高效地完成XX 分离设备(XX)有限公司新建厂房项目生产车间 CFG 桩复合地基工程的施工工作,充分展示、铸造我单位在该方面的精品之作,特编制本施工方案
第一部分 工程概况拟建场地位于 XX 市 XX 区泉达路,本工程由 XX 第六设计院负责设计,本项目勘察报告编号为 KC2025X050,拟建场区根据场地地层情况,天然地基承载力不能满足设计要求,因此需进行 CFG 桩复合地基处理,基础采纳柱下复合地基
第二部分 施工工艺选择根据地勘报告所取得综合资料,未经处理天然地基不宜作为持力层
根据拟建物性质及场地条件,基础形式适宜采纳柱下独立基础
拟采纳长螺旋机械钻进成孔法进行施工
中心压灌 CFG 桩施工工艺方法是采纳长螺旋机械钻进成孔,然后利用高压混凝土输送泵将 CFG 桩混合料经过钻具中心通道通过钻头泵送至孔底,边提钻边泵送混合料,这样在孔内就形成 CFG 桩
采纳该工艺方法,在满足设计要求的前提条件下,与其它工艺如钢筋混凝土桩相比,可大大降低经济造价
同时该施工工艺桩身质量易于控制、施工速度快、无噪音等优点,已被广泛应用于地基处理

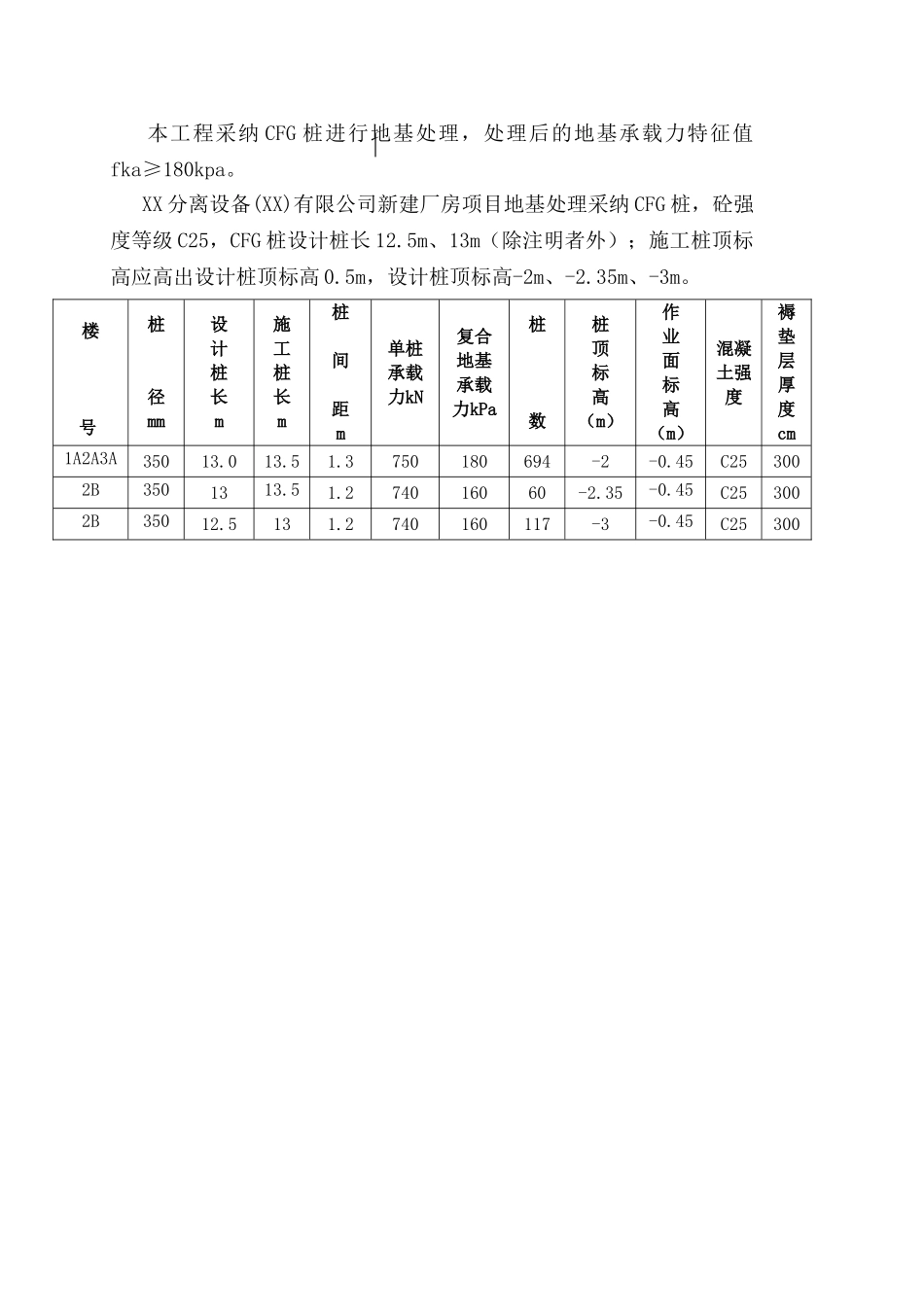

第三部分 CFG 桩复合地基施工参数本工程采纳 CFG 桩进行地基处理,处理后的地基承载力特征值fka≥180kpa
XX 分离设备(XX)有限公司新建厂房项目地基处理采纳 CFG 桩,砼强度等级 C25,CFG 桩设计桩长 12
5m、13m(除注明者外);施工桩顶标高应高出设计桩顶标高 0
5m,设计桩顶标高-2m、-2
35m、-3m
楼号桩径mm设计桩长m施工桩长m桩间距m单桩承载力kN复合地基
