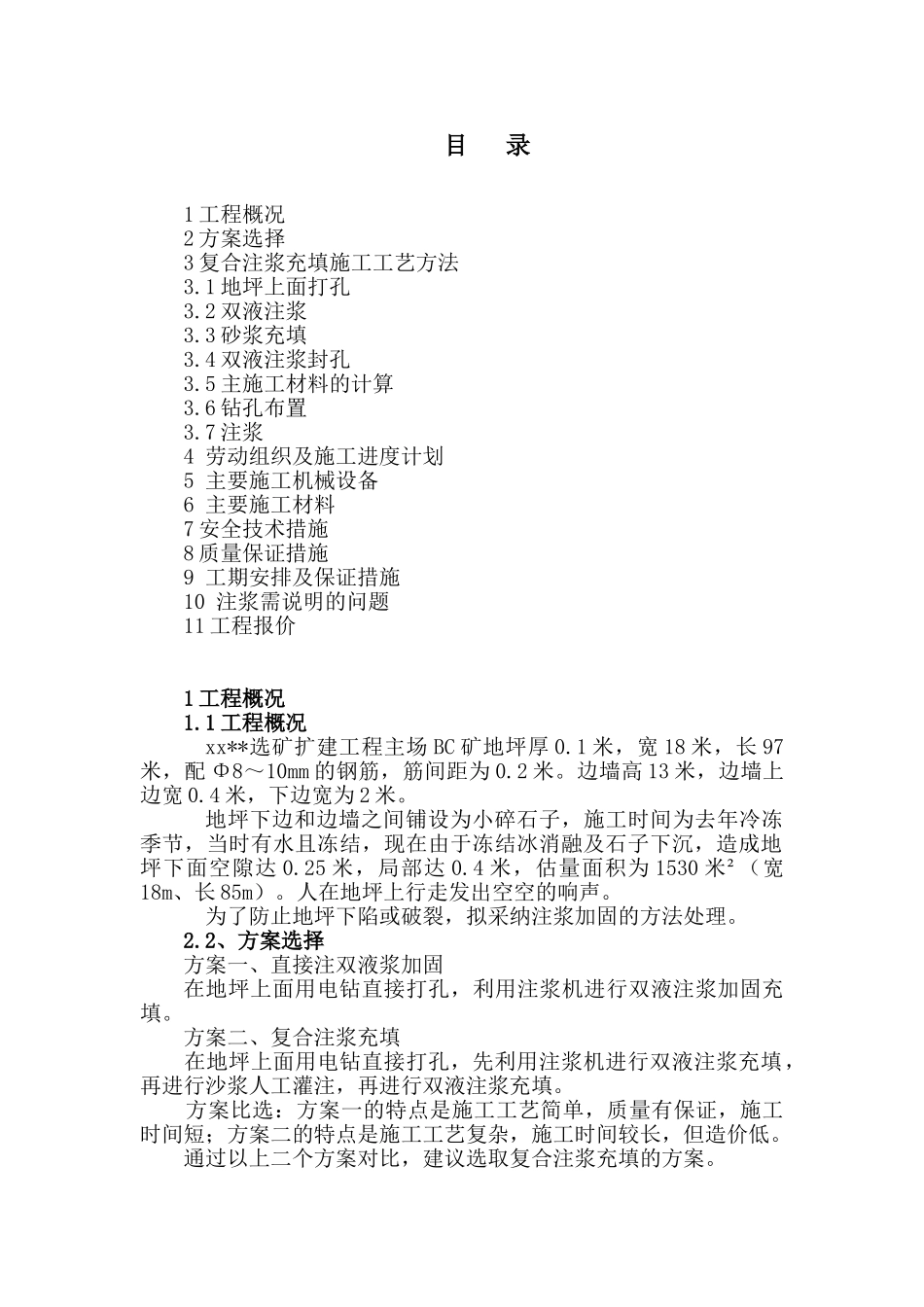

xx**选矿扩建工程主场 BC 矿地坪注浆加固施工方案***项目部二 O 一二年四月二十九日目 录1 工程概况2 方案选择3 复合注浆充填施工工艺方法3
1 地坪上面打孔3
2 双液注浆3
3 砂浆充填3
4 双液注浆封孔3
5 主施工材料的计算3
6 钻孔布置3
7 注浆4 劳动组织及施工进度计划5 主要施工机械设备6 主要施工材料7 安全技术措施8 质量保证措施9 工期安排及保证措施10 注浆需说明的问题11 工程报价1 工程概况1
1 工程概况xx**选矿扩建工程主场 BC 矿地坪厚 0
1 米,宽 18 米,长 97米,配 Φ8~10mm 的钢筋,筋间距为 0
边墙高 13 米,边墙上边宽 0
4 米,下边宽为 2 米
地坪下边和边墙之间铺设为小碎石子,施工时间为去年冷冻季节,当时有水且冻结,现在由于冻结冰消融及石子下沉,造成地坪下面空隙达 0
25 米,局部达 0
4 米,估量面积为 1530 米²(宽18m、长 85m)
人在地坪上行走发出空空的响声
为了防止地坪下陷或破裂,拟采纳注浆加固的方法处理
2、方案选择方案一、直接注双液浆加固在地坪上面用电钻直接打孔,利用注浆机进行双液注浆加固充填
方案二、复合注浆充填在地坪上面用电钻直接打孔,先利用注浆机进行双液注浆充填,再进行沙浆人工灌注,再进行双液注浆充填
方案比选:方案一的特点是施工工艺简单,质量有保证,施工时间短;方案二的特点是施工工艺复杂,施工时间较长,但造价低
通过以上二个方案对比,建议选取复合注浆充填的方案

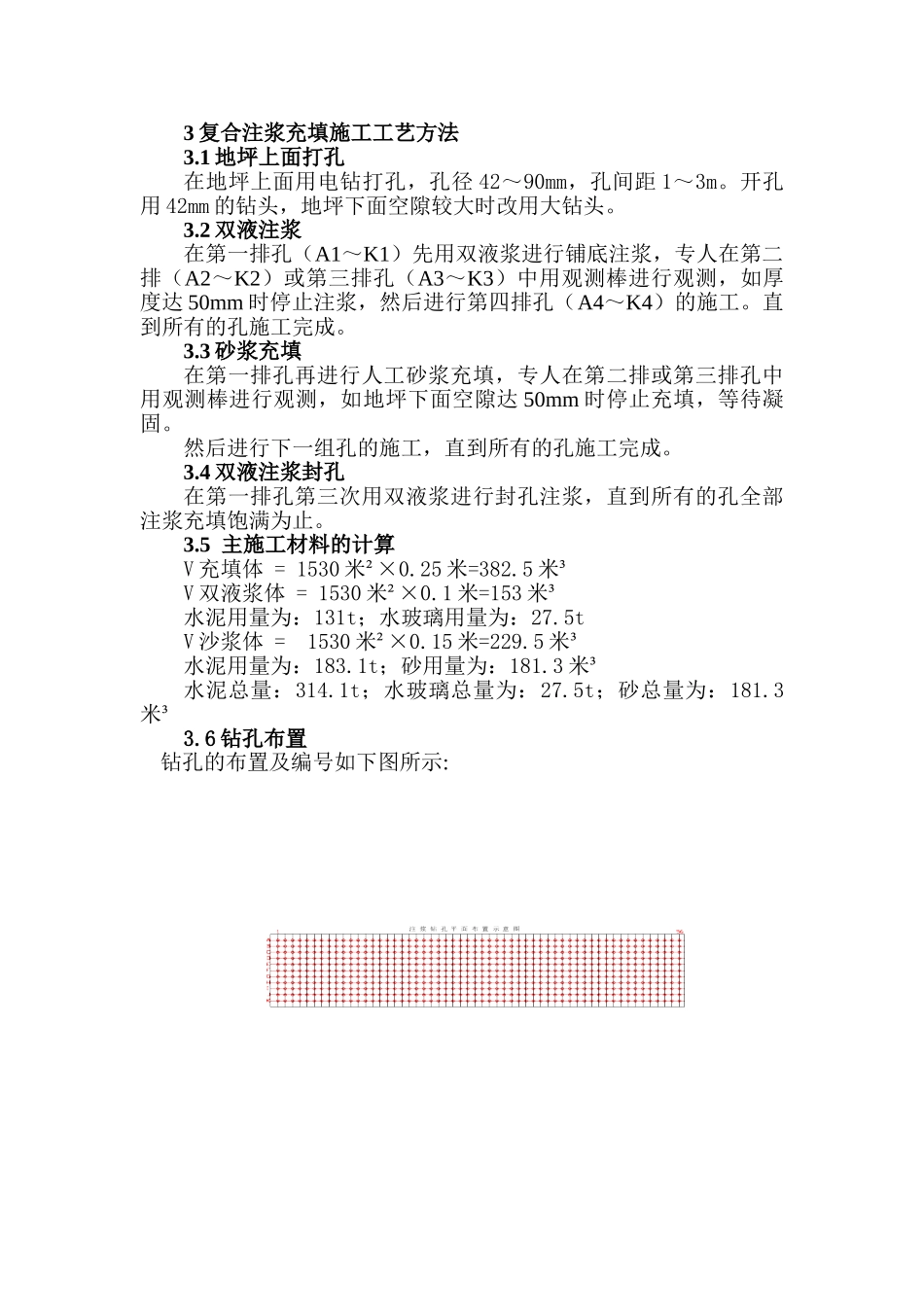

3 复合注浆充填施工工艺方法3
1 地坪上面打孔在地坪上面用电钻打孔,孔径 42~90mm,孔间距 1~3m
开孔用 42mm 的钻头,地坪下面空隙较大时改用大钻头
2 双液注浆在第一排孔(A1~K1)先用双液浆进行铺底注浆,专人在第二排(A2~K2)或第三排孔(A3~K3)中用观
