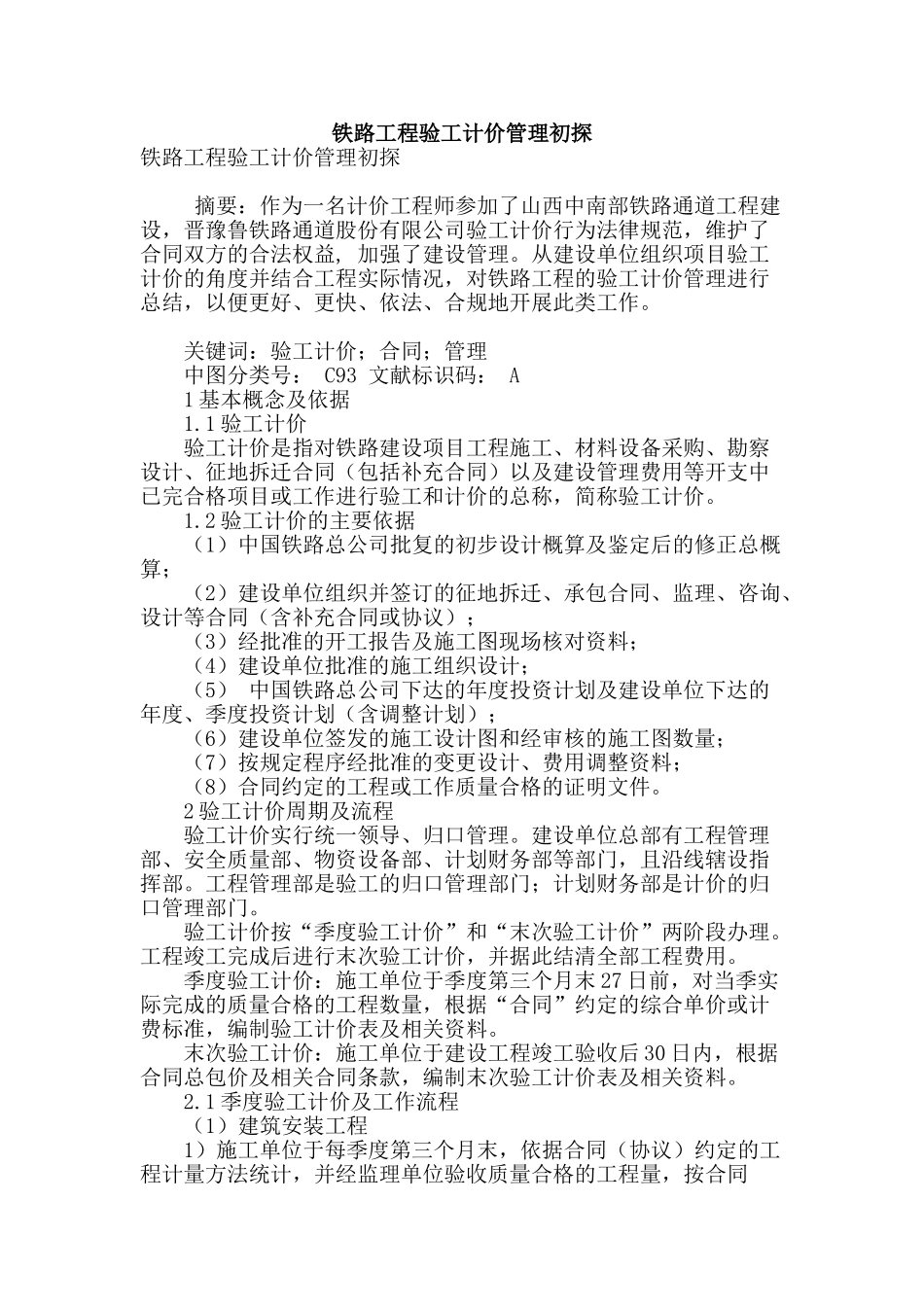

铁路工程验工计价管理初探铁路工程验工计价管理初探 摘要:作为一名计价工程师参加了山西中南部铁路通道工程建设,晋豫鲁铁路通道股份有限公司验工计价行为法律规范,维护了合同双方的合法权益, 加强了建设管理
从建设单位组织项目验工计价的角度并结合工程实际情况,对铁路工程的验工计价管理进行总结,以便更好、更快、依法、合规地开展此类工作
关键词:验工计价;合同;管理 中图分类号: C93 文献标识码: A 1 基本概念及依据 1
1 验工计价 验工计价是指对铁路建设项目工程施工、材料设备采购、勘察设计、征地拆迁合同(包括补充合同)以及建设管理费用等开支中已完合格项目或工作进行验工和计价的总称,简称验工计价
2 验工计价的主要依据 (1)中国铁路总公司批复的初步设计概算及鉴定后的修正总概算; (2)建设单位组织并签订的征地拆迁、承包合同、监理、咨询、设计等合同(含补充合同或协议); (3)经批准的开工报告及施工图现场核对资料; (4)建设单位批准的施工组织设计; (5) 中国铁路总公司下达的年度投资计划及建设单位下达的年度、季度投资计划(含调整计划); (6)建设单位签发的施工设计图和经审核的施工图数量; (7)按规定程序经批准的变更设计、费用调整资料; (8)合同约定的工程或工作质量合格的证明文件
2 验工计价周期及流程 验工计价实行统一领导、归口管理
建设单位总部有工程管理部、安全质量部、物资设备部、计划财务部等部门,且沿线辖设指挥部
工程管理部是验工的归口管理部门;计划财务部是计价的归口管理部门
验工计价按“季度验工计价”和“末次验工计价”两阶段办理
工程竣工完成后进行末次验工计价,并据此结清全部工程费用

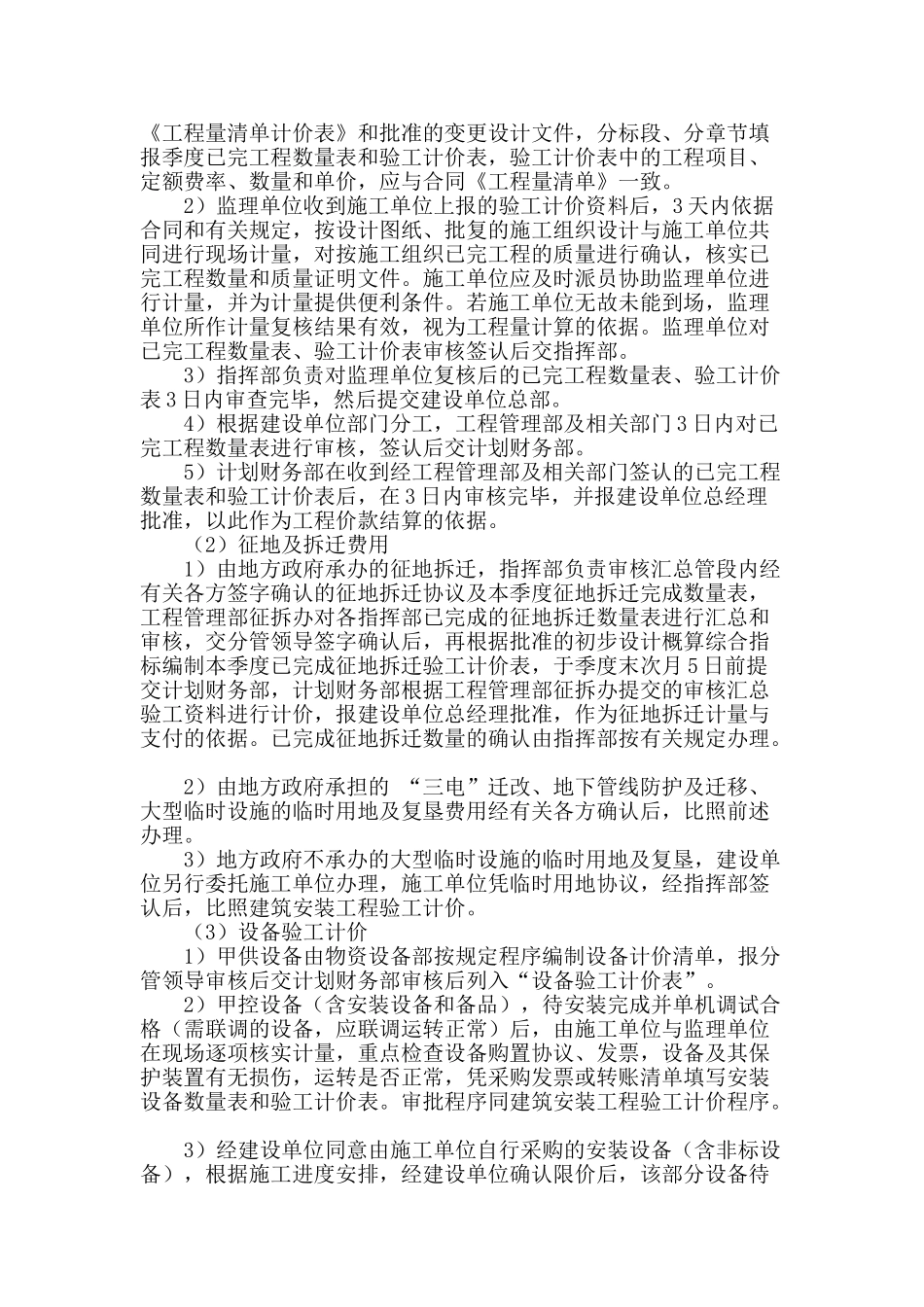

季度验工计价:施工单位于季度第三个月末 27 日前,对当季实际完成的质量合格的工程数量,根据“合同”约定的综合单价或计费标准,编制验工计价表及相关资料
