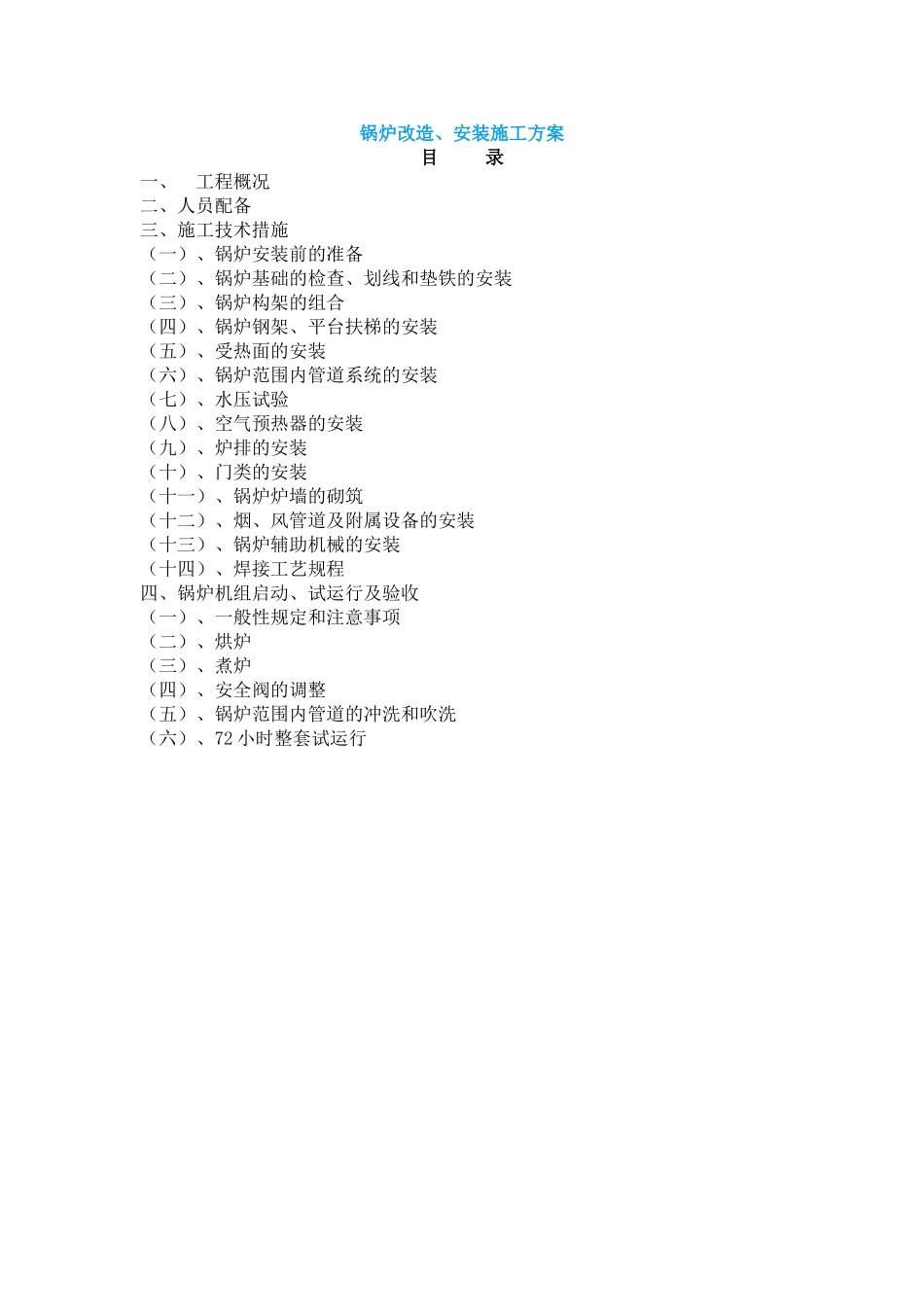

锅炉改造、安装施工方案目 录一、 工程概况二、人员配备三、施工技术措施(一)、锅炉安装前的准备(二)、锅炉基础的检查、划线和垫铁的安装(三)、锅炉构架的组合(四)、锅炉钢架、平台扶梯的安装(五)、受热面的安装(六)、锅炉范围内管道系统的安装(七)、水压试验(八)、空气预热器的安装(九)、炉排的安装(十)、门类的安装(十一)、锅炉炉墙的砌筑(十二)、烟、风管道及附属设备的安装(十三)、锅炉辅助机械的安装(十四)、焊接工艺规程四、锅炉机组启动、试运行及验收(一)、一般性规定和注意事项(二)、烘炉(三)、煮炉(四)、安全阀的调整(五)、锅炉范围内管道的冲洗和吹洗(六)、72 小时整套试运行一、工程概况: XX 锅炉厂生产的 130 t/h 旋风炉,进行技术改造,将锅炉改造为 130t/h 蔗渣锅炉,锅炉的过热蒸汽压力及过热蒸汽温度保持 3
82Mpa/450℃不变
改造后的锅炉的受压部件中,除锅筒、减温器、部份水冷壁管、过热器管、部份省煤器管、以及部份下降管、部份集箱仍采纳原锅炉的旧件,其余的水冷壁管、下降管、集箱等为新增零件

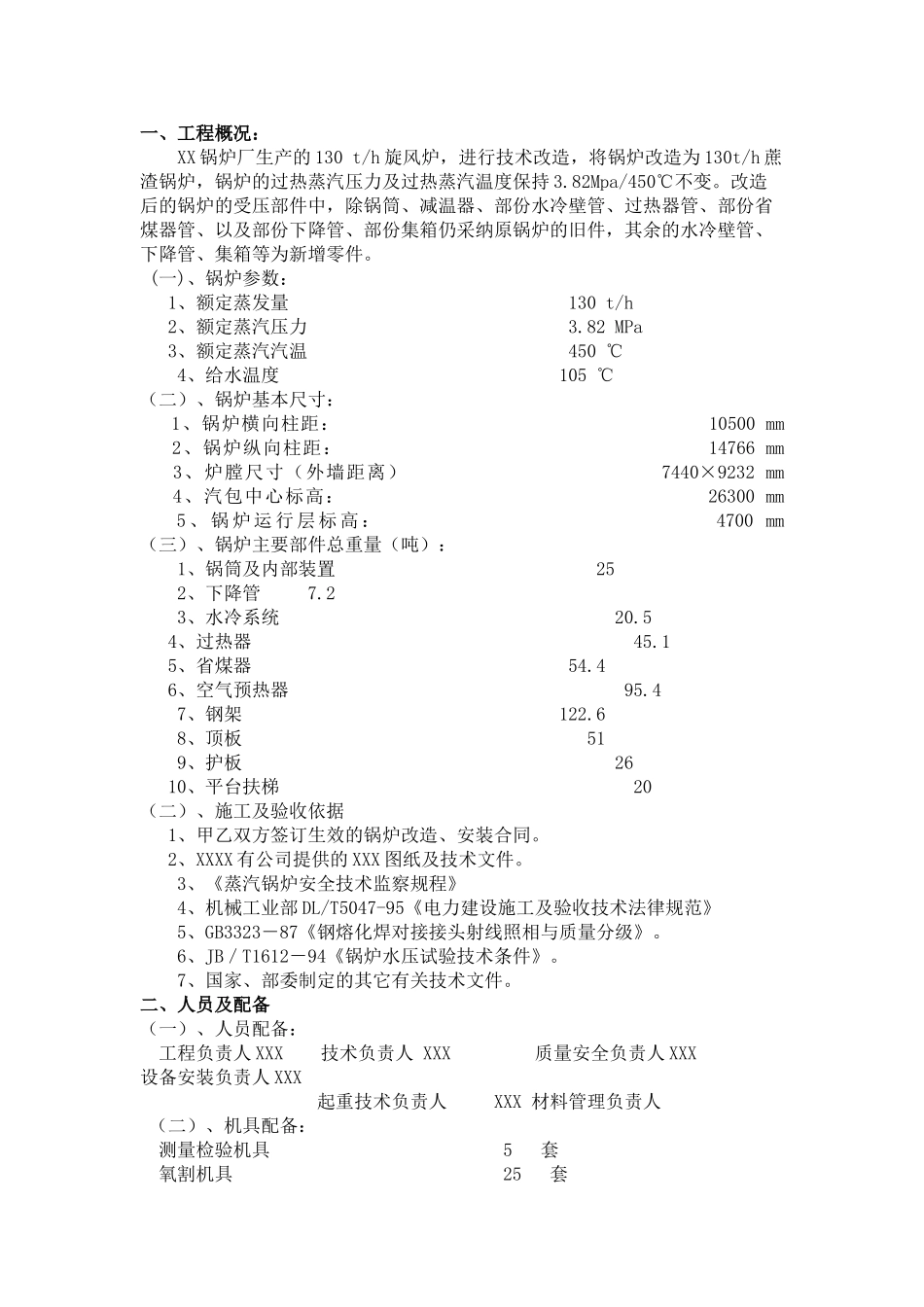

(一)、锅炉参数: 1、额定蒸发量 130 t/h 2、额定蒸汽压力 3
82 MPa 3、额定蒸汽汽温 450 ℃4、给水温度 105 ℃(二)、锅炉基本尺寸: 1、锅炉横向柱距: 10500 mm 2、锅炉纵向柱距: 14766 mm 3、炉膛尺寸(外墙距离) 7440×9232 mm 4、汽包中心标高: 26300 mm 5 、 锅 炉 运 行 层 标 高 : 4700 mm(三)、锅炉主要部件总重量(吨):1、锅筒及内部装置 252、下降管 7
2 3、水冷系统 20
5 4、过热器 45
1 5、省煤器 54
4 6、空气预热器 95
47、钢架 122
