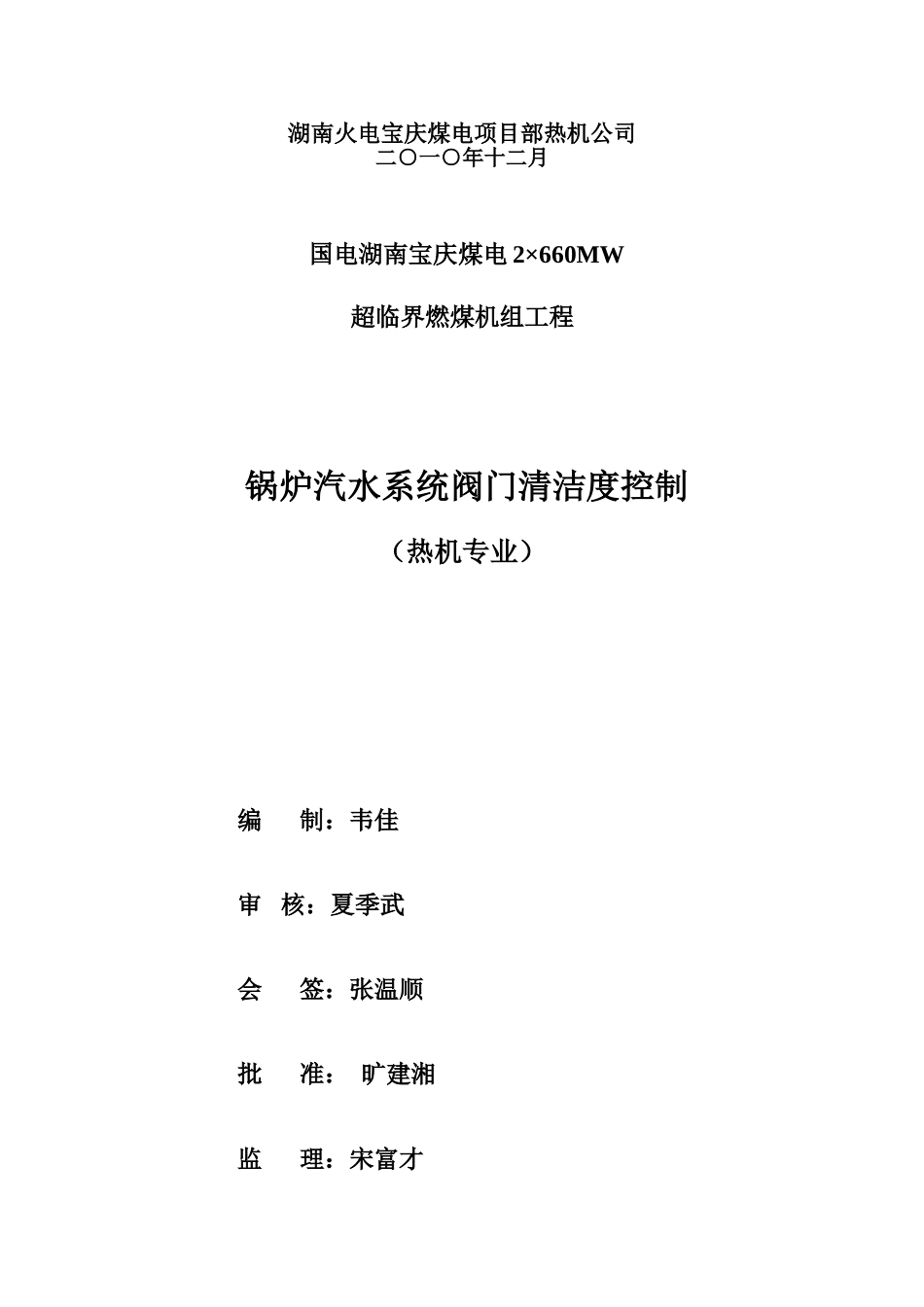

国电湖南宝庆煤电 2×660MW超临界燃煤机组工程锅炉汽水系统阀门清洁度控制(热机专业)湖南火电宝庆煤电项目部热机公司二○一○年十二月国电湖南宝庆煤电 2×660MW超临界燃煤机组工程锅炉汽水系统阀门清洁度控制(热机专业)编 制:韦佳审 核:夏季武会 签:张温顺批 准: 旷建湘监 理:宋富才业 主: 王顺达 一、概况1.1 工程概况国电宝庆电厂一期工程 2×660MW 超临界机组锅炉由东方锅炉(集团)股份有限公司设计制造,为超临界参数、单炉膛、一次中间再热、平衡通风、露天布置、固态排渣、全钢构架、全悬吊结构 Π 型布置、前后墙对冲燃烧、尾部烟道带 SCR 选择性催化还原脱销装置的变压直流锅炉。四大管道系统安装工作由湖南火电建设公司负责施工。该锅炉拥有成熟的设计水平及制造工艺,作为承担该机组建设的项目单位,我们一定要精心协调施工单位,合理安排进度,将国电宝庆电厂工程建成“鲁班工程”。依据国电集团干净化安装管理规定,保证热力系统无内漏,特制定本措施。1.2 设备概况本要求适用于锅炉一、二次汽系统高中压阀门。二、干净化安装要求2.1设备、材料的接收和存放2.1.1 设备、材料到达现场后,代保管单位应对设备、材料和部件的防锈蚀涂层以及管端、孔口密封等状况进行验收,卸车存放、吊装、倒运前应检查封盖的完好情况。如有脱落或损坏,应对其内部进行检查,确认清洁无异物后及时封盖;吊装、倒运过程中也应保持封盖完好。2.1.2 阀门有裸件供货的堆放场地应保持清洁,应存放于道木或钢架上。2.1.3 现场存放时应用道木及其他支架垫起,严禁接触泥沙、污水,定期检查封盖应完整无损,发现问题及时处理。2.1.4 箱装供货的设备外包装应完整无损,存放应实行防雨措施,如发现设备包装有破损、撕裂等现象,应及时通知设备厂家现场见证并处理。2.1.5 开箱后,设备的保护层和密封应完好,内外表面无腐蚀,无灰尘、油脂及其它污物。 参检人员应做好记录,并签字存档。如发现设备存在有可能影响设备干净化安装的因素,应联系制造厂讨论处理。设备开箱检查后不能立即安装,应妥善存放。2.1.6设备存放期间应定期检查,检查防腐覆盖层及封盖应完整无损,干燥剂、防腐剂及涂层不应失效,设备应无污染等,发现问题及时处理。2.1.7 采购的阀门应对锈蚀情况进行检查,合格后入库存放。2.2安装环境2.2.1 存放、组合、安装区域应挂牌标注工作区及干净安装保护要点。2.2.2 施工现场应保持清洁、整齐,焊条头、焊丝、铁丝...
