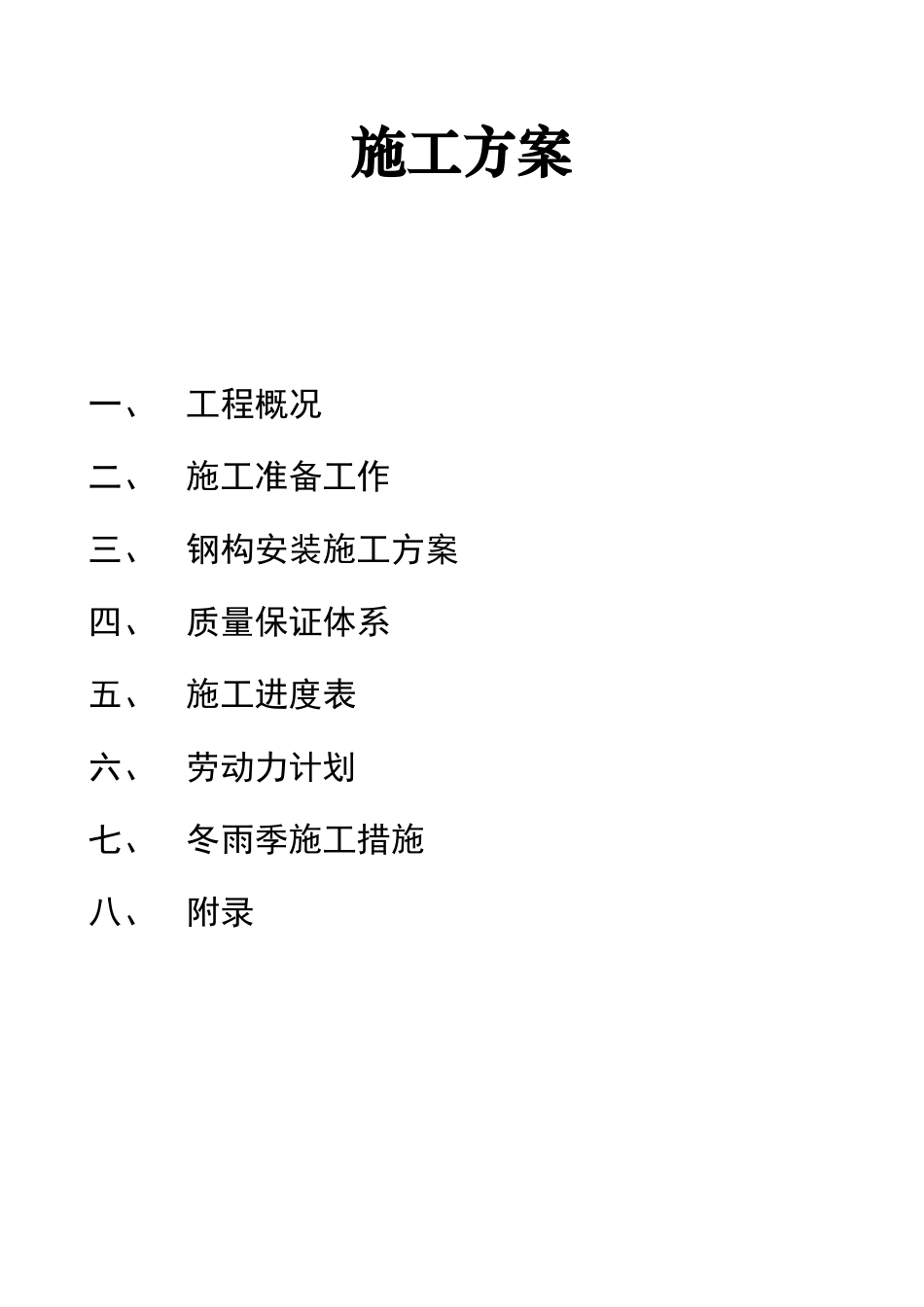

施工方案一、工程概况二、施工准备工作三、钢构安装施工方案四、质量保证体系五、施工进度表六、劳动力计划七、冬雨季施工措施八、附录一、 工程概况长沙****化工有限公司厂房一、厂房二位于长沙市****工业园,是长沙****化工有限公司投资建设的轻钢结构厂房,由我公司承担钢结构部分的施工。该工程建筑面积约 5000㎡,我公司承担钢结构分部制造、安装。柱子为砼柱,屋面梁为钢梁,屋面为钢结构系统,墙面不属于钢结构工作范围。屋面结构为彩色压型钢板,带贴面保温层,下铺钢丝网,屋面采纳 C 型钢檩条。主钢构采纳 Q345B,次钢构 Q235B,钢构表面抛丸除锈处理,并达到法律规范及设计要求。二、施工准备工作1、组建项目经理部,分专业配备能胜任本职工作的各专业管理人员,主动配合协助业主为本工程施工制造有利条件。2、与业主联系,确定施工工艺,技术质量要求,材料品种规格,协调处理好与各专业施工队的关系,以及本地一切职能部门的关系,双方确认后形成文件。3、 分发挥我公司各职能部门协调能力,达到优质、安全、快捷。三、钢屋盖施工方案 (一)、基础验收1、钢结构屋面梁安装前,应对砼柱预埋基础进行验收,对砼柱的定位轴线、基础轴线和标高等进行检查并办理交接验收。其中包括:a 基础混凝土强度达到设计要求;b 基础周围回填土已回填夯实,基础的轴线标志和标高基准点准确齐全;c 基础表面预埋件的允许偏差符合下表规定;d 会同建设单位、监理单位、土建施工方对基础进行验收,并办理基础验收交接手续。柱基础验收空位、放线预支构件、高强螺栓质量检验测量安装柱标高、位移、垂直度高偏构件现场运输整体安装质量合格后进行补涂漆屋面板安装屋面檩条安装终拧高强螺栓拉杆、附件安装检测钢梁安装安装质量检验泛水、收边安装交工验收砼柱基础支撑面地脚螺栓孔允许偏差详见下表:砼柱基础支撑面地脚螺栓孔允许偏差(mm) 项 目允许偏差柱基础支撑面标 高±3.0水平度L/1000(L-短边长度)地脚螺栓螺栓中心偏差±5.0 10.0螺栓伸出长度+30.0 0.0螺纹长度+30.0 0.01. 砼柱核查柱基础验收合格后,应对砼柱的编号、外形尺寸、轴线位置及标高等进行全面复核,确认符合设计图纸要求后,方可进行钢梁的安装。检查数量,按柱基数抽查 10%。方法及使用仪器:使用经纬仪、水准仪、全站仪和钢尺现场实测。 (二)、安装工艺流程 (三)、主体钢结构的安装方法: 1、总体钢结构吊装方案根据设计施工图中指定的吊装顺序,以汽...
