脚手架施工方案第一节编制依据一、本工程招投标文件、施工合同、施工组织总设计;二、本工程施工总平面布置图、施工图纸、图纸审查报告;三、国家现行建筑结构和建筑施工的有关规程、法律规范、验评标准等,主要目录如下: 1、《钢结构设计法律规范》GB50017-2025; 2、《建筑结构荷载法律规范》GB50009-2001; 3、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2025; 4、《混凝土结构设计法律规范》GB50010-2025;5、《建筑施工安全检查标准》JGJ59-99
6、《钢管脚手架扣件》GB15831-2025
第二节工程概况项 目内 容工程名称工程地址建设单位设计单位监理单位勘探单位施工单位建筑面积总建筑面积门诊部综合楼(015)通信办公机房(009)9988
00㎡3915
00㎡6073
00㎡结 构 形 式钢筋混凝土框架结构层 数门诊部综合楼通信办公机房四层四层最高17
182m±0
00 标高482
80m482
80m开工时间:2025年12月6日,竣计划工时间:2025年12月5日,总工期365日历天
第三节脚手架方案选择 本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、架体的结构设计,力求做到结构要安全可靠,造价经济合理
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收
5、该悬挑脚手架按主体和装饰施工需要进行搭设
6、综合以上几点,脚手架的搭设,还必须符合JGJ59-99检查标准要求,要符合四川省文明标化施工场地的有关标准

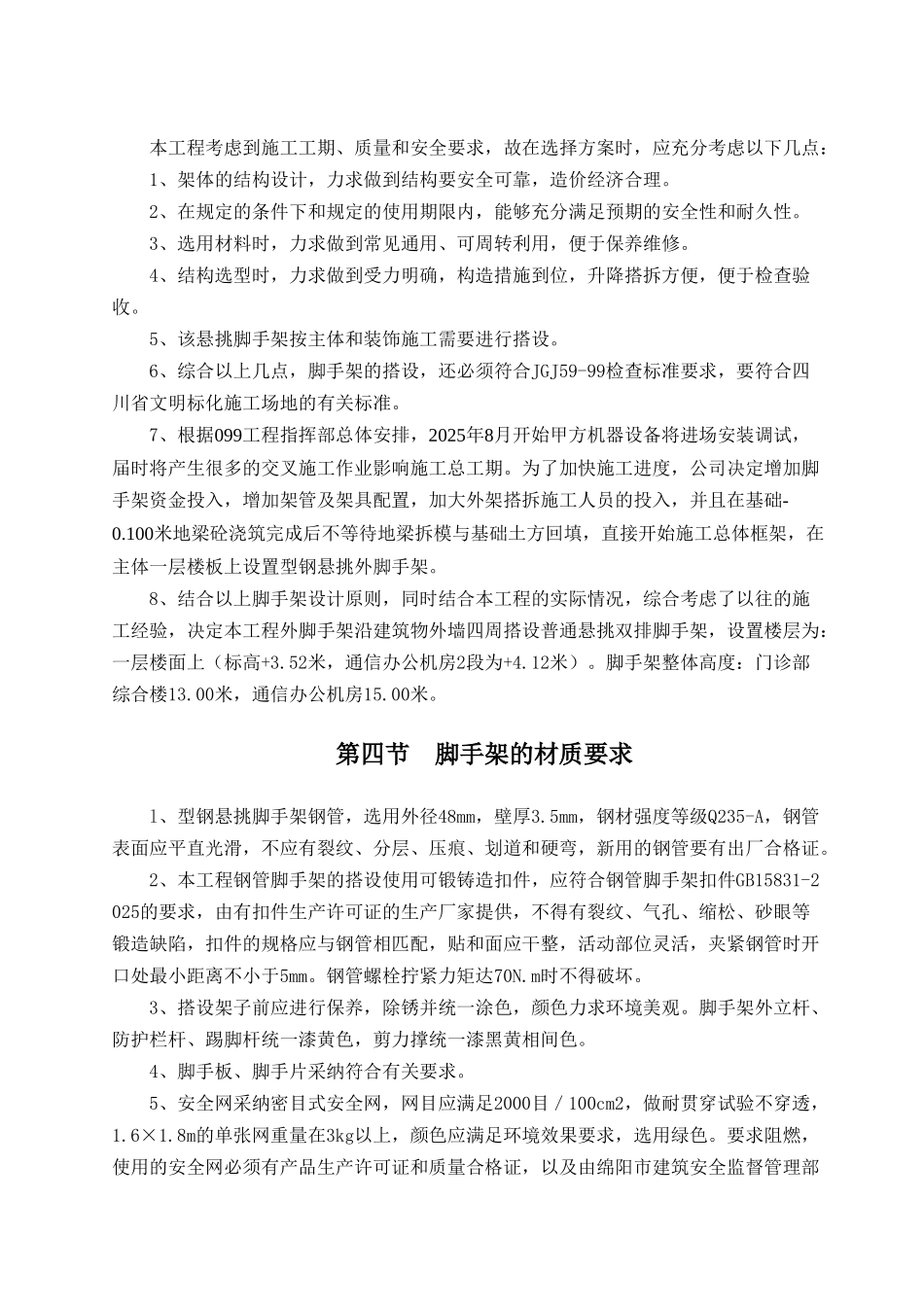

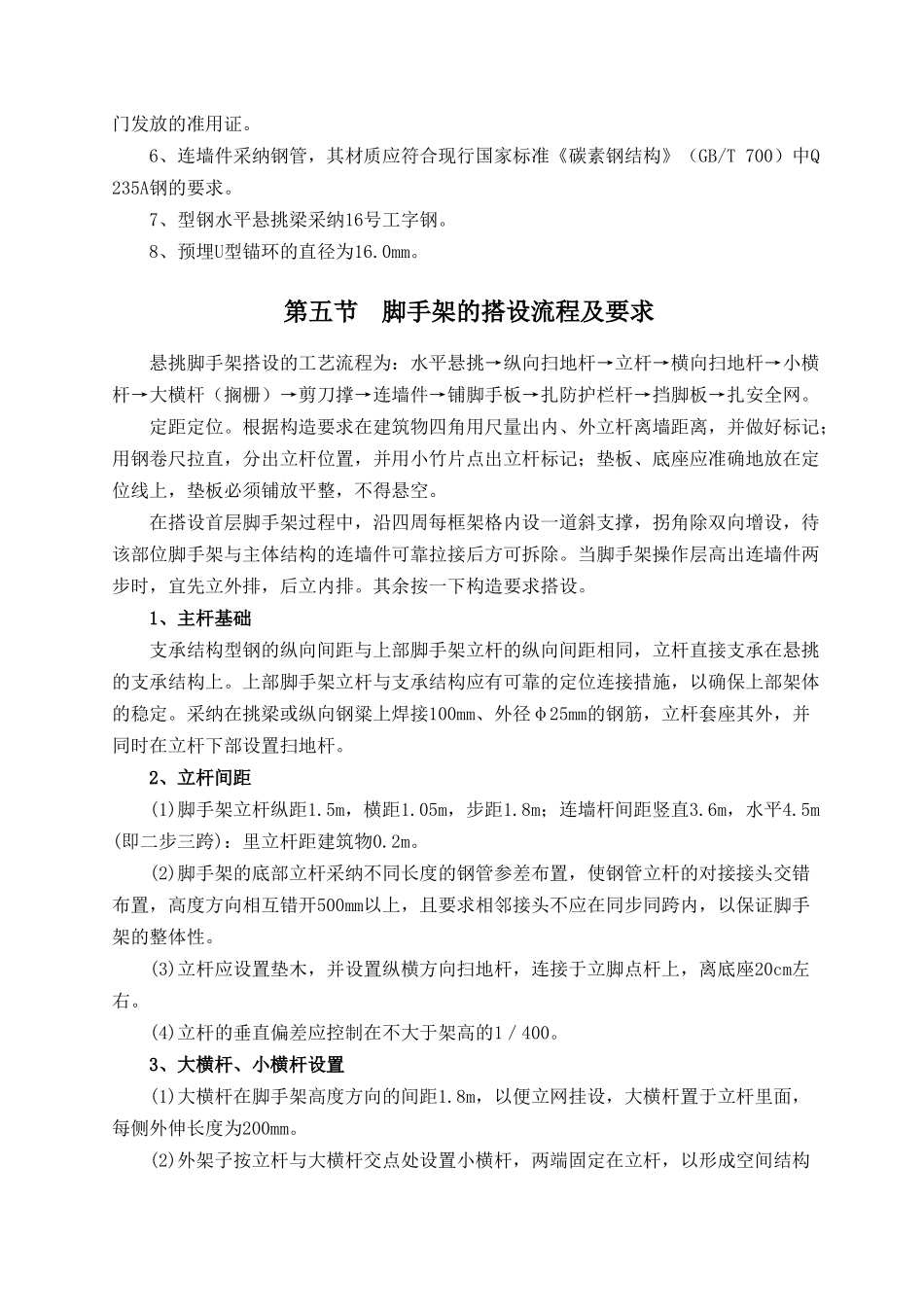

7、根据099工程指挥部总体安排,2025年8月开始甲方机器设备将进场安装调试,届时将产生很多的交叉施工
