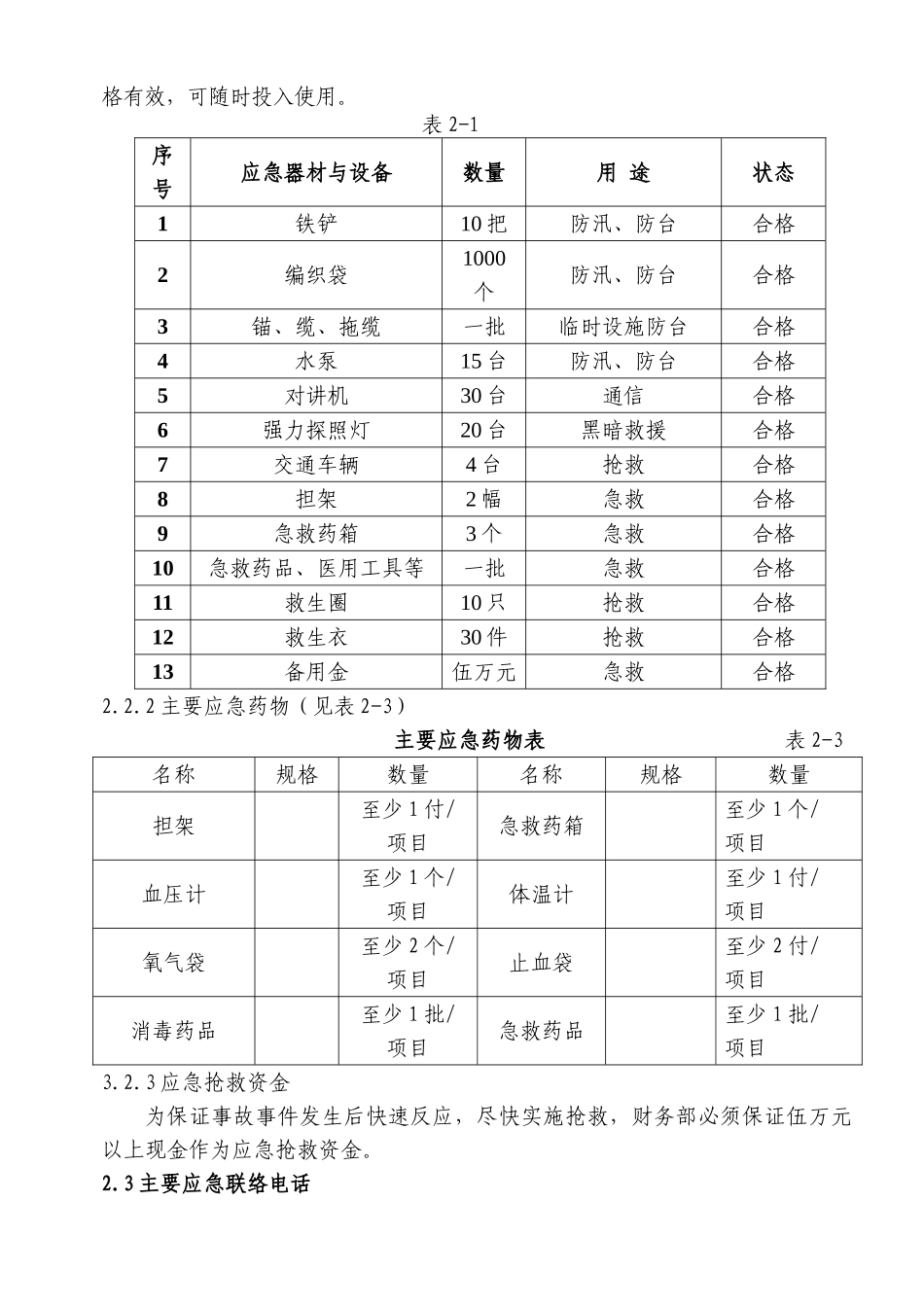

广州打捞局华润水泥物流(肇庆)有限公司配套码头工程防汛防台防洪措施编制单位: 广州打捞局 编制日期:2025 年 3 月1 总则 1.1 编制目的 为有效应对台风、暴雨、高潮、洪水、灾害性海浪和风暴潮灾害以及损害防汛设施等突发事件,保证抢险救灾工作高效有序进行,提高项目部防汛防台和整体抗风险能力,最大限度地减少人员伤亡和灾害损失,保障生产安全和经济持续稳定进展,编制本预案。 1.2 编制依据 根据《中华人民共和国水法》、《中华人民共和国防洪法》、《中华人民共和国防汛条例》、《国家防汛抗旱应急预案》、《广东省防汛防旱防风应急预案》、《广东省突发气象灾害预警信号发布规定》、《广州打捞局防台程序》等规定,结合我出实际,制订本预案。1.3 适用范围 本预案适用于发生在本处管辖范围内台风、暴雨、高潮、洪水、灾害性海浪和风暴潮灾害等突发事件的应急处置。。1.4 工作原则 坚持领导负责制,统一指挥、分级分部门负责;统筹兼顾、局部服从全局;以人为本、抢险救灾先人后物;以防为主、防救结合;科学决策、快速反应、果断处置;团结协作、协同应对。 2应急准备2.1 组织机构及职责2.1.1 成立建筑工程处防汛防台应急指挥组总 指 挥:项目经理副总指挥:项目副经理成 员:项目部相关职能部门负责人防汛防台应急指挥办公室设在项目部办公室,联系电话:(陈亦勤)2.1.2 防汛防台应急指挥组工作职责(1)组织、指挥和协调项目部防汛防台工作;(2)及时收集气象信息,发出预警信息,仔细传达、贯彻上级各部门在台汛期间的各项指令、指示;(3)完善防汛防台的各项应急防护措施;(4)安排人员值班,与有关部门保持联系,报告应急处理的情况;(5)及时将收集的气象预报传递到施工现场,并保持与施工现场信息畅通,及时了解施工现场防汛防台情况;(6)对项目部防汛防台应急措施落实情况进行监督检查,负责恢复常态后的施工现场安全检查巡查,督促整改措施的落实。 2.1.3 项目部相应成立应急小组,制定本部门的防汛防台措施和预案,配备应急器材、设备,定期组织演练。2.1.4 项目部根据工程的特点,详细制定施工现场的安全防护保障措施和应急预案,配备应急器材、设备,并应及时了解各类气象灾害信息,启动相应的预案,保障施工现场的施工安全。 2.2 应急物资2.2.1 应急设备为保证应急救援迅速、有效,项目部应配备下列物资,并应保证所有物资合格有效,可随时投入使用。 表 2-1 序号应急器材与设备...
