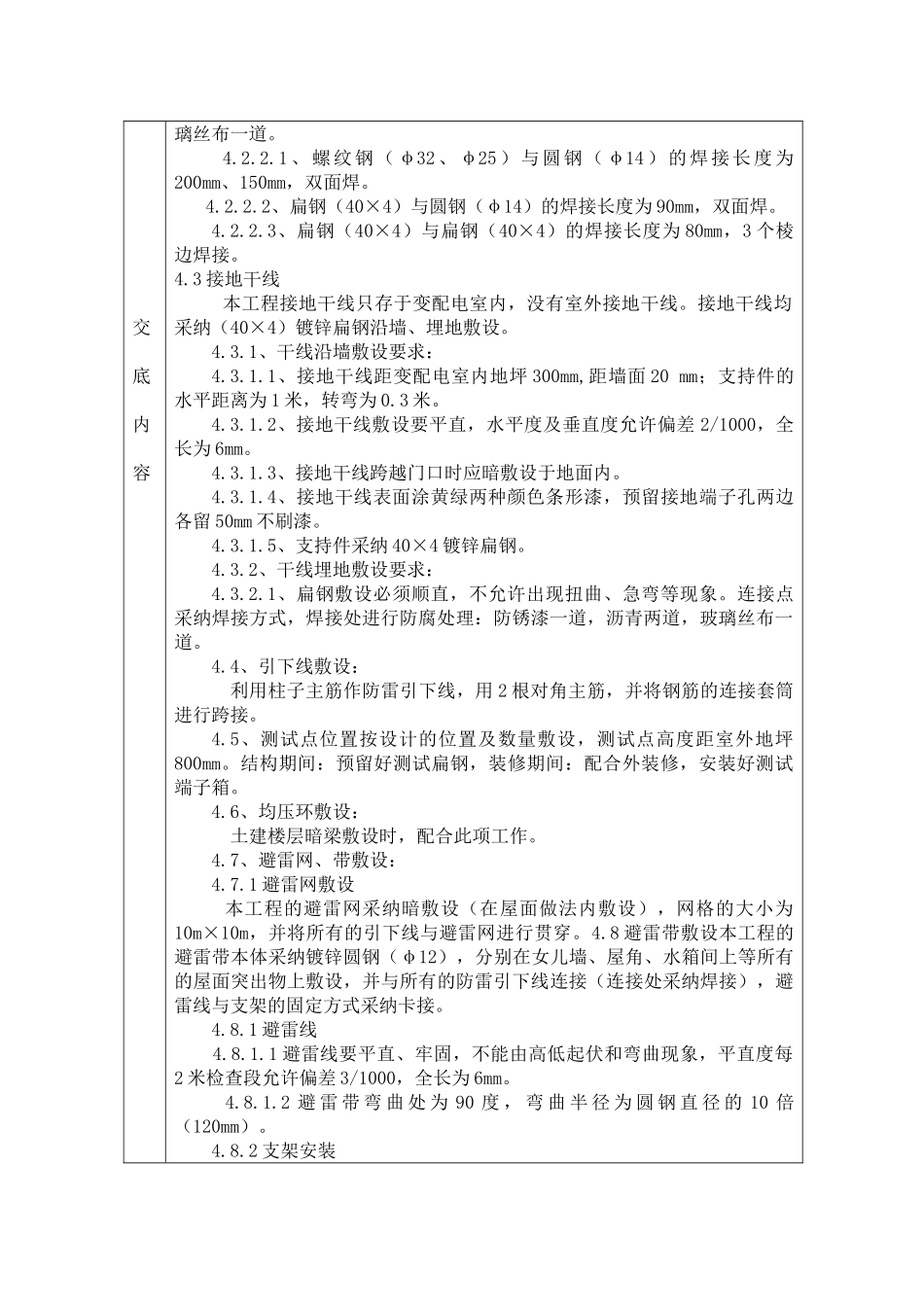

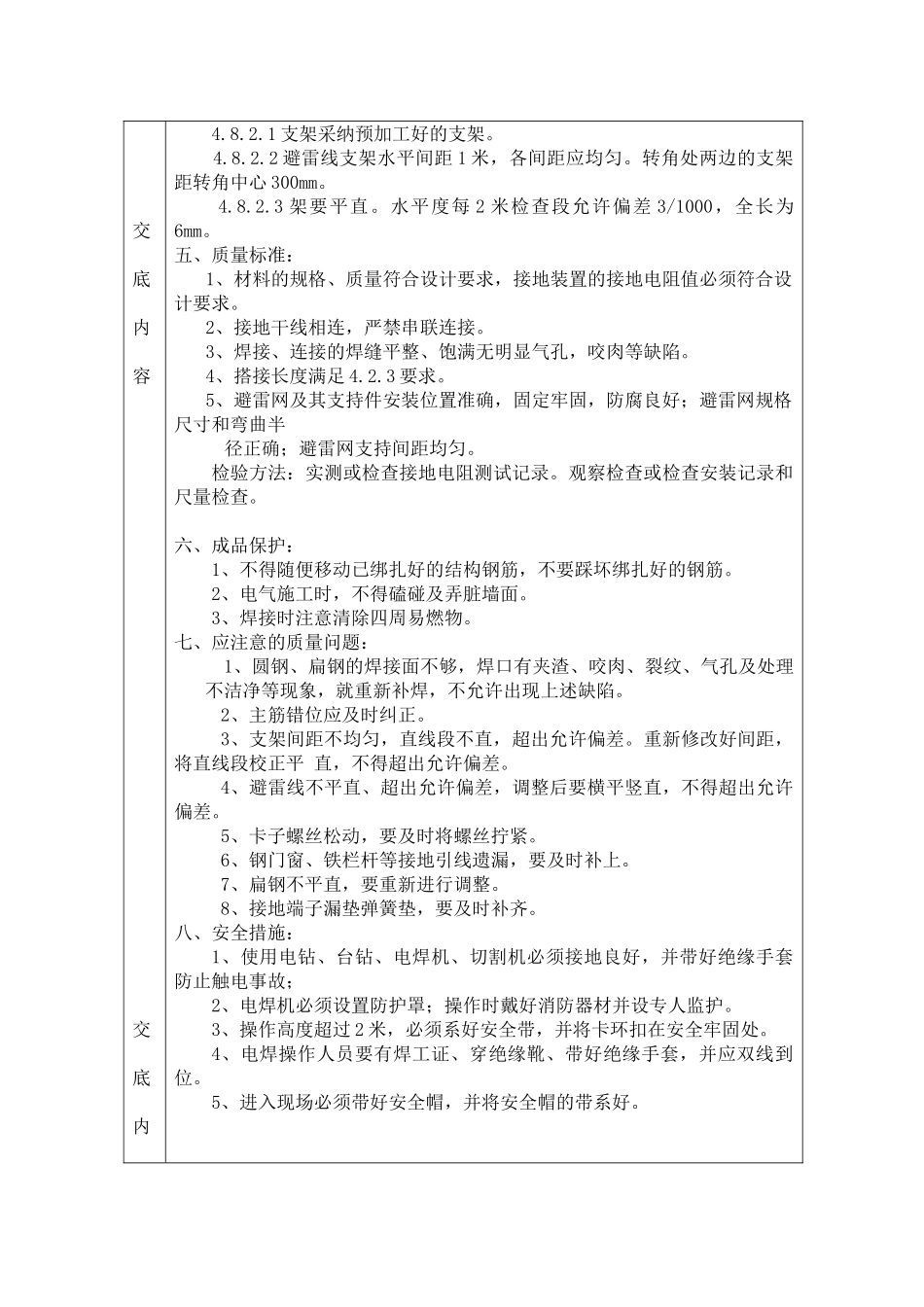

交底内容一、材料要求:1
镀锌扁钢(40×4mm)、镀锌圆钢(φ12)、接地极,所镀锌均为热镀锌
电焊条、氧气、乙炔、沥青油等
所有材料均合格,并有相应的检测报告和合格证
二、 主要机具: 工具:手锤、钢据、锯条、压力案子、电焊机、气焊工具等
三、作业条件:3
1、接地体作业条件:(1)、按设计位置清理好场地
(2)、场地平整度达到垫层浇筑要求
2、接地干线作业条件:(本工程只限于地下一层配电室内)(1)、支架安装完毕
(2)、保护管已预埋
(3)、土建抹灰完毕
(4)、各种支架、圆钢、扁钢、已经运到现场
3、防雷引下线暗敷设作业条件: (1)、利用主筋(≥φ16 钢筋)做引下线,钢筋绑扎完毕
4、均压环安装作业条件: (1)、土建楼层暗梁钢筋正在绑扎时,配合作此项工作
5、避雷带与避雷网安装作业条件: (1)、接地体与引下线必须做完
(2)、支架安装完毕(拉拔试验做完,并合格)
(3)、具备调直场地和垂直运输条件
四、操作工艺: 4
1 工艺流程: 接地体→接地干线→引下线暗敷→ 避雷带
2、接地体安装: 本工程接地体由自然接地体(及本工程基础)组成
1 自然接地体: 采纳底板钢筋做接地体:将独立主桩基础底板钢筋电气贯穿,再与底板下的接地极搭接好
用柱内两根主筋与独立主基础底板钢筋贯穿(两根主筋做好标记),并用 40×4 镀锌扁钢与 柱内主筋贯穿后甩出底板
将甩出地板的扁钢(四个角)在室外地坪下 800mm 的深度预留 40×4 的镀锌扁钢 1 米,以便补打接地极
2 搭接点要求: 接地体的搭接:螺纹钢(φ32、φ25)与螺纹钢(φ32、φ25)、螺纹钢(φ32、φ25)与扁钢(40×4)、圆钢(φ14)与扁钢(40×4)、圆钢(φ14)与扁钢(40×4)、圆钢(φ14)与螺纹钢(φ32、φ25)所有的搭
