青岛港董家口港区经一路(纬十四路~纬十三路市政工程一期(K0+000~K0+966)软基处理方案一、编制依据《城镇道路工程施工与质量验收法律规范》(CJJ1-2025)《公路软土地基路堤设计与施工技术细则》(JTG/TD31-02-20252)《给水、排水管道工程施工及验收法律规范》(GB50268—2025)《公路路基施工技术法律规范》(JTG F10-2025)《公路工程质量验收评定标准 第一册(土建工程)》(JTG F80-2025)《公路工程土工合成材料—塑料排水板(带)》(JT/T521-2025) 青岛港董家口港区经一路(纬十四路~纬十三路)市政工程一期(K0+000~K0+966)K0+150~K0+900 软基处理变更设计图纸二、编制说明K0+150~K0+900 软基处理设计变更后调整为打设塑料排水板的配合粘土墙的工艺,本方案编制目的为明确此分项施工的机械设备及施工工艺,指导本分项的施工
三、工程概述3
1 工程地理位置经一路位于董家口港区中部,中心路以东,南起纬十四路,北至滨海大道辅道,贯穿整个港区,规划道路等级为城市主干路
本地基处理主要范围为一期 K0+150~K0+900 段(纬十四路至纬二十一路段)

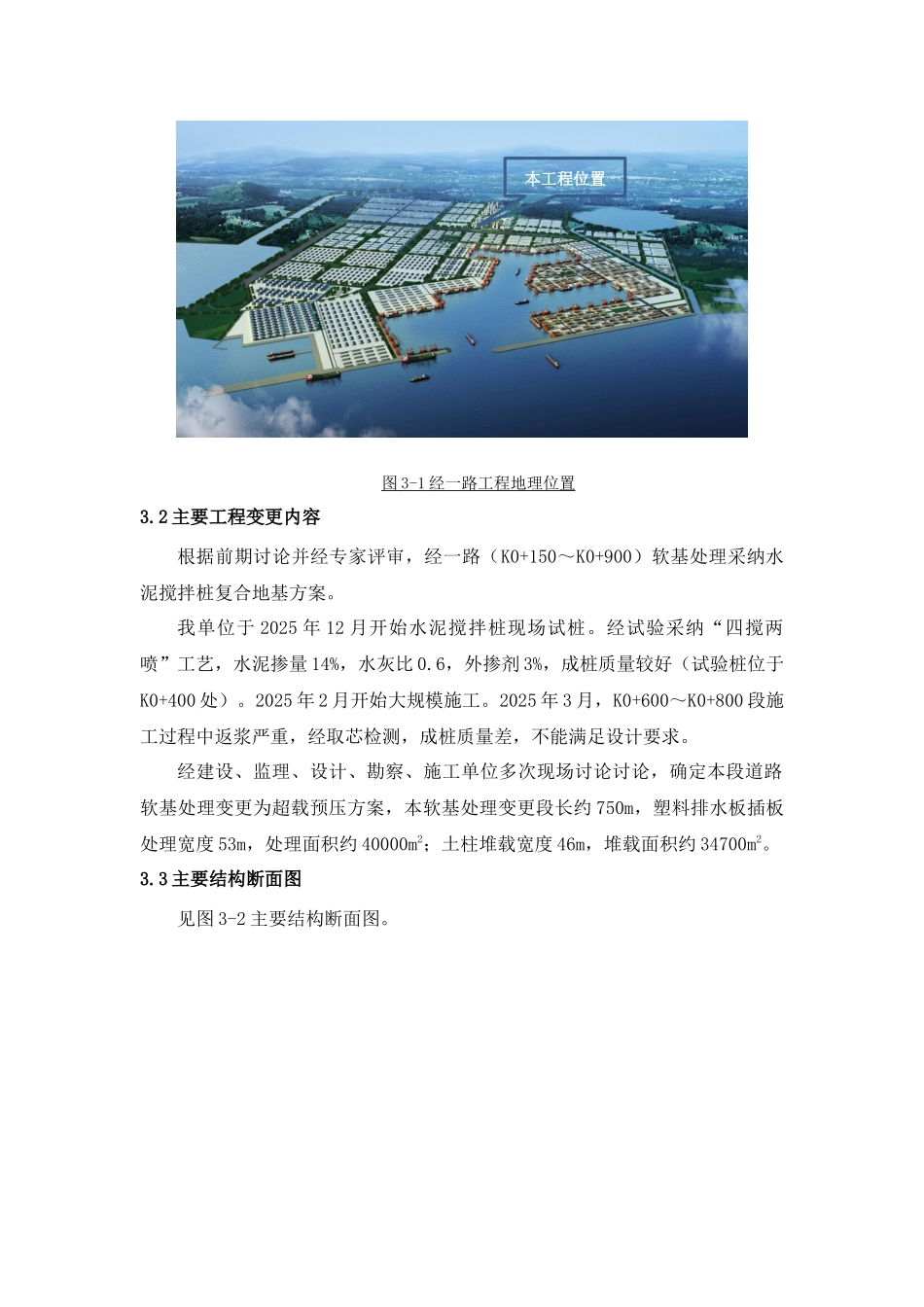

图 3-1 经一路工程地理位置 3

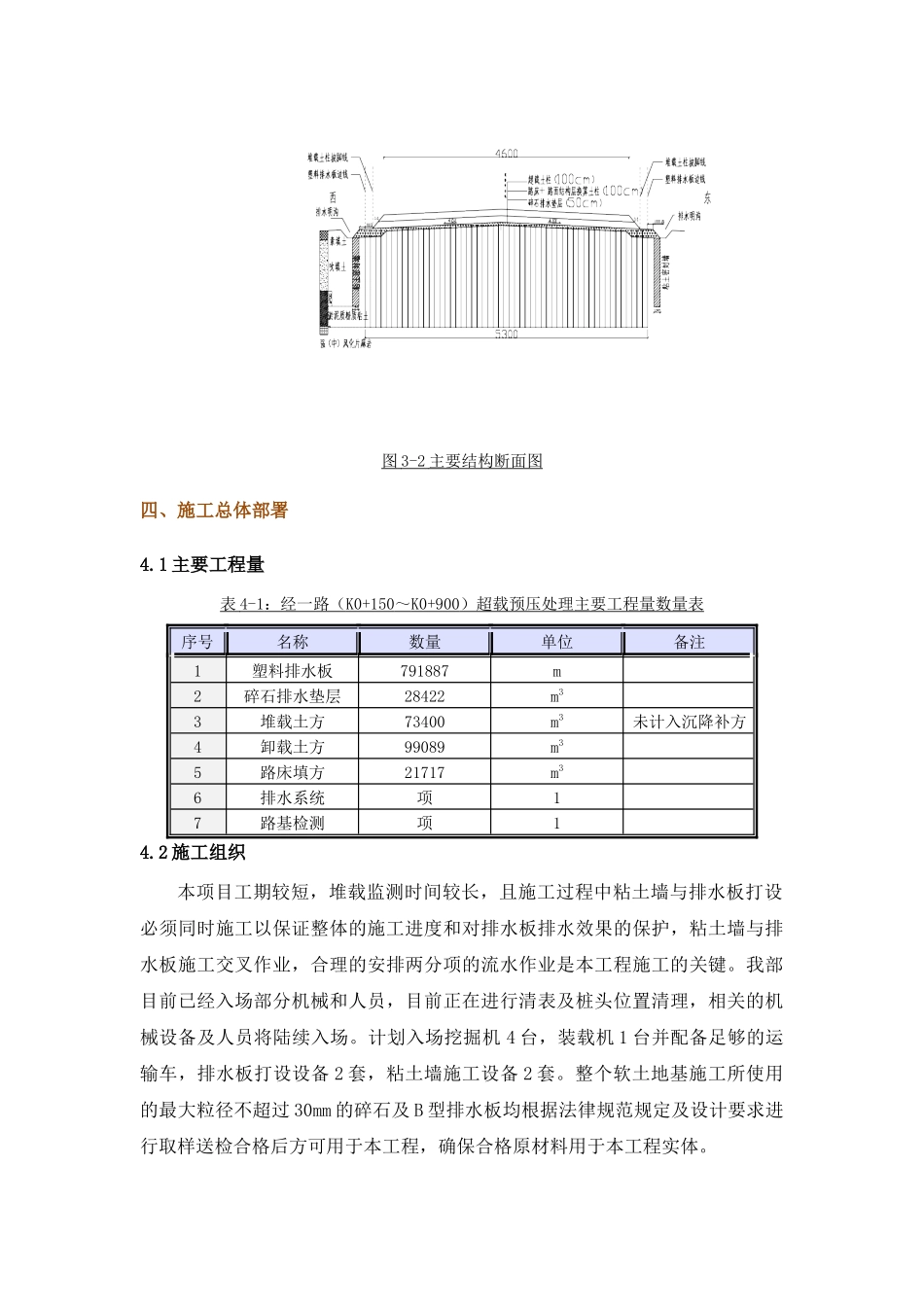

2 主要工程变更内容根据前期讨论并经专家评审,经一路(K0+150~K0+900)软基处理采纳水泥搅拌桩复合地基方案
我单位于 2025 年 12 月开始水泥搅拌桩现场试桩
经试验采纳“四搅两喷”工艺,水泥掺量 14%,水灰比 0
6,外掺剂 3%,成桩质量较好(试验桩位于K0+400 处)
2025 年 2 月开始大规模施工
2025 年 3 月,K0+600~K0+800 段施工过程中返浆严重,经取芯检测,成桩质量差,不能满足设计要求
经建设、监理、设计、勘察、施工单位多次现场讨论讨论,确定本段道路软基处理变更
