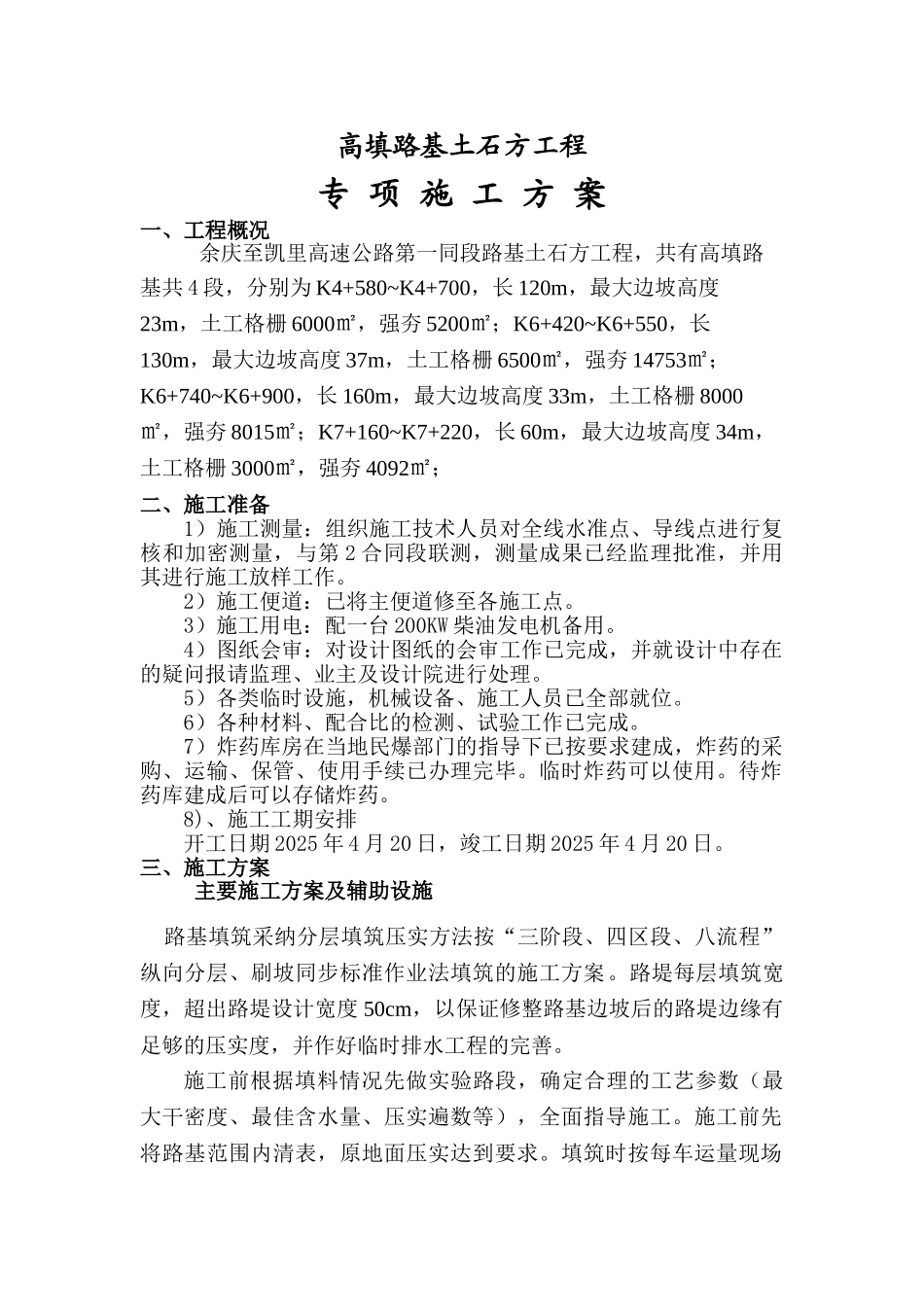

高填路基土石方工程专 项 施 工 方 案一、工程概况 余庆至凯里高速公路第一同段路基土石方工程,共有高填路基共 4 段,分别为 K4+580~K4+700,长 120m,最大边坡高度23m,土工格栅 6000㎡,强夯 5200㎡;K6+420~K6+550,长130m,最大边坡高度 37m,土工格栅 6500㎡,强夯 14753㎡;K6+740~K6+900,长 160m,最大边坡高度 33m,土工格栅 8000㎡,强夯 8015㎡;K7+160~K7+220,长 60m,最大边坡高度 34m,土工格栅 3000㎡,强夯 4092㎡;二、施工准备1)施工测量:组织施工技术人员对全线水准点、导线点进行复核和加密测量,与第 2 合同段联测,测量成果已经监理批准,并用其进行施工放样工作
2)施工便道:已将主便道修至各施工点
3)施工用电:配一台 200KW 柴油发电机备用
4)图纸会审:对设计图纸的会审工作已完成,并就设计中存在的疑问报请监理、业主及设计院进行处理
5)各类临时设施,机械设备、施工人员已全部就位
6)各种材料、配合比的检测、试验工作已完成
7)炸药库房在当地民爆部门的指导下已按要求建成,炸药的采购、运输、保管、使用手续已办理完毕
临时炸药可以使用
待炸药库建成后可以存储炸药
8)、施工工期安排开工日期 2025 年 4 月 20 日,竣工日期 2025 年 4 月 20 日

三、施工方案 主要施工方案及辅助设施 路基填筑采纳分层填筑压实方法按“三阶段、四区段、八流程”纵向分层、刷坡同步标准作业法填筑的施工方案
路堤每层填筑宽度,超出路堤设计宽度 50cm,以保证修整路基边坡后的路堤边缘有足够的压实度,并作好临时排水工程的完善
施工前根据填料情况先做实验路段,确定合理的工艺参数(最大干密度、最佳含水量、压实遍数等),全面指导施工

施工前先将路基范围内清表,原地面压
