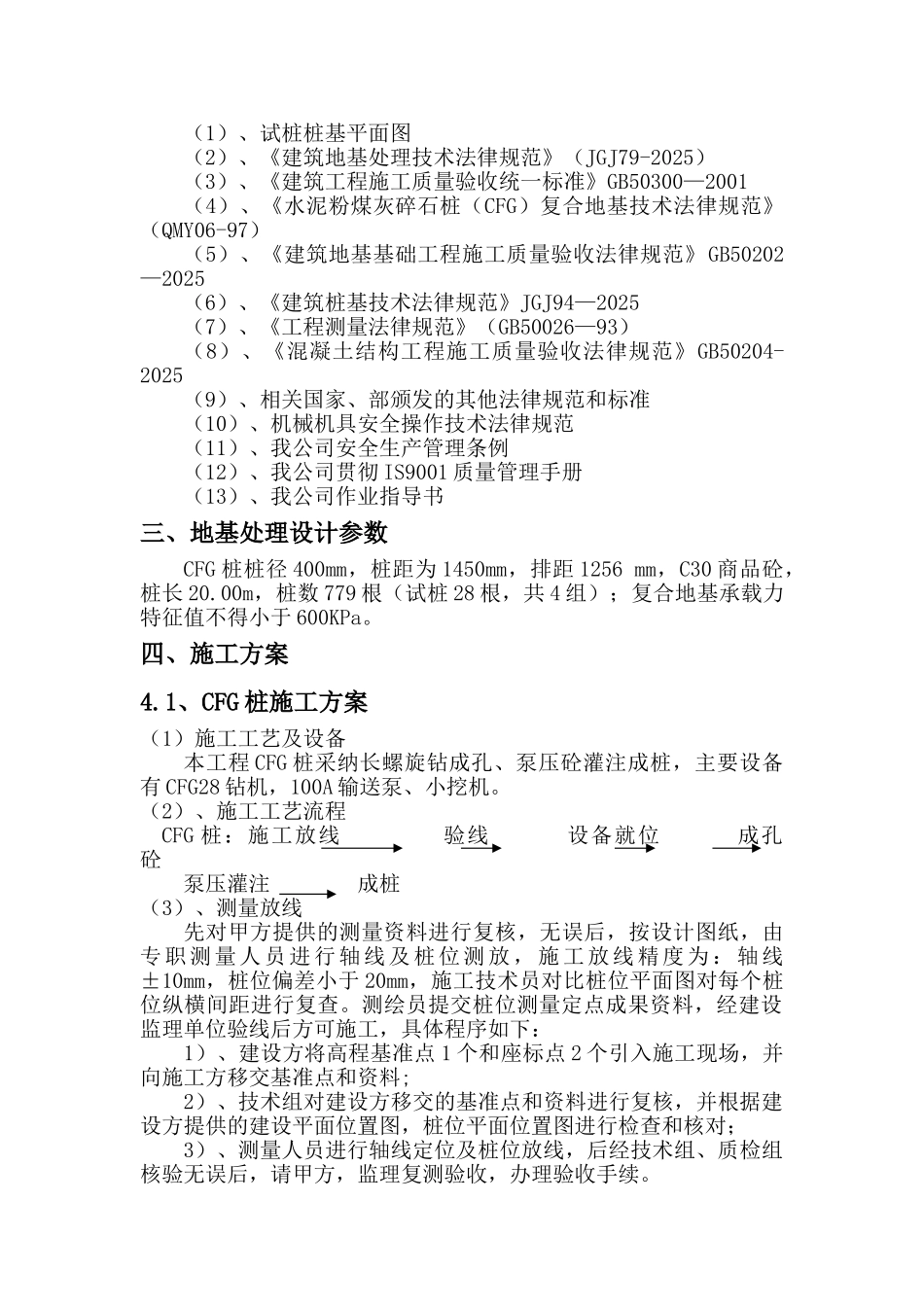

xx 二期工程CFG 桩施工方案编制人: 审核人: 审批人: 一、 工程概况工程名称:xx 二期工程 D-3#楼勘察单位: xx 岩土科技开发有限公司设计单位:xx 设计讨论院有限公司建设单位:xx 实业有限公司施工单位:xx 建设集团有限公司 xx 分公司二、 施工组织设计依据(1)、试桩桩基平面图(2)、《建筑地基处理技术法律规范》(JGJ79-2025) (3)、《建筑工程施工质量验收统一标准》GB50300—2001(4)、《水泥粉煤灰碎石桩(CFG)复合地基技术法律规范》(QMY06-97)(5)、《建筑地基基础工程施工质量验收法律规范》GB50202—2025(6)、《建筑桩基技术法律规范》JGJ94—2025(7)、《工程测量法律规范》(GB50026—93)(8)、《混凝土结构工程施工质量验收法律规范》GB50204-2025(9)、相关国家、部颁发的其他法律规范和标准(10)、机械机具安全操作技术法律规范(11)、我公司安全生产管理条例(12)、我公司贯彻 IS9001 质量管理手册(13)、我公司作业指导书三、地基处理设计参数CFG 桩桩径 400mm,桩距为 1450mm,排距 1256 mm,C30 商品砼,桩长 20
00m,桩数 779 根(试桩 28 根,共 4 组);复合地基承载力特征值不得小于 600KPa
四、施工方案4
1、CFG 桩施工方案(1)施工工艺及设备本工程 CFG 桩采纳长螺旋钻成孔、泵压砼灌注成桩,主要设备有 CFG28 钻机,100A 输送泵、小挖机

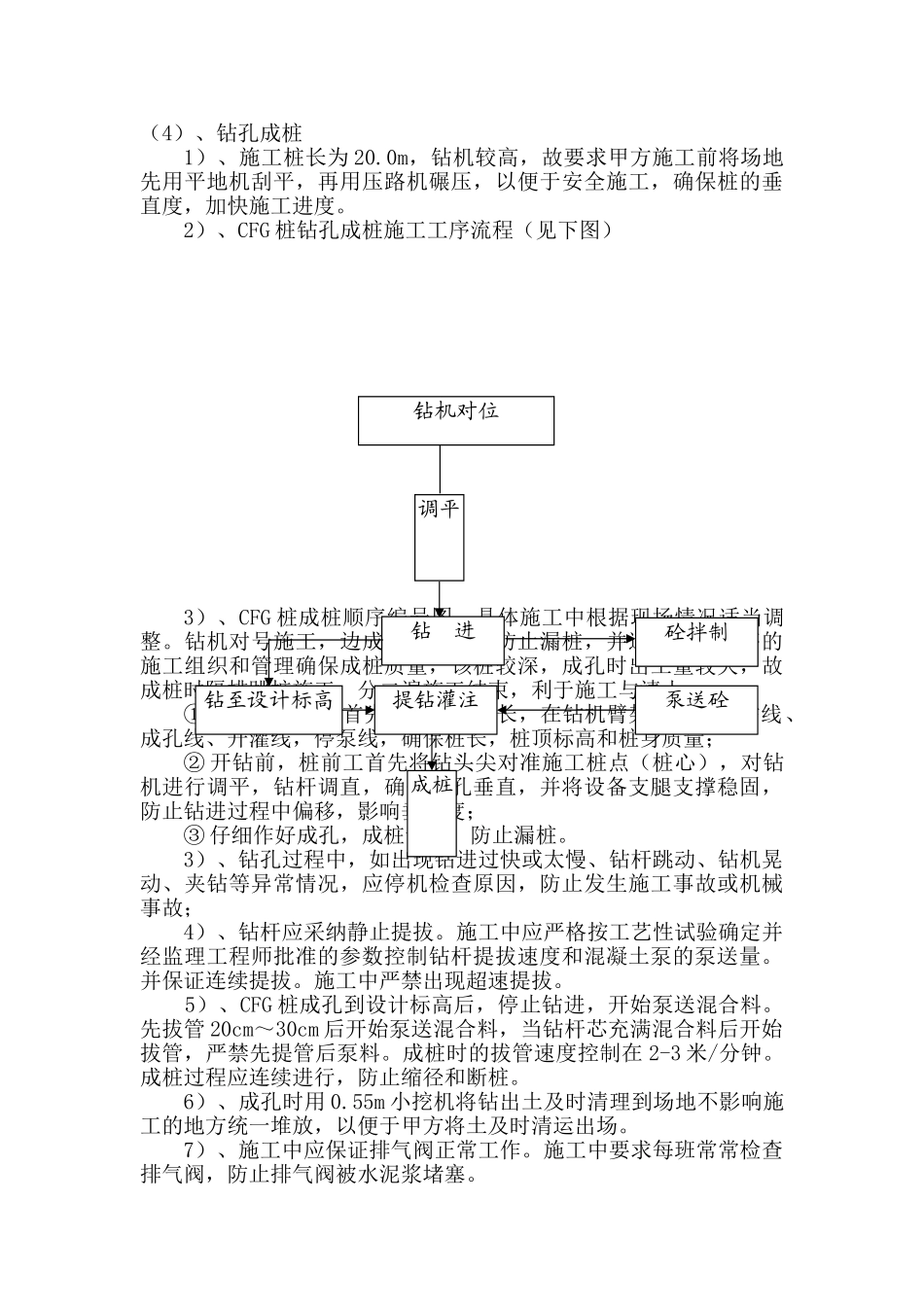

(2)、施工工艺流程CFG 桩:施工放线 验线 设备就位 成孔 砼泵压灌注 成桩 (3)、测量放线先对甲方提供的测量资料进行复核,无误后,按设计图纸,由专职测量人员进行轴线及桩位测放,施工放线精度为:轴线±10mm,桩位偏差小于 20mm,施工技术员对比桩位平面图对每个桩位
