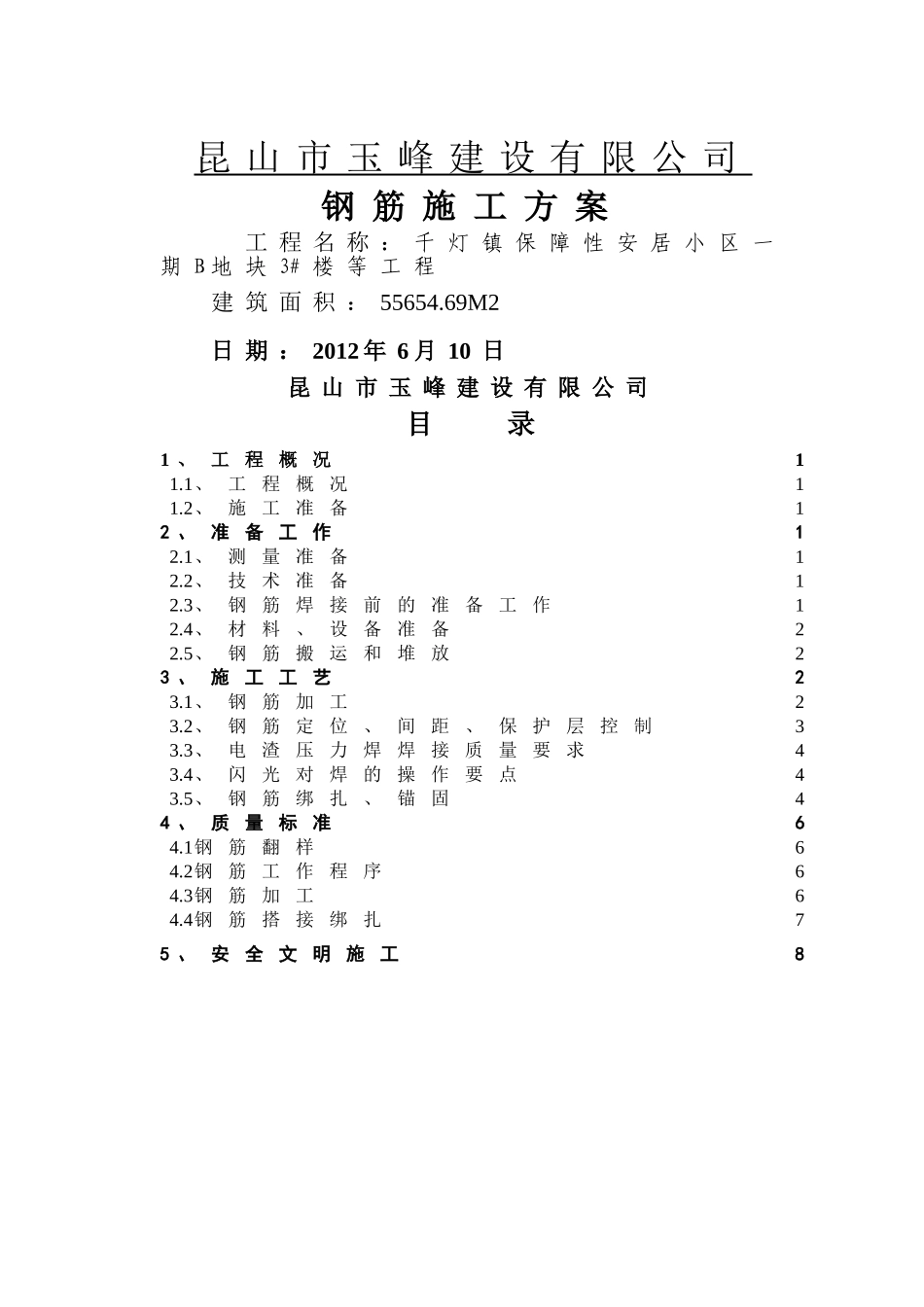

昆 山 市 玉 峰 建 设 有 限 公 司钢 筋 施 工 方 案工 程 名 称 : 千 灯 镇 保 障 性 安 居 小 区 一期 B 地 块 3# 楼 等 工 程 建 筑 面 积 : 55654
69M2 日 期 : 2012 年 6 月 10 日昆 山 市 玉 峰 建 设 有 限 公 司目 录1 、工程概况1 1
1、工程概况1 1
2、施工准备12 、准备工作1 2
1、测量准备1 2
2、技术准备1 2
3、钢筋焊接前的准备工作1 2
4、材料、设备准备2 2
5、钢筋搬运和堆放23 、施工工艺2 3
1、钢筋加工2 3
2、钢筋定位、间距、保护层控制3 3
3、电渣压力焊焊接质量要求4 3
4、闪光对焊的操作要点4 3
5、钢筋绑扎、锚固44 、质量标准6 4
1钢筋翻样6 4
2钢筋工作程序6 4
3钢筋加工6 4

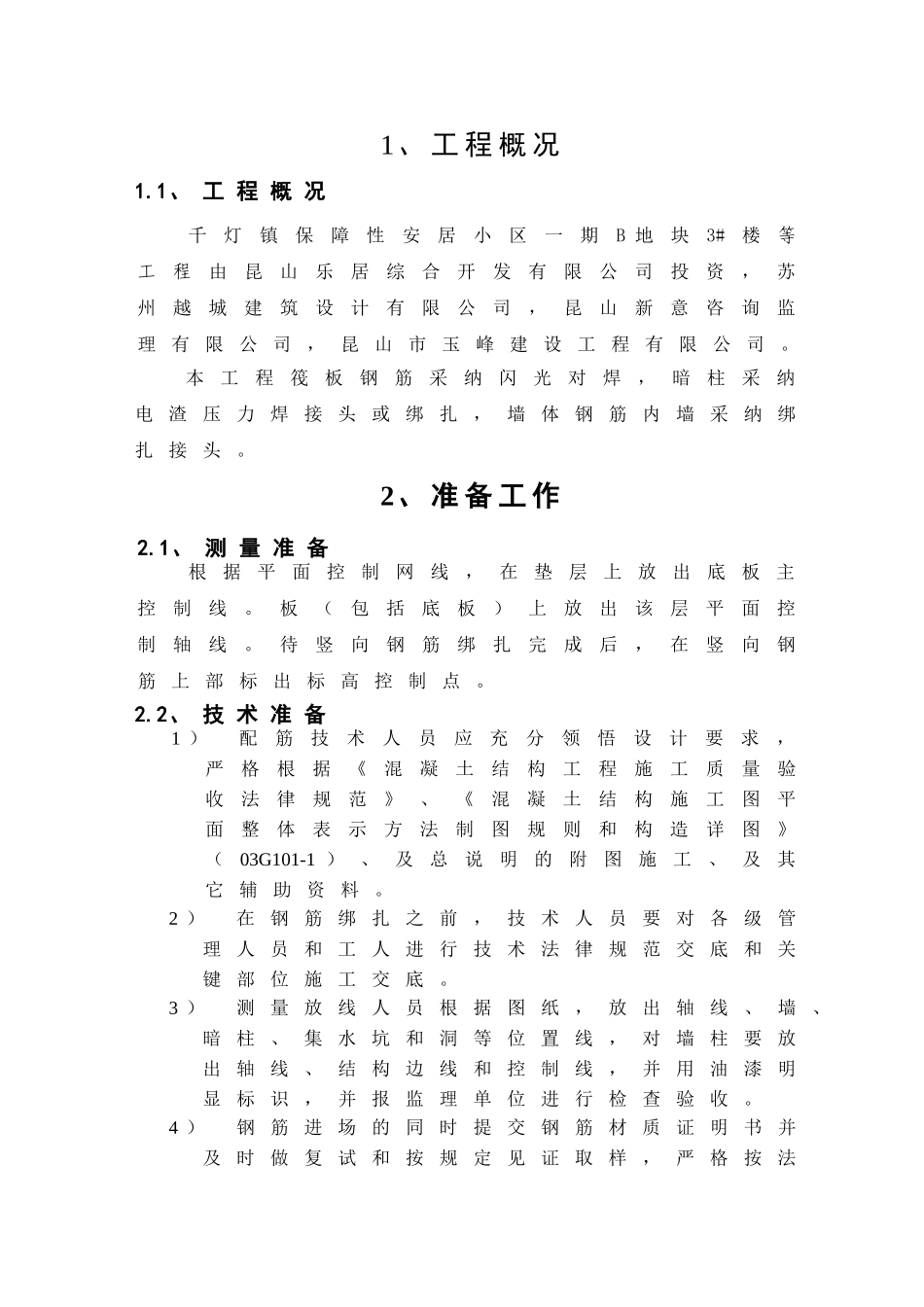

4钢筋搭接绑扎75 、安全文明施工81、 工 程 概 况1
1、 工 程 概 况千灯镇保障性安居小区一期B 地块3#楼等工程由昆山乐居综合开发有限公司投资,苏州越城建筑设计有限公司,昆山新意咨询监理有限公司,昆山市玉峰建设工程有限公司

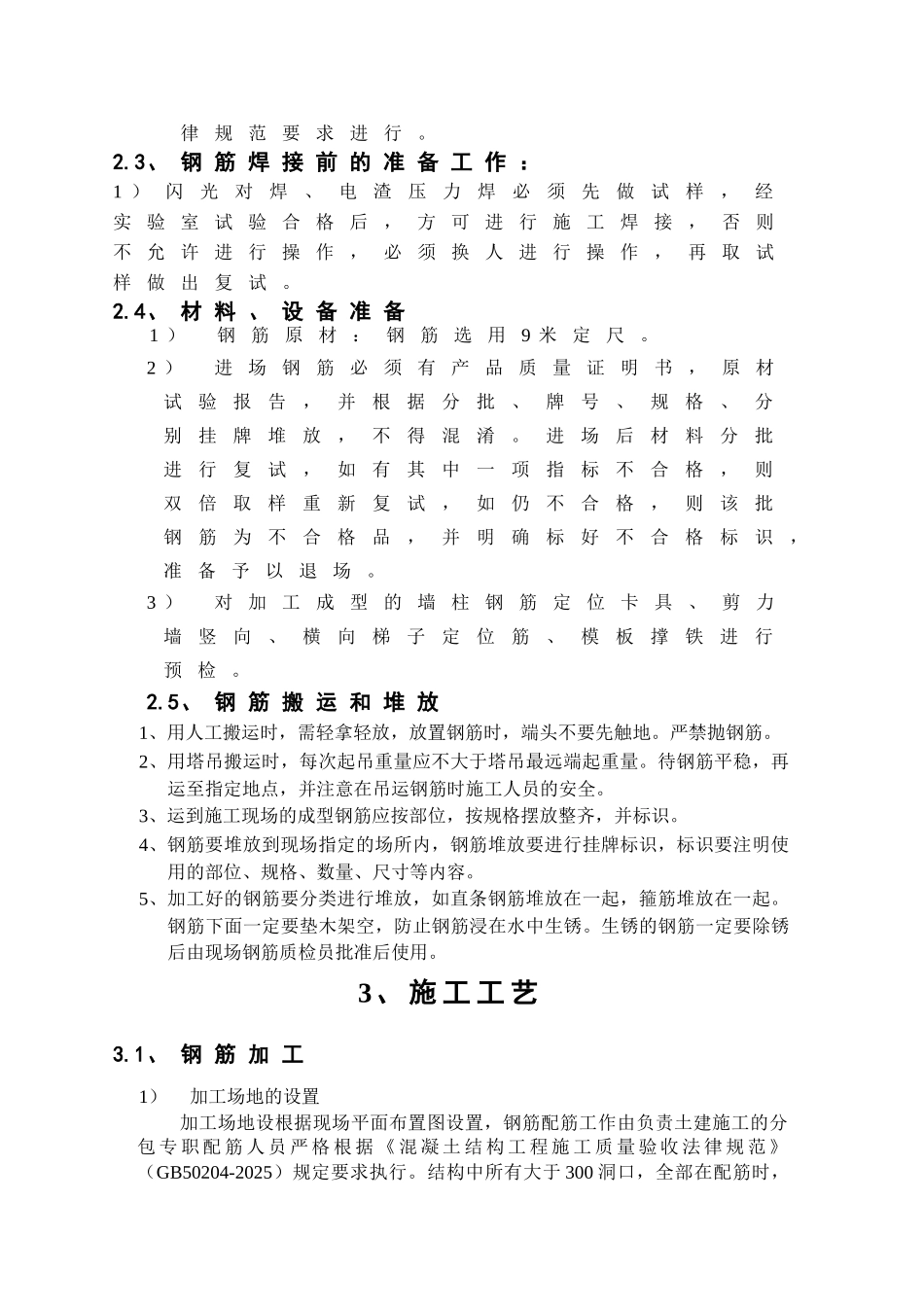

本工程筏板钢筋采纳闪光对焊,暗柱采纳电渣压力焊接头或绑扎,墙体钢筋内墙采纳绑扎接头
2、 准 备 工 作2
1、 测 量 准 备根据平面控制网线,在垫层上放出底板主控制线
板(包括底板)上放出该层平面控制轴线
待竖向钢筋绑扎完成后,在竖向钢筋上部标出标高控制点
2、 技 术 准 备1 )配筋技术人员应充分领悟设计要求,严格根据《混凝土结构工程施工质量验收法律规范》、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101-1 )、及总说明的附图施工、及其它辅助资料
2 )在钢筋绑扎之前,技术人员要对各级管理人员和工人进行技术法律规范交底和关键部位施工交底
3 )测量放线人员根据图纸,放出轴线、墙、暗柱、集
