黄金埠电厂~鹰潭~乐平 500kV 输电线路工程(C 标段)10kV 及 35kV 电力线跨越施工措施江西省水电工程局黄金埠电厂~鹰潭~乐平 500kV 输电线路工程 C 标段项目部2025 年 08 月一、跨越 10kV~35kV 线路概况黄金埠电厂~鹰潭~乐平 500kV 送电线路工程 C 标段跨越 10kV 电力线 9次、35kV 电力线 1 次
二、跨越施工方法及要求:本工程所跨 10kV 及 35kV 电力线,优先考虑搭设跨越架带电跨越,由于受地形限制,无法搭设跨越架,申请停电跨越
2.1 跨越施工流程图2.1.1 带电跨越流程图2.1.2 停电跨越流程图2.2 跨越架型式选择跨越架主要采纳毛竹搭设,10kV 跨越架一般结构型式为“双侧双排";双杆架设或虽为单杆架设但跨越处地形特别的应当采纳“双侧三排”,其中有两排直接到顶,最外一排在高度为全高的 0
跨越架采纳毛竹或安全网封顶,跨越架两侧均设置拉线
2.3 毛竹跨越架结构尺寸及搭设要求2.3.1 跨越架架顶宽度(横线路方向有效遮护宽度)B:B≥[2(Zx+1
5)+b]/sinγB—跨越架架顶宽度, m;Zx 本工程导线在安装气象条件下,在跨越点处风偏距离, m;跨越架底层预搭设申请短时停电停电跨越架封顶展放次级导引绳本工程架线施工恢复送电跨越架拆除申请停电停电落线展放导引绳线路恢复与送电本工程架线施工架线施工完毕申请短时停电恢复送电b—本工程导线边线间水平距离, m; γ-跨越交叉角

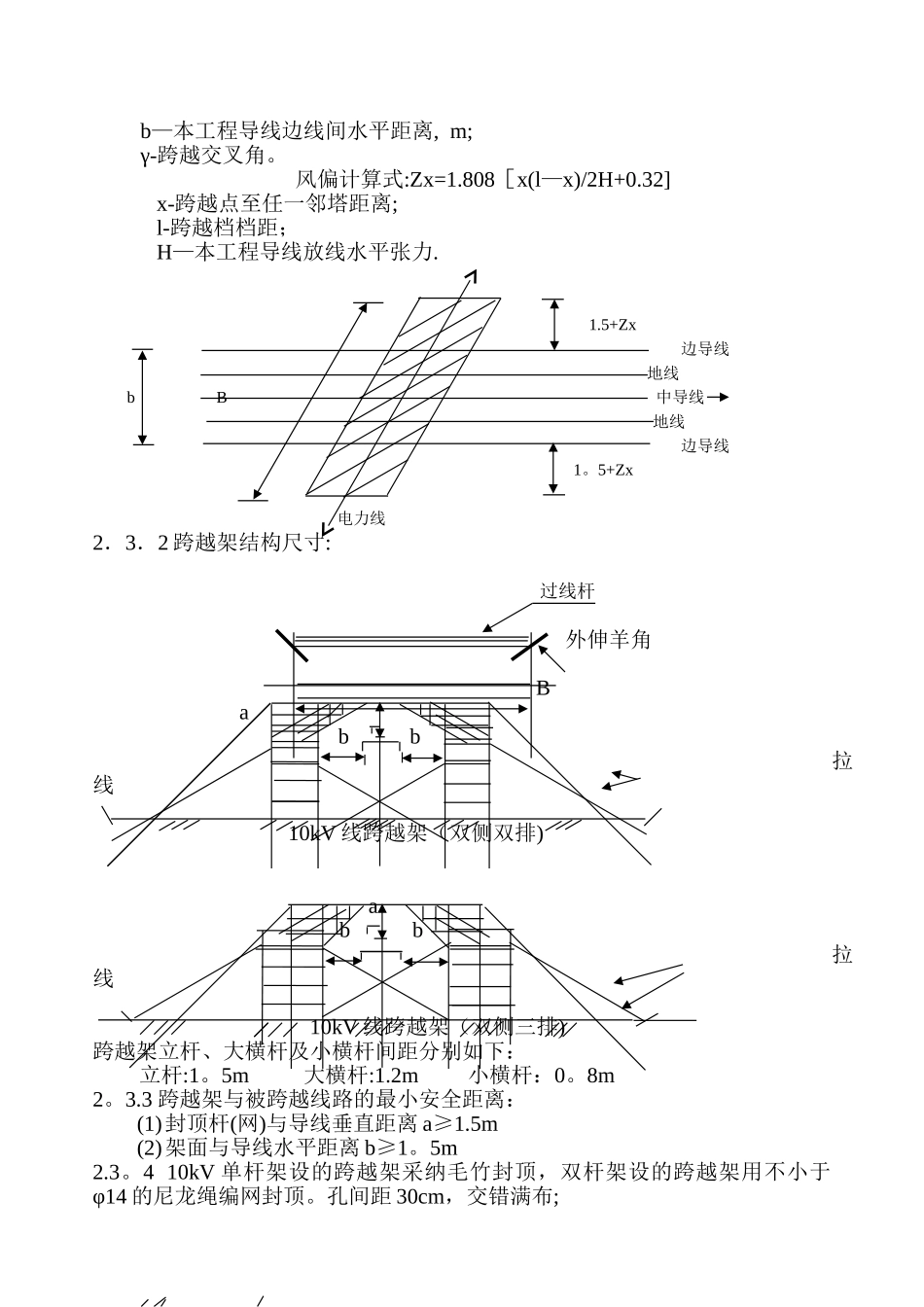

风偏计算式:Zx=1
808[x(l—x)/2H+0
32]x-跨越点至任一邻塔距离;l-跨越档档距;H—本工程导线放线水平张力
5+Zx边导线地线b B中导线地线边导线1
5+Zx电力线2.3.2 跨越架结构尺寸:过线杆 外伸羊角B abb拉线10kV 线跨越架(双侧双排)ab b拉线10kV 线跨越架(双侧三
