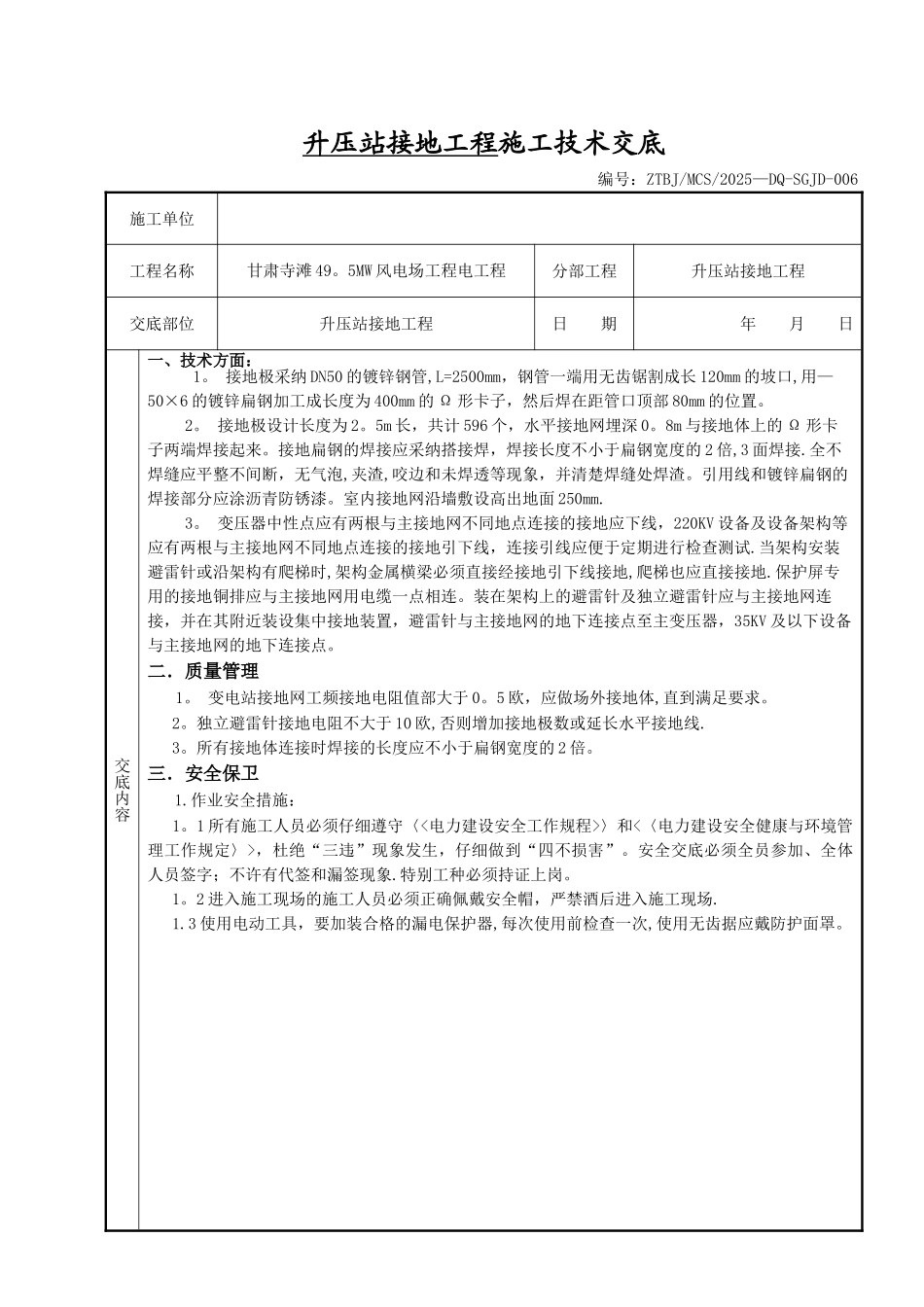

升压站接地工程施工技术交底编号:ZTBJ/MCS/2025—DQ-SGJD-006施工单位工程名称甘肃寺滩 49。5MW 风电场工程电工程 分部工程升压站接地工程交底部位升压站接地工程日 期 年 月 日交底内容一、技术方面: 1。 接地极采纳 DN50 的镀锌钢管,L=2500mm,钢管一端用无齿锯割成长 120mm 的坡口,用—50×6 的镀锌扁钢加工成长度为 400mm 的 Ω 形卡子,然后焊在距管口顶部 80mm 的位置。2。 接地极设计长度为 2。5m 长,共计 596 个,水平接地网埋深 0。8m 与接地体上的 Ω 形卡子两端焊接起来。接地扁钢的焊接应采纳搭接焊,焊接长度不小于扁钢宽度的 2 倍,3 面焊接.全不焊缝应平整不间断,无气泡,夹渣,咬边和未焊透等现象,并清楚焊缝处焊渣。引用线和镀锌扁钢的焊接部分应涂沥青防锈漆。室内接地网沿墙敷设高出地面 250mm.3。 变压器中性点应有两根与主接地网不同地点连接的接地应下线,220KV 设备及设备架构等应有两根与主接地网不同地点连接的接地引下线,连接引线应便于定期进行检查测试.当架构安装避雷针或沿架构有爬梯时,架构金属横梁必须直接经接地引下线接地,爬梯也应直接接地.保护屏专用的接地铜排应与主接地网用电缆一点相连。装在架构上的避雷针及独立避雷针应与主接地网连接,并在其附近装设集中接地装置,避雷针与主接地网的地下连接点至主变压器,35KV 及以下设备与主接地网的地下连接点。二.质量管理 1。 变电站接地网工频接地电阻值部大于 0。5 欧,应做场外接地体,直到满足要求。2。独立避雷针接地电阻不大于 10 欧,否则增加接地极数或延长水平接地线.3。所有接地体连接时焊接的长度应不小于扁钢宽度的 2 倍。三.安全保卫 1.作业安全措施: 1。1 所有施工人员必须仔细遵守〈<电力建设安全工作规程>〉和<〈电力建设安全健康与环境管理工作规定〉>,杜绝“三违”现象发生,仔细做到“四不损害”。安全交底必须全员参加、全体人员签字;不许有代签和漏签现象.特别工种必须持证上岗。1。2 进入施工现场的施工人员必须正确佩戴安全帽,严禁酒后进入施工现场.1.3 使用电动工具,要加装合格的漏电保护器,每次使用前检查一次,使用无齿据应戴防护面罩。 升压站接地工程施工技术交底续表 1 编号:ZTBJ/MCS/2025-DQ-SGJD-006施工单位工程名称甘肃寺滩 49。5MW 风电场工程电工程 分部工程升压站接地工程交底部位升压站接地工程日 期 年 月 日交底内容2.消防管理:2。1 施工人员在施工...
