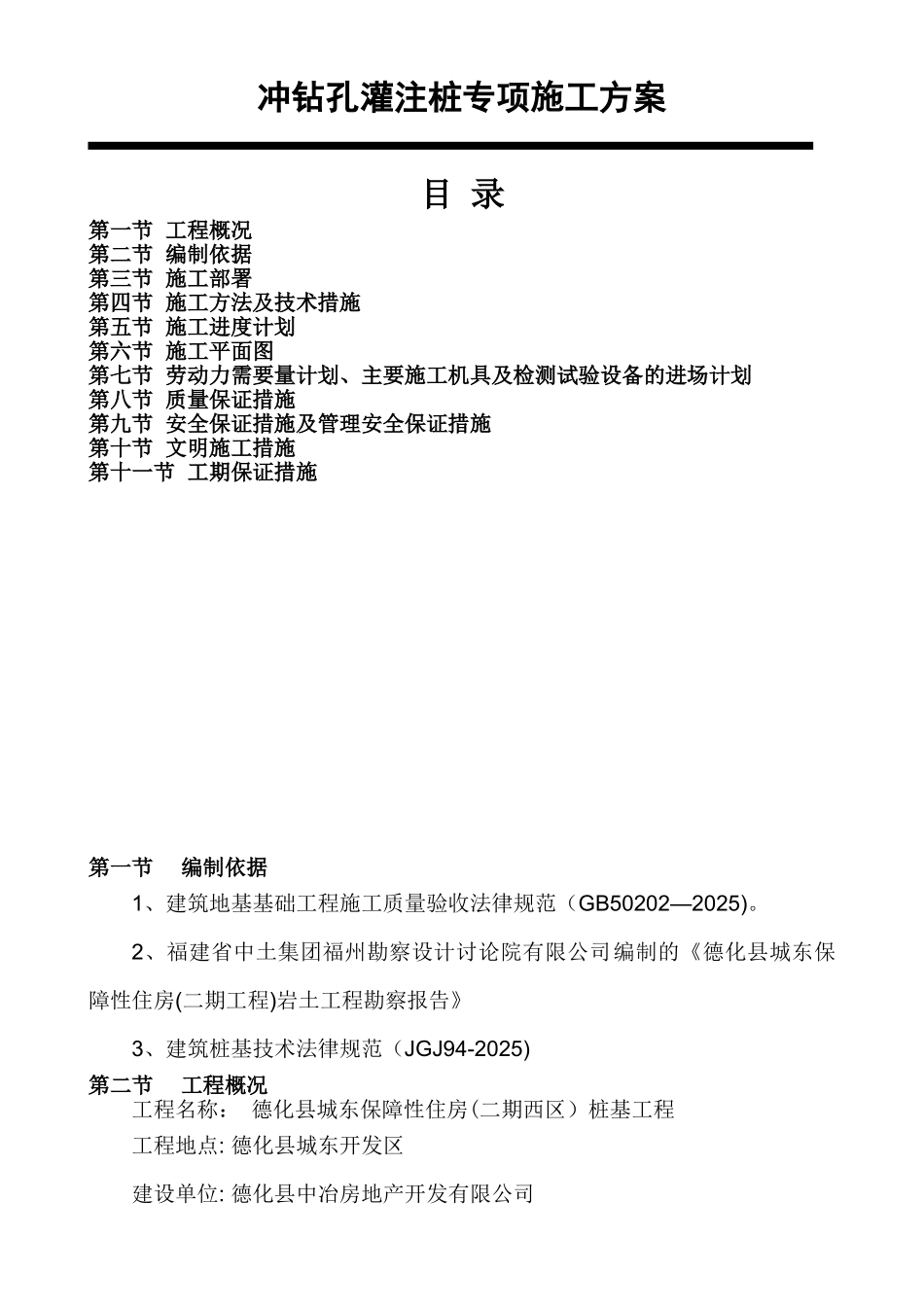

冲钻孔灌注桩专项施工方案目 录第一节 工程概况第二节 编制依据第三节 施工部署第四节 施工方法及技术措施第五节 施工进度计划第六节 施工平面图第七节 劳动力需要量计划、主要施工机具及检测试验设备的进场计划第八节 质量保证措施第九节 安全保证措施及管理安全保证措施第十节 文明施工措施第十一节 工期保证措施第一节 编制依据1、建筑地基基础工程施工质量验收法律规范(GB50202—2025)

2、福建省中土集团福州勘察设计讨论院有限公司编制的《德化县城东保障性住房(二期工程)岩土工程勘察报告》3、建筑桩基技术法律规范(JGJ94-2025)第二节 工程概况工程名称: 德化县城东保障性住房(二期西区)桩基工程工程地点: 德化县城东开发区建设单位: 德化县中冶房地产开发有限公司监理单位: 厦门长实工程监理有限公司设计单位: 北京中外建建筑设计有限公司地质勘察单位:中土集团福州勘察设计讨论院有限公司施工单位:中国一冶集团有限公司工程规模: 地上 7#楼 24—26F、8#楼 26F、9#楼 26F、10#楼 22F、11#楼24F、12#楼 22—24F、13#楼 24F,地下拟建工程设有两层地下室,建筑用地面积约 50000㎡,工程总建筑面积约 172000㎡
工程造价:220
结构: 现浇钢筋混凝土框剪结构,冲孔灌注桩基础
第三节 施工部署一、质量目标仔细贯彻公司的质量方针,严格执行 ISO9001:2000 质量标准,确保工程质量达到合格要求
二、工期目标按本工程总体施工组织设计的施工进度控制计划
三、项目管理组织架构本工程的施工组织对工程的质量、技术、安全、进度和成本实行高效益、高标准的组织、协调和管理
项目部组织结构图详见总体施工组织设计
四、施工顺序拟投入 8 台桩机轴桩机
总体施工顺序为由西向东推动

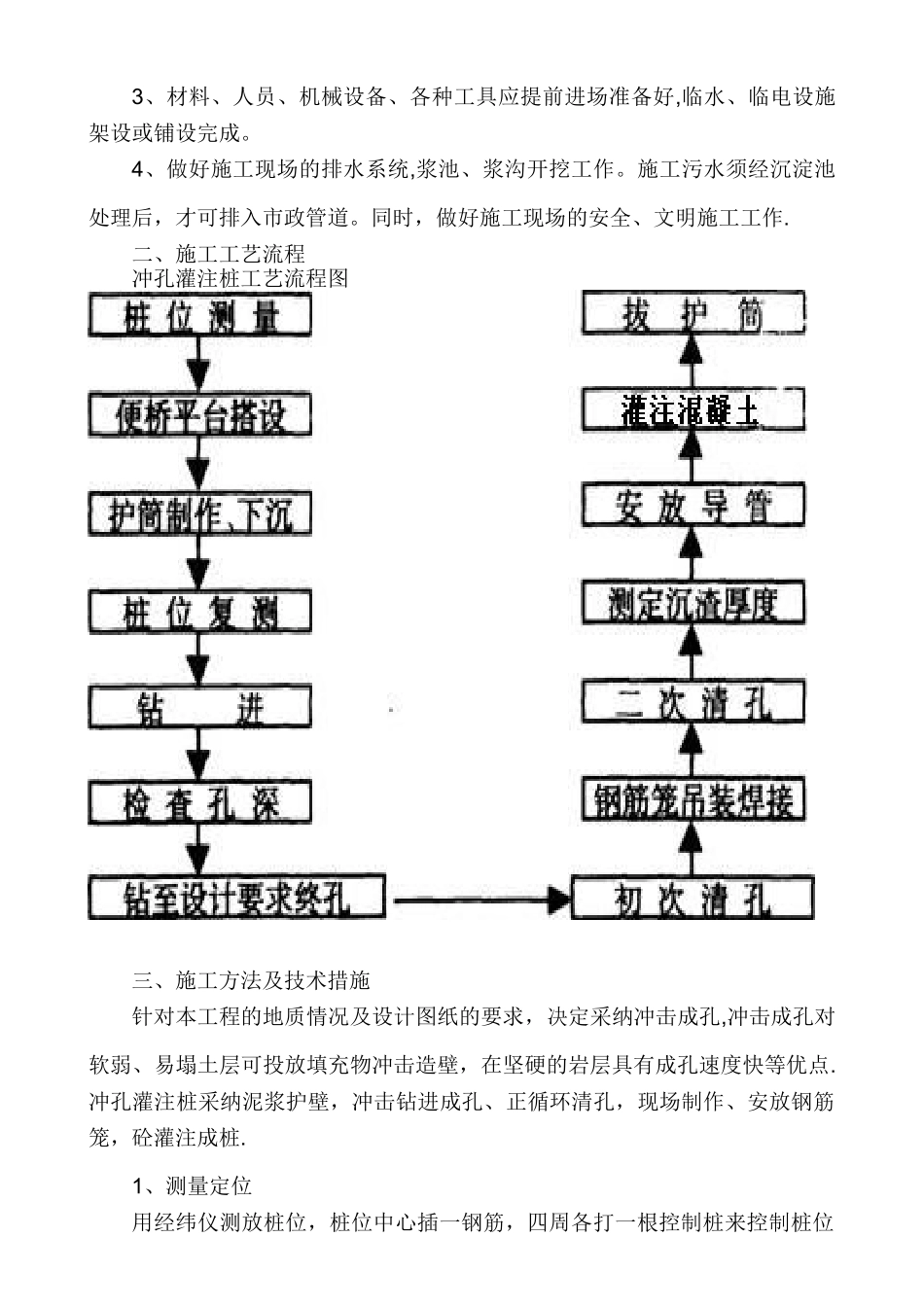

五、施工方法及机械的选择根据本场地地质特点及设计图纸的要求采
