山西朔州平鲁区森泰煤业有限公司412 工作面拆除前刮板输送机安全技术措施施工单位:综采工区编 制 人: 林玉超 会审意见综采工区技术员: 综采工区区长:技术科:安监科:副总工程师:总工程师:412 工作面前刮板输送机拆除安全技术措施一、概况为保证 412 工作面拆除前刮板输送机施工安全,特制定以下安全技术措施

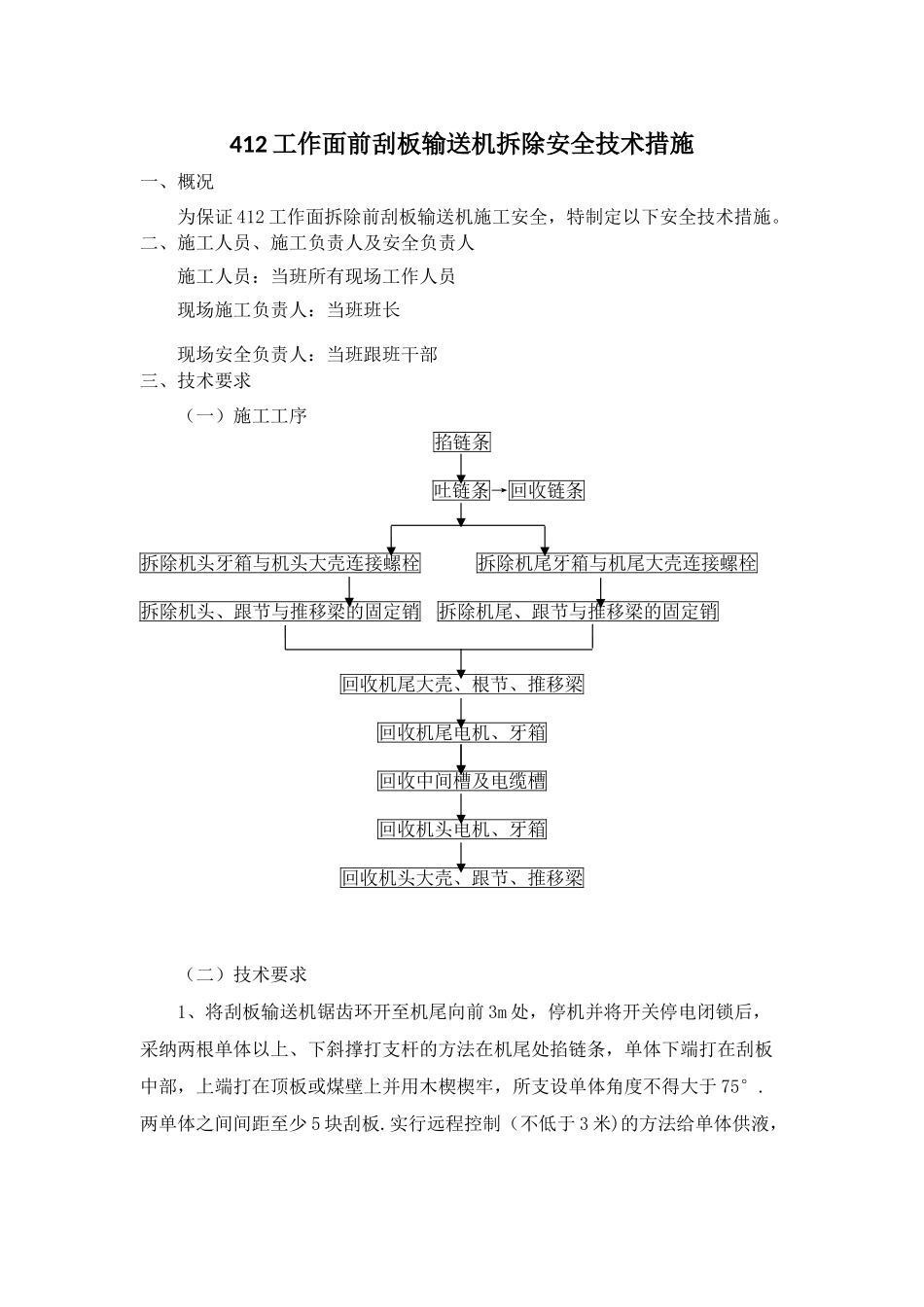

二、施工人员、施工负责人及安全负责人施工人员:当班所有现场工作人员现场施工负责人:当班班长现场安全负责人:当班跟班干部三、技术要求(一)施工工序掐链条 吐链条→回收链条拆除机头牙箱与机头大壳连接螺栓 拆除机尾牙箱与机尾大壳连接螺栓拆除机头、跟节与推移梁的固定销 拆除机尾、跟节与推移梁的固定销回收机尾大壳、根节、推移梁回收机尾电机、牙箱回收中间槽及电缆槽回收机头电机、牙箱回收机头大壳、跟节、推移梁(二)技术要求1、将刮板输送机锯齿环开至机尾向前 3m 处,停机并将开关停电闭锁后,采纳两根单体以上、下斜撑打支杆的方法在机尾处掐链条,单体下端打在刮板中部,上端打在顶板或煤壁上并用木楔楔牢,所支设单体角度不得大于 75°
两单体之间间距至少 5 块刮板
实行远程控制(不低于 3 米)的方法给单体供液,将链条松至可以拆除锯齿环为止,将刮板输送机链条掐开
单体上端要使用防倒绳拴牢靠
2、待机尾链条掐开后,绞车硐室内 JSDB-16 型回柱机、JH—20 型装车回柱机勾头与刮板输送机上链连接,将刮板输送机打倒转,点动刮板输送机,同时启动 JSDB—16 型回柱机与 JH-20 型回柱机,将链条拉至爬车器处装车
3、拆除电机、减速箱与机头(尾)大壳之间连接螺栓时,首先在顶板起吊锚杆上挂设两台不低于 5t 的手拉葫芦,两台手拉葫芦通过 Ø18
5mm 插接钢丝绳绳头分别固定在电机、减速箱上,要控制好吊挂重心,然后将手拉葫芦带上劲,并在电机减速箱下方用道板垫实,再进行拆除电机减速箱与机头
