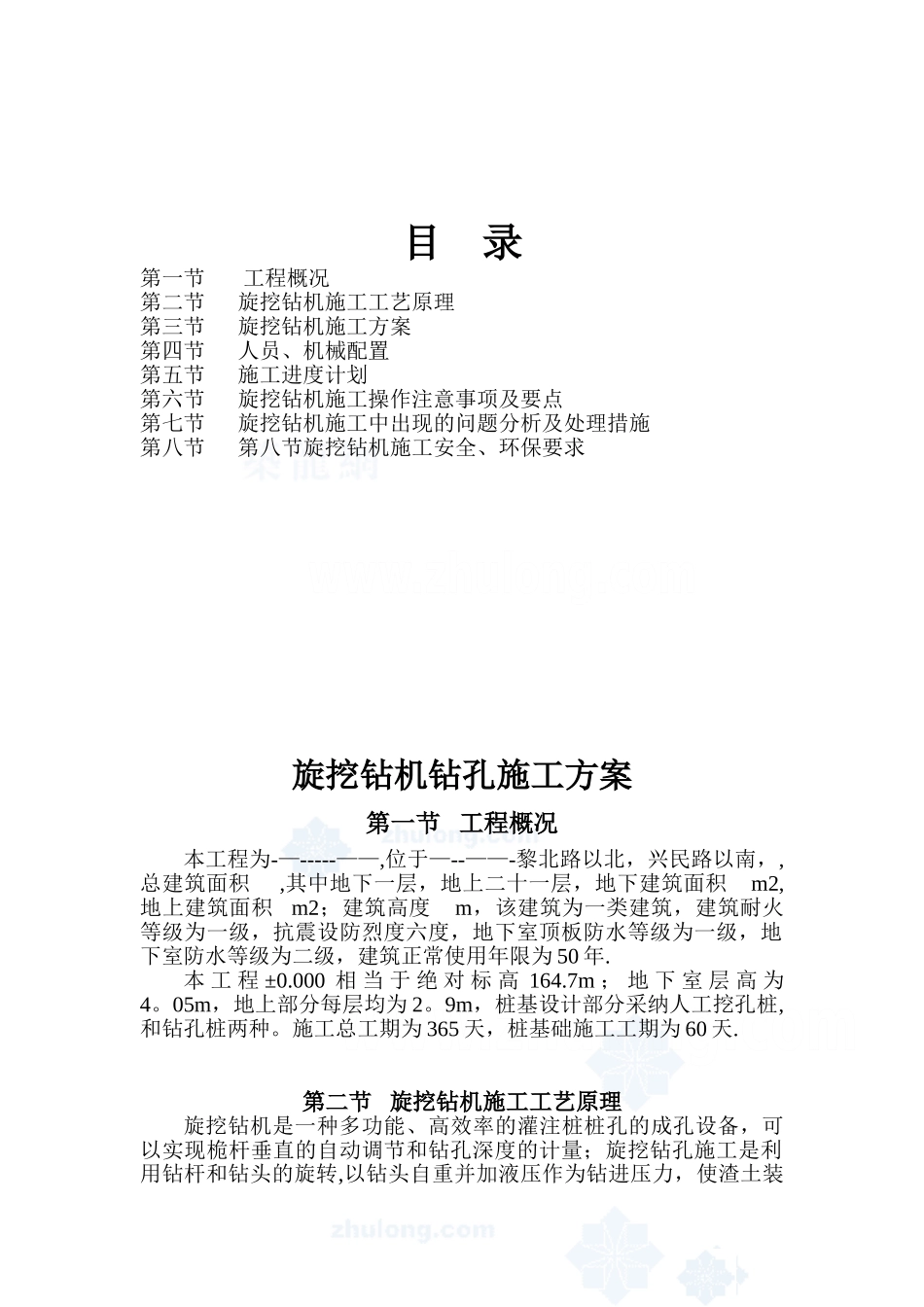

目 录第一节 工程概况第二节旋挖钻机施工工艺原理第三节旋挖钻机施工方案第四节人员、机械配置第五节施工进度计划第六节旋挖钻机施工操作注意事项及要点第七节旋挖钻机施工中出现的问题分析及处理措施第八节第八节旋挖钻机施工安全、环保要求旋挖钻机钻孔施工方案第一节 工程概况本工程为-—-----——,位于—--——-黎北路以北,兴民路以南,,总建筑面积 ,其中地下一层,地上二十一层,地下建筑面积 m2,地上建筑面积 m2;建筑高度 m,该建筑为一类建筑,建筑耐火等级为一级,抗震设防烈度六度,地下室顶板防水等级为一级,地下室防水等级为二级,建筑正常使用年限为 50 年
本 工 程 ±0
000 相 当 于 绝 对 标 高 164
7m ; 地 下 室 层 高 为4
05m,地上部分每层均为 2
9m,桩基设计部分采纳人工挖孔桩,和钻孔桩两种
施工总工期为 365 天,桩基础施工工期为 60 天
第二节 旋挖钻机施工工艺原理旋挖钻机是一种多功能、高效率的灌注桩桩孔的成孔设备,可以实现桅杆垂直的自动调节和钻孔深度的计量;旋挖钻孔施工是利用钻杆和钻头的旋转,以钻头自重并加液压作为钻进压力,使渣土装满钻斗后提升钻斗出土石
通过钻斗的旋转、钻进、提升、卸渣,反复循环而成孔
其特点是工作效率高、施工质量好、尘土污染少
旋挖钻机依靠钻杆和钻头自重及钻杆旋转时斗齿切入土石层,斜向斗齿在钻头回转时切下土石块并向斗内推动而完成钻取土
若遇岩石可通过加压油缸对钻杆加压,强行将斗齿切入岩石中,将岩石击碎
钻斗装满后,由起重机提升钻杆及钻斗至地面,钻斗内的渣土在旋转摆动钻斗时排出钻斗
钻杆向下放关好斗门,再回转到孔内进行下一循环作业
本工程因无地下水、流砂,钻孔主要针对土层、岩层进行考虑

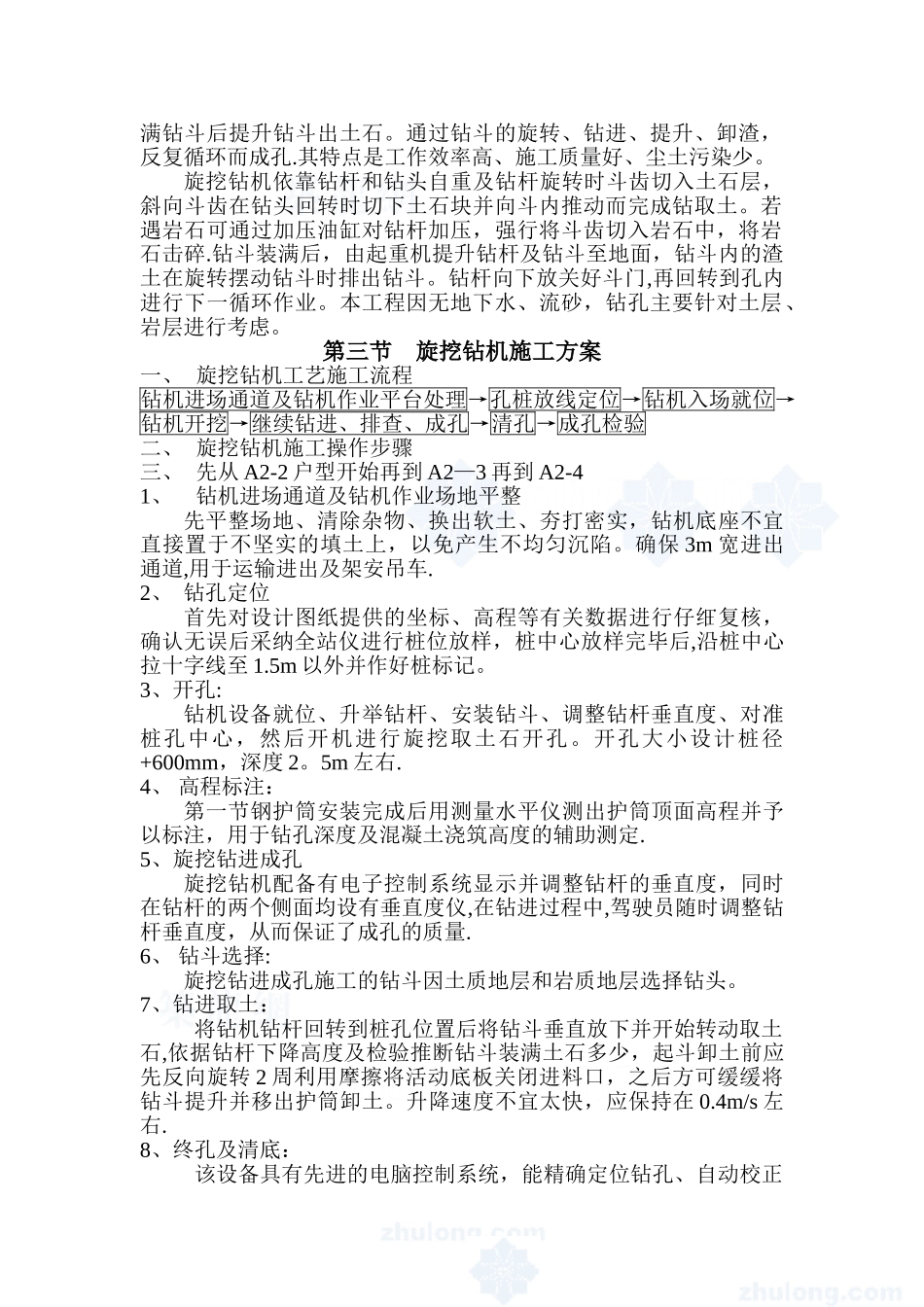

第三节 旋挖钻机施工方案一、 旋挖钻机工艺施工流程钻机进场通道及钻机作业平台处理→孔桩放线定位→钻机入场就位→钻机开挖→继续钻
