CFG 桩基础施工合同(用心整理的精品 word 文档,可以编辑,欢迎下载)作者:------------------------------------------日期:------------------------------------------CFG 桩地基处理施工合同发包人(全称):四川川物汽车进出口贸易总公司承包人(全称): 核工业四川岩土工程有限公司 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律,行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本工程施工事项协商一致,订立本合同

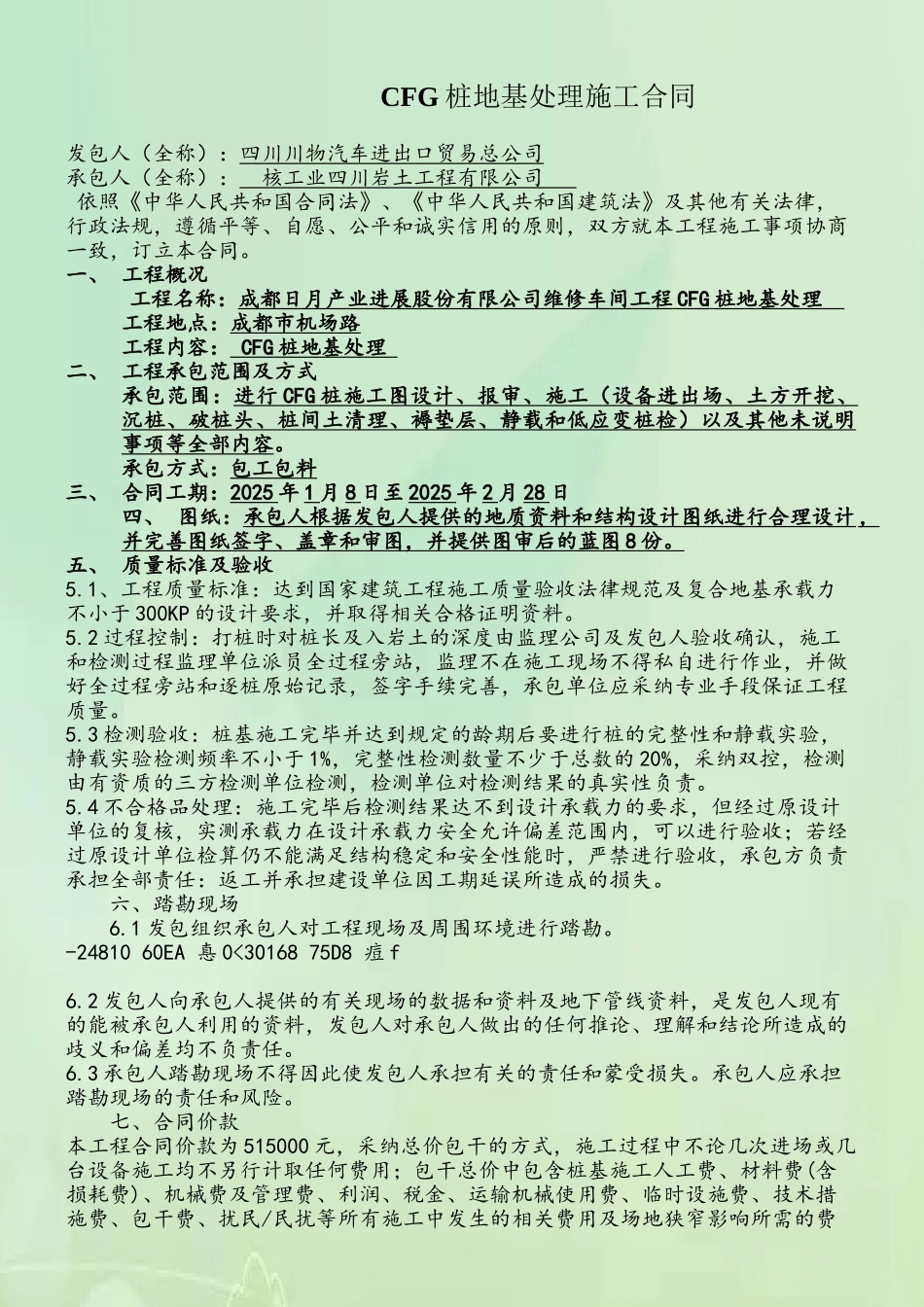

一、 工程概况工程名称:成都日月产业进展股份有限公司维修车间工程 CFG 桩地基处理 工程地点:成都市机场路工程内容: CFG 桩地基处理 二、 工程承包范围及方式承包范围:进行 CFG 桩施工图设计、报审、施工(设备进出场、土方开挖、 沉桩、破桩头、桩间土清理、褥垫层、静载和低应变桩检)以及其他未说明事项等全部内容
承包方式:包工包料三、 合同工期:2025 年 1 月 8 日至 2025 年 2 月 28 日四、 图纸:承包人根据发包人提供的地质资料和结构设计图纸进行合理设计 , 并完善图纸签字、盖章和审图,并提供图审后的蓝图 8 份
五、 质量标准及验收5
1、工程质量标准:达到国家建筑工程施工质量验收法律规范及复合地基承载力不小于 300KP 的设计要求,并取得相关合格证明资料
2 过程控制:打桩时对桩长及入岩土的深度由监理公司及发包人验收确认,施工和检测过程监理单位派员全过程旁站,监理不在施工现场不得私自进行作业,并做好全过程旁站和逐桩原始记录,签字手续完善,承包单位应采纳专业手段保证工程质量
3 检测验收:桩基施工完毕并达到规定的龄期后要进行桩的完整性和静载实验,静载实验检测频率不小于 1%,完整性检测数量不少于总数的 20%,采
