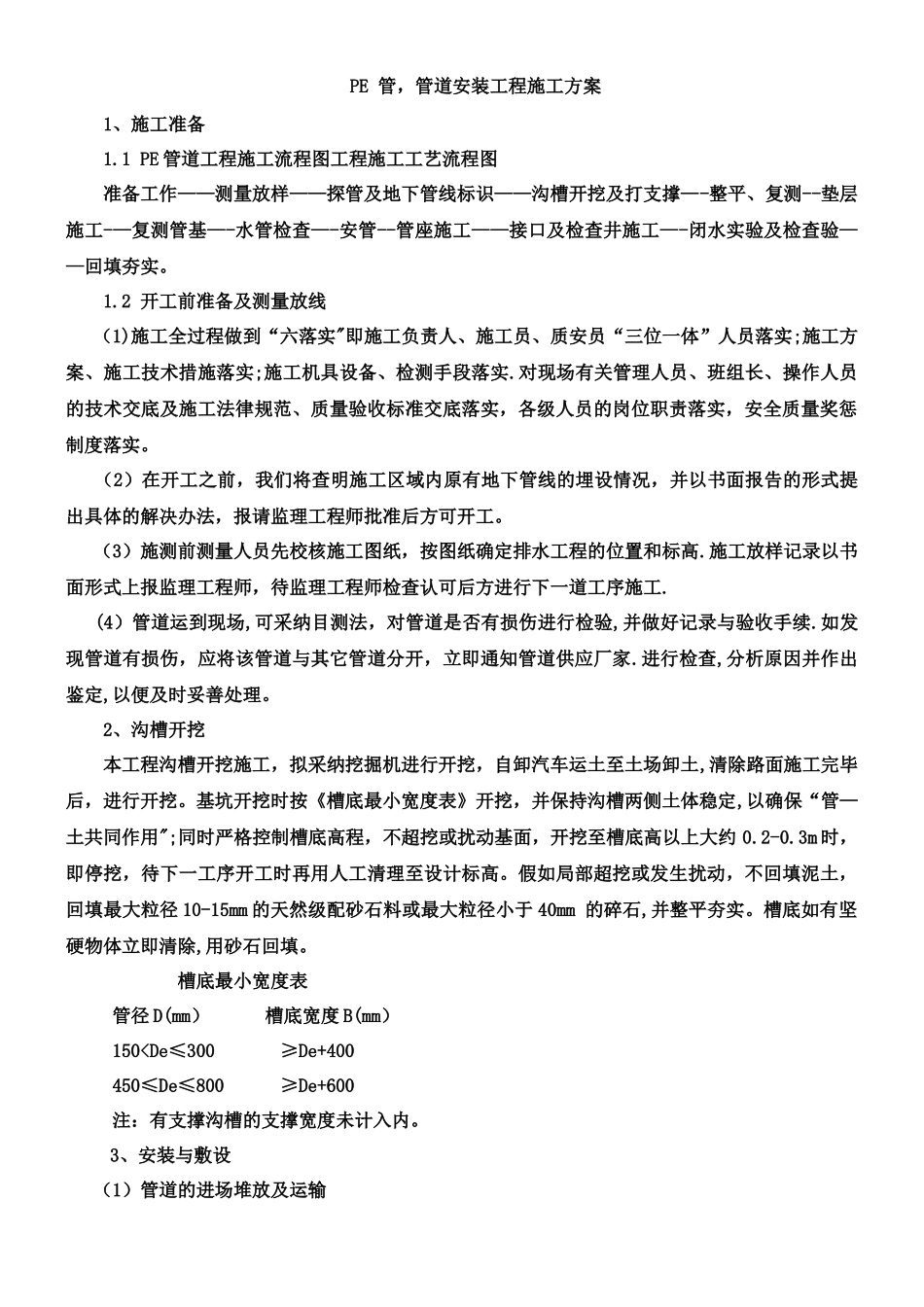

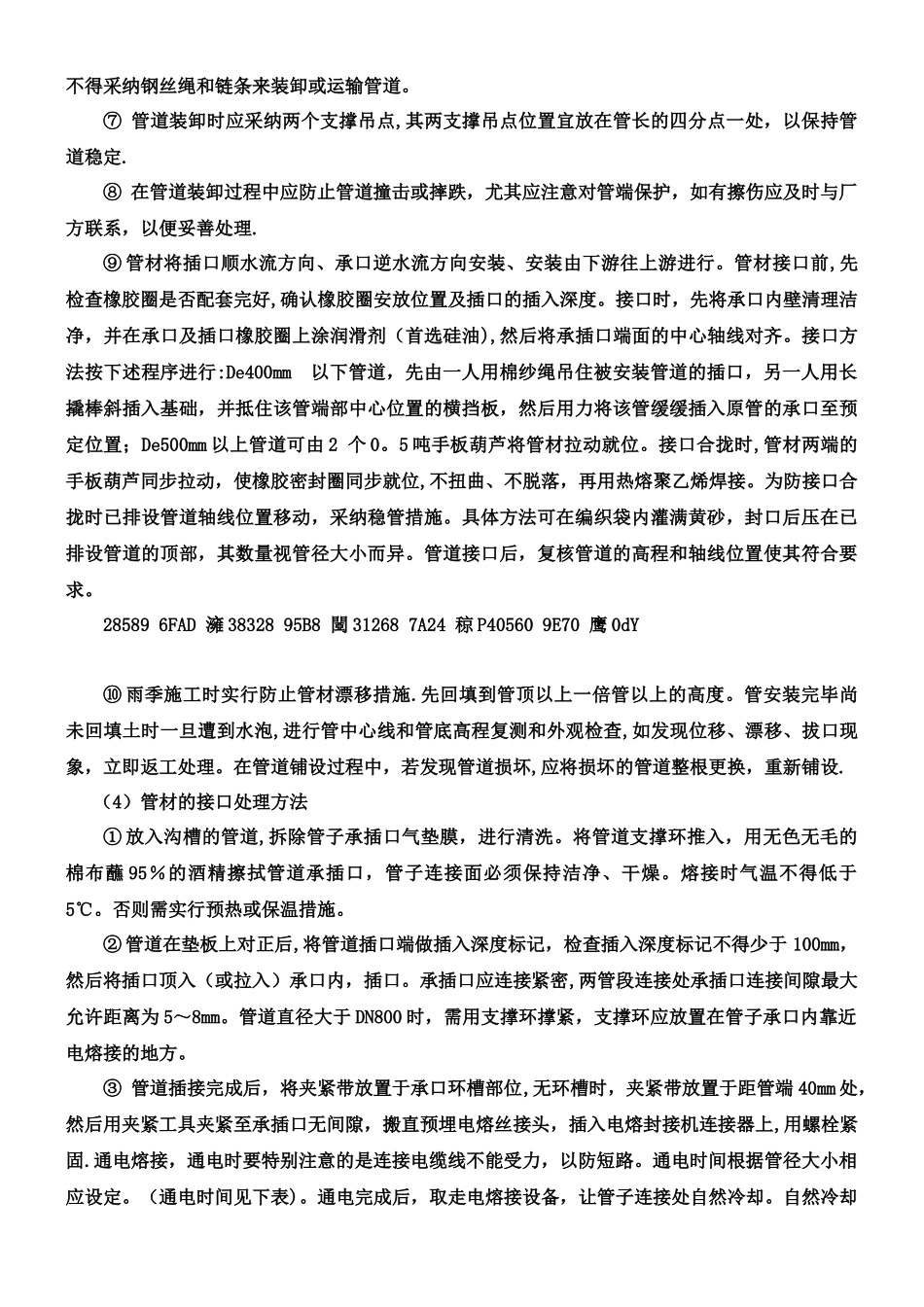

PE 管,管道安装工程施工方案1、施工准备1.1 PE 管道工程施工流程图工程施工工艺流程图准备工作——测量放样——探管及地下管线标识——沟槽开挖及打支撑—-整平、复测--垫层施工-—复测管基—-水管检查—-安管--管座施工——接口及检查井施工—-闭水实验及检查验——回填夯实。1.2 开工前准备及测量放线(1)施工全过程做到“六落实"即施工负责人、施工员、质安员“三位一体”人员落实;施工方案、施工技术措施落实;施工机具设备、检测手段落实.对现场有关管理人员、班组长、操作人员的技术交底及施工法律规范、质量验收标准交底落实,各级人员的岗位职责落实,安全质量奖惩制度落实。 (2)在开工之前,我们将查明施工区域内原有地下管线的埋设情况,并以书面报告的形式提出具体的解决办法,报请监理工程师批准后方可开工。(3)施测前测量人员先校核施工图纸,按图纸确定排水工程的位置和标高.施工放样记录以书面形式上报监理工程师,待监理工程师检查认可后方进行下一道工序施工. (4)管道运到现场,可采纳目测法,对管道是否有损伤进行检验,并做好记录与验收手续.如发现管道有损伤,应将该管道与其它管道分开,立即通知管道供应厂家.进行检查,分析原因并作出鉴定,以便及时妥善处理。2、沟槽开挖本工程沟槽开挖施工,拟采纳挖掘机进行开挖,自卸汽车运土至土场卸土,清除路面施工完毕后,进行开挖。基坑开挖时按《槽底最小宽度表》开挖,并保持沟槽两侧土体稳定,以确保“管—土共同作用";同时严格控制槽底高程,不超挖或扰动基面,开挖至槽底高以上大约 0.2-0.3m 时,即停挖,待下一工序开工时再用人工清理至设计标高。假如局部超挖或发生扰动,不回填泥土,回填最大粒径 10-15mm 的天然级配砂石料或最大粒径小于 40mm 的碎石,并整平夯实。槽底如有坚硬物体立即清除,用砂石回填。 槽底最小宽度表 管径 D(mm) 槽底宽度 B(mm) 150
