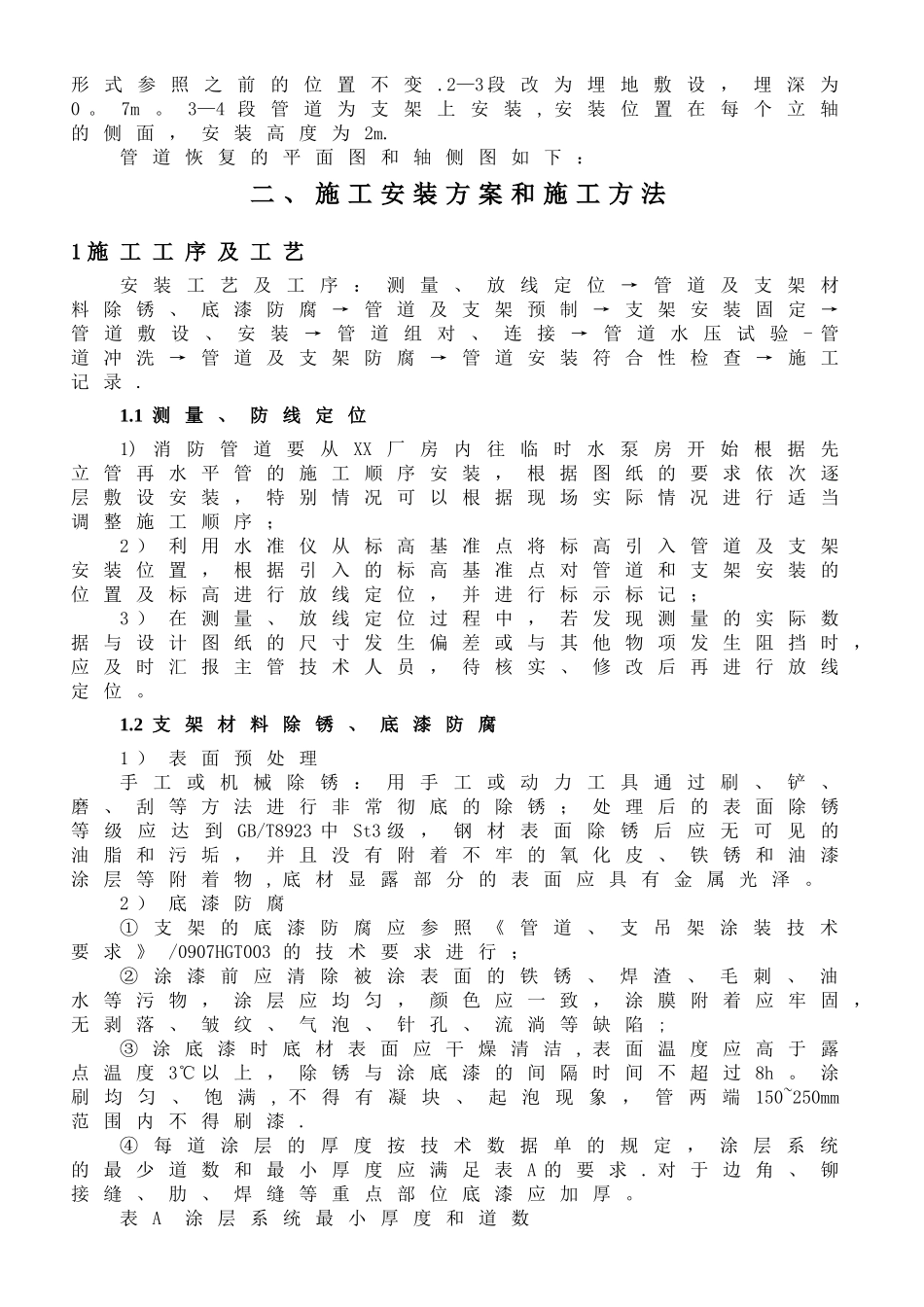

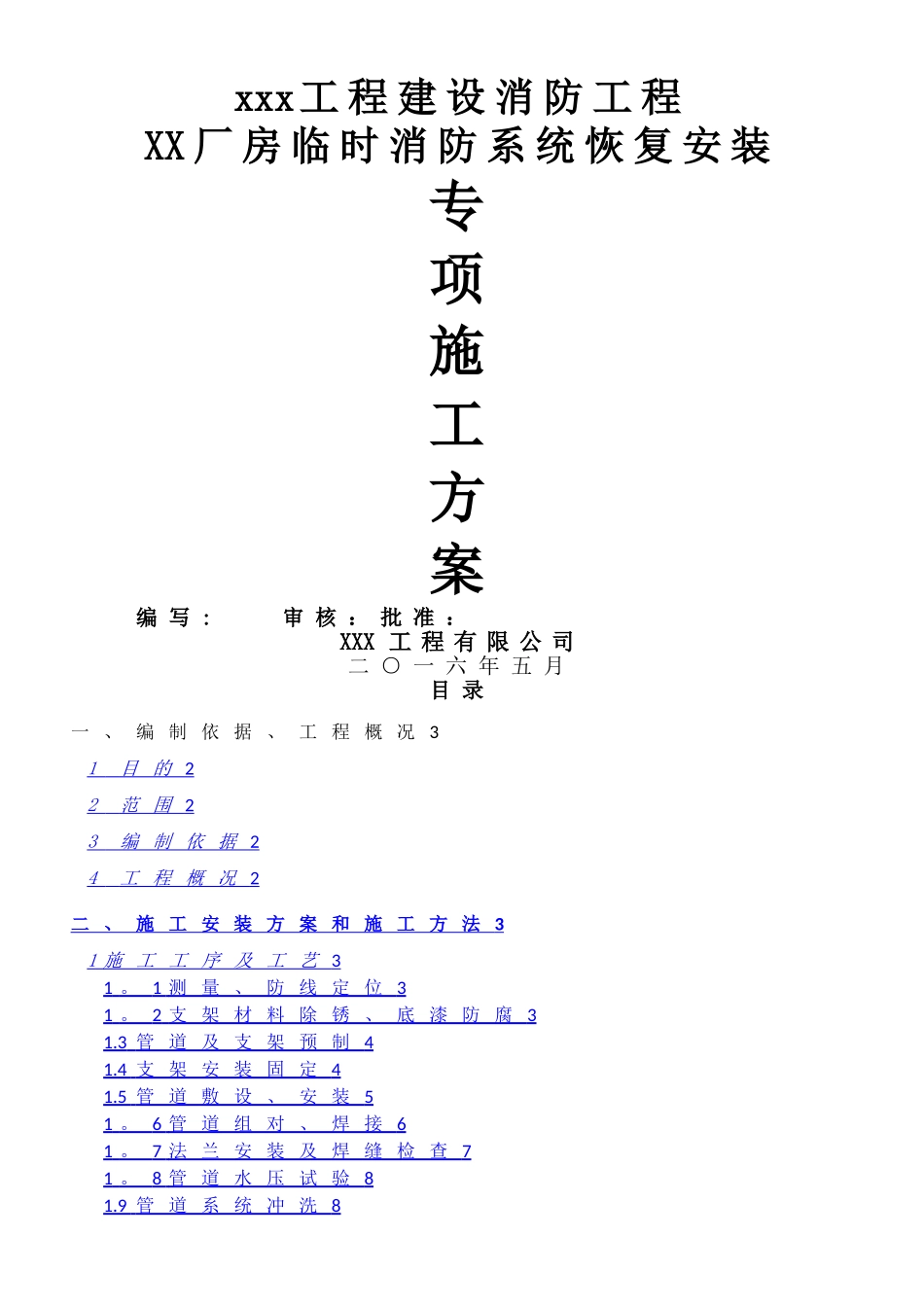

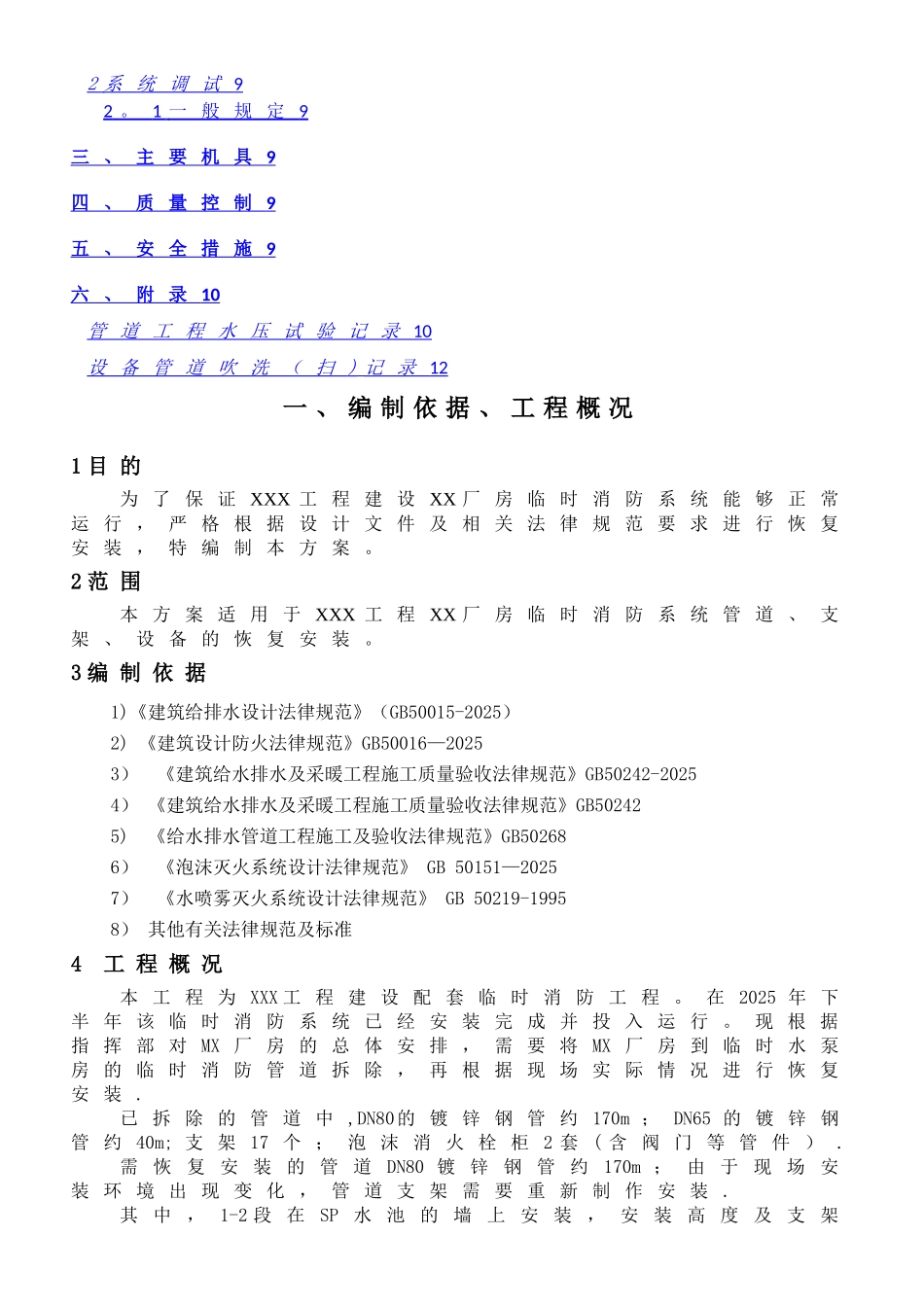

xxx工 程 建 设 消 防 工 程XX 厂 房 临 时 消 防 系 统 恢 复 安 装专项施工方案编 写 : 审 核 : 批 准 :XXX 工 程 有 限 公 司二 ○ 一 六 年 五 月目 录一 、 编 制 依 据 、 工 程 概 况 31 目 的 2 2 范 围 2 3 编 制 依 据 2 4 工 程 概 况 2 二 、 施 工 安 装 方 案 和 施 工 方 法 3 1 施 工 工 序 及 工 艺 3 1 。 1 测 量 、 防 线 定 位 3 1 。 2 支 架 材 料 除 锈 、 底 漆 防 腐 3 1.3 管 道 及 支 架 预 制 4 1.4 支 架 安 装 固 定 4 1.5 管 道 敷 设 、 安 装 5 1 。 6 管 道 组 对 、 焊 接 6 1 。 7 法 兰 安 装 及 焊 缝 检 查 7 1 。 8 管 道 水 压 试 验 8 1.9 管 道 系 统 冲 洗 8 2 系 统 调 试 9 2 。 1 一 般 规 定 9 三 、 主 要 机 具 9 四 、 质 量 控 制 9 五 、 安 全 措 施 9 六 、 附 录 10 管 道 工 程 水 压 试 验 记 录 10 设 备 管 道 吹 洗 ( 扫 ) 记 录 12 一 、 编 制 依 据 、 工 程 概 况1 目 的为 了 保 证 XXX 工 程 建 设 XX 厂 房 临 时 消 防 系 统 能 够 正 常运 行 , 严 格 根 据 设 计 文 件 及 相 关 法 律 规 范 要 求 进 行 恢 复安 装 , 特 编 制 本 方 案 。2 范 围本 方 案 适 用 于 XXX 工 程 XX 厂 房 临 时 消 防 系 统 管 道 、 支架 、 设 备 的 恢 复 安 装 。3 编 制 依 据1)《建筑给排水设计法律规范》(GB50015-2025)2) 《建筑设计防火法律规范》GB50016—20253) 《建筑给水排水及采暖工程施工质量验收法律规范》GB50242-20254) 《建筑给水排水及采暖工程施工质量验收法律规范》GB502425) 《给水排水管道工程施工及验收法律规范》GB502686) 《泡沫灭火系统设计法律规范》 GB 50151—20257) 《水喷雾灭火系统设计法律规范》 GB 50219-19958) 其他有关法律规范及标准4 工 程 概 况本 工 程 为 XXX 工 程 建 设 配 套 临 时 消 防 工 程 。 在 2025 年 下半 年 该 临 时 消 防 系 统 已 经 安 装 完 成 并 投 入 运 行 。 现 根...
