仙人井景区接线道路工程仙人井景区接线道路工程污水管道专项施工方案方圆建设集团有限公司二〇一七年三月一日目 录一、编制依据 3二、工程概况 3三、技术准备 4四、施工工艺 61)

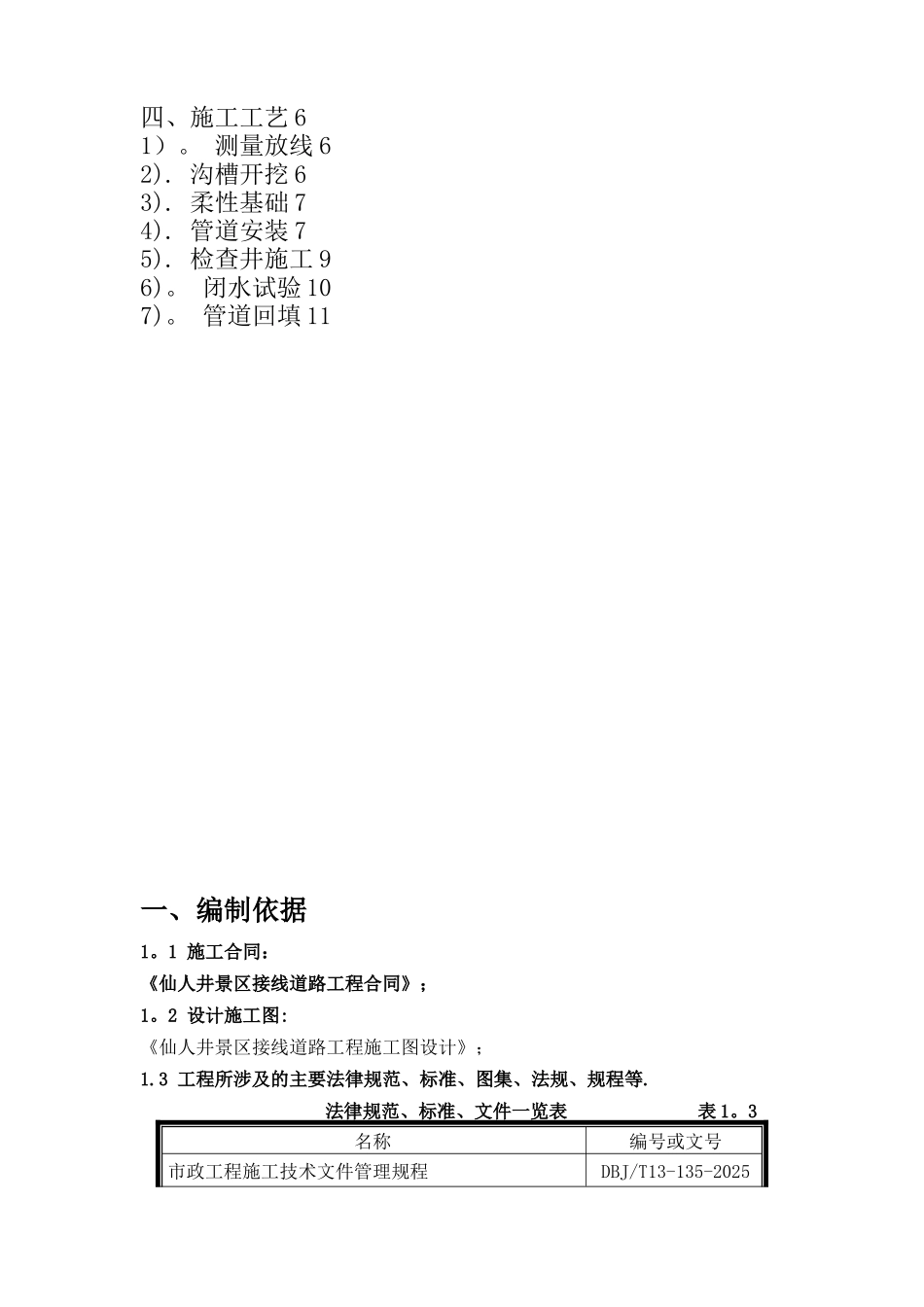

测量放线 62)
沟槽开挖 63)
柔性基础 74)
管道安装 75)
检查井施工 96)
闭水试验 107)
管道回填 11一、编制依据1
1 施工合同:《仙人井景区接线道路工程合同》; 1
2 设计施工图:《仙人井景区接线道路工程施工图设计》;1
3 工程所涉及的主要法律规范、标准、图集、法规、规程等
法律规范、标准、文件一览表 表 1

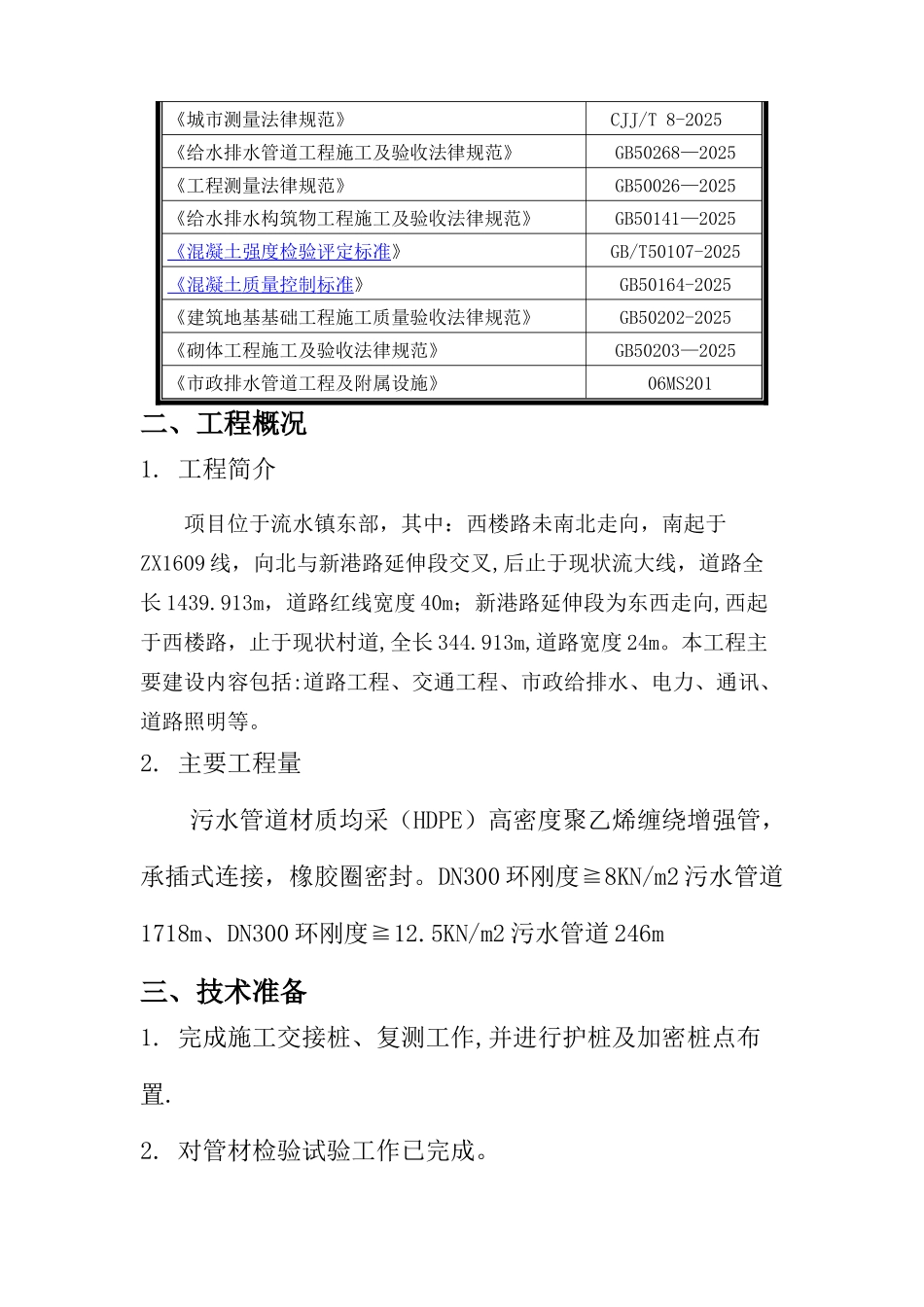

3名称编号或文号市政工程施工技术文件管理规程DBJ/T13-135-2025《城市测量法律规范》CJJ/T 8-2025 《给水排水管道工程施工及验收法律规范》GB50268—2025《工程测量法律规范》GB50026—2025《给水排水构筑物工程施工及验收法律规范》GB50141—2025《 混凝土强度检验评定标准 》GB/T50107-2025《 混凝土 质量控制 标准 》GB50164-2025《建筑地基基础工程施工质量验收法律规范》GB50202-2025《砌体工程施工及验收法律规范》GB50203—2025《市政排水管道工程及附属设施》 06MS201二、工程概况1
工程简介项目位于流水镇东部,其中:西楼路未南北走向,南起于ZX1609 线,向北与新港路延伸段交叉,后止于现状流大线,道路全长 1439
913m,道路红线宽度 40m;新港路延伸段为东西走向,西起于西楼路,止于现状村道,全长 344
913m,道路宽度 24m
本工程主要建设内容包括:道路工程、交通工程、市政给排水、电力、通讯、道路照明等
主要工程量污水管道材质均采(HDPE)高密度聚乙烯缠绕增强管,承插式连接,橡胶圈密封
DN300 环刚度≧8KN/m2 污水管
